* *供电公司561-3 线路全分式 10 米一 10 米 10kV 变压器台架工艺说明一、前言1
本说明根据省公司农网 10kV 变压器台架标准化施工知识及技能竞赛,“变台组装”技能操作项目任务书建设要求,对施工工艺进行说明
变台组装形式为全分式 10 米一 10 米变压器台架,对施工前准备工作、变台电杆组立、变压器台架及设备安装、变台引线及其它设备安装、接地体安装、变压器低压侧引线安装、低压出线安装、试验调试、标牌、标识安装等内容进行了详细说明
二、施工工艺要求一、施工前准备工作工作票签发人或工作负责人应根据工作任务,组织相关人员对作业现场进行现场勘察,然后工作负责人根据勘察记录,制定工作票、安全措施票、标准化作业指导卡、派工单,并经工作票签发人审核、签发;工作负责人组织相关施工人员进行标准化作业指导卡学习
根据 10kV 变压器台架标准化施工图中的材料,进行工程施工物资领用及审核
根据标准化作业指导卡的安全工器具和施工工器具说明,领取相关安全工器具和施工工器具
到达工作现场后;应先办理停电手续,得到工作许可人允许布置现场安全措施命令后,工作负责人根据现场实际,指定专人完成装设工作接地线,装设安全围网等安全措施,然后回复工作许可人,作业现场安全措施已全部完成
得到工作许可人的许可开工命令,召开施工作业班前会,工作负责人首先进行点名,然后宣读工作票,交待工作任务、工作部位、停电部位、带电部位、危险点以及作业现场实行的相应安全措施,对工作班成员地行分工等,最后确认每一名工作班成员都已知晓,并履行确认手续

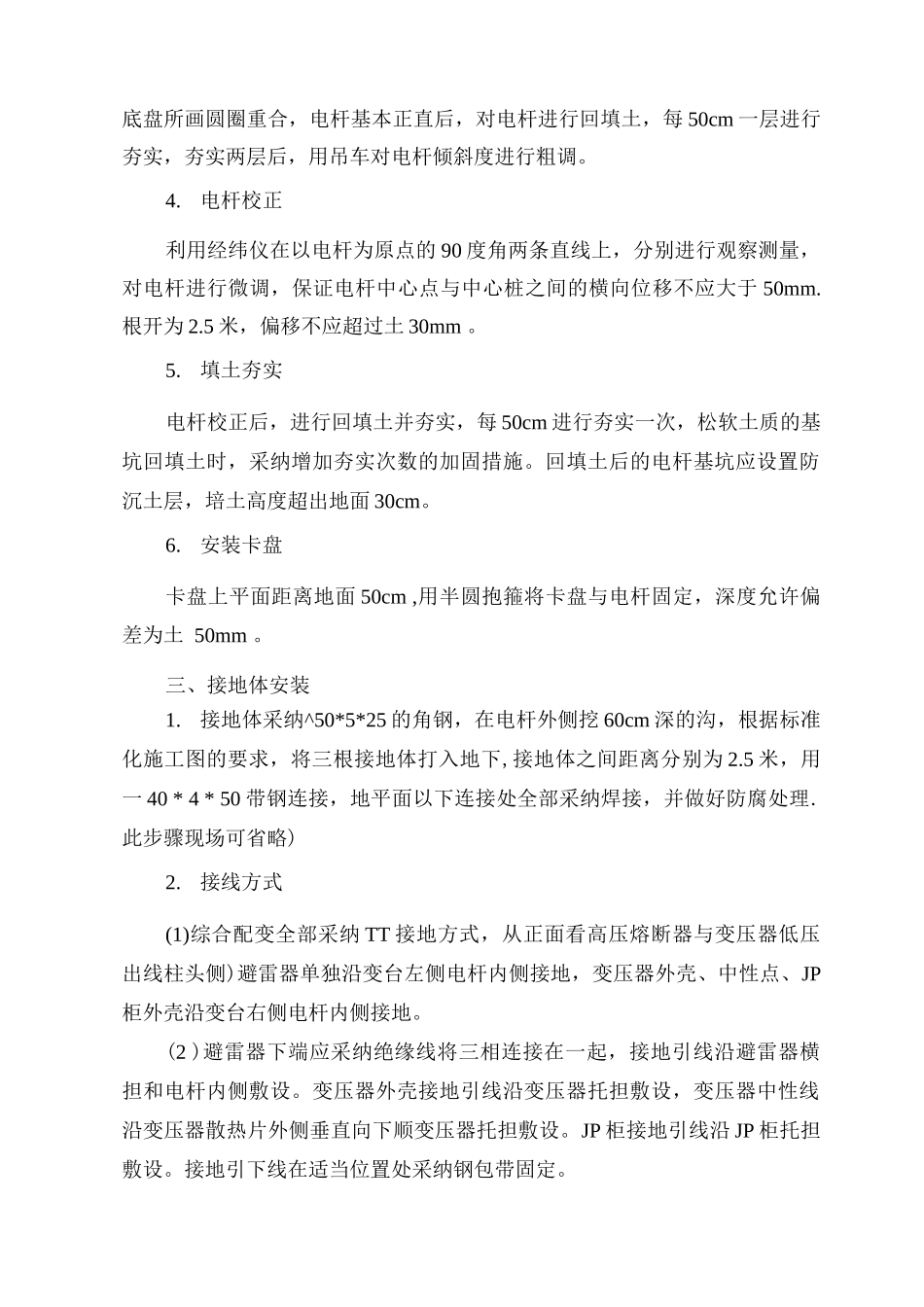

对连接引线进行分类截取,10kV 主干线路至刀闸横担隔离刀闸进线端引线共 3 根 A 相 185cm,B 相 220cm,B 相 280cm,隔离刀闸出线端至熔断器上接线端引线共 3 根约为 8cm、熔断器下接线端至变压器高压侧引线共 3 根每根为 410cm,避雷器上
