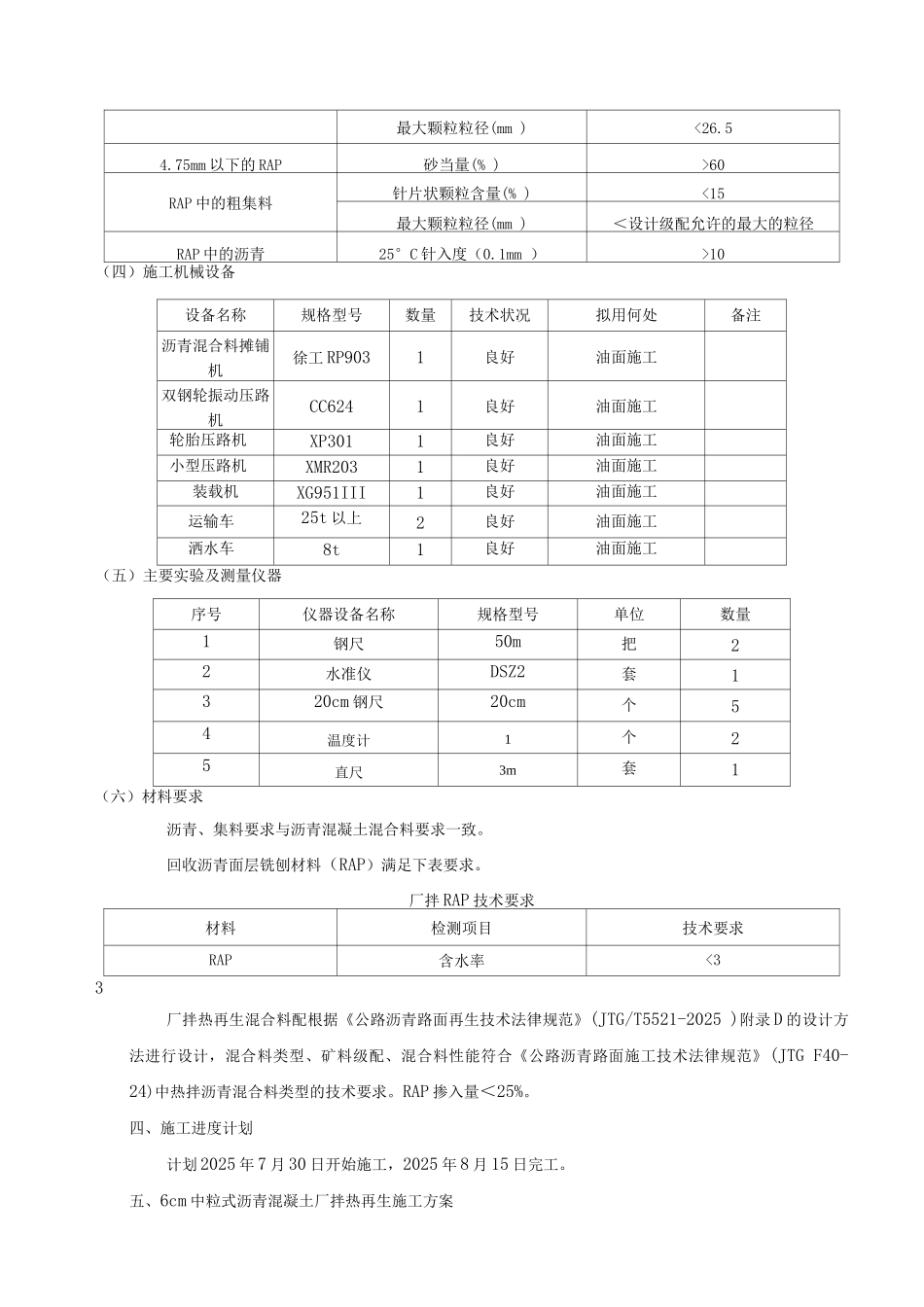

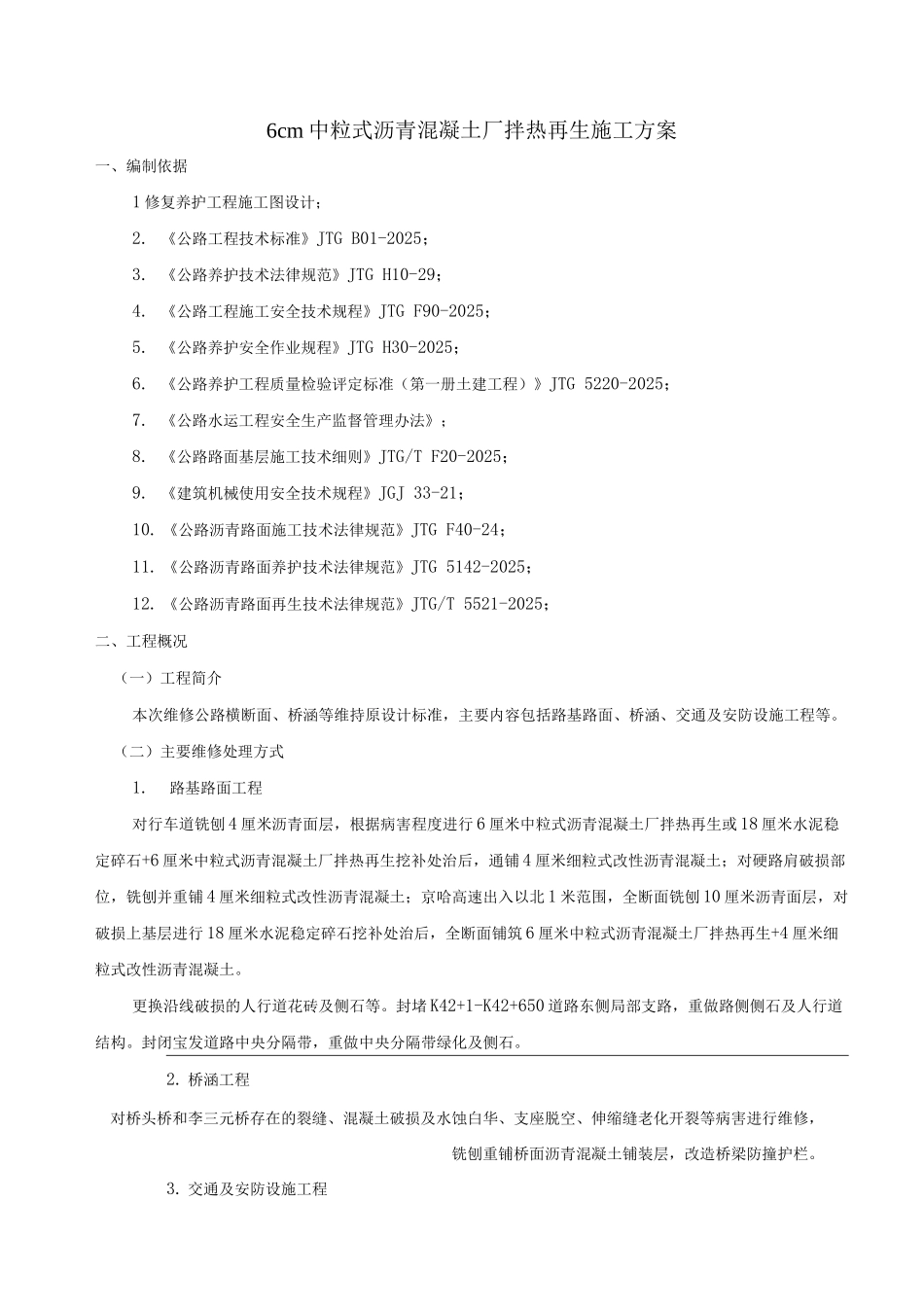

6cm 中粒式沥青混凝土厂拌热再生施工方案一、编制依据1 修复养护工程施工图设计;2. 《公路工程技术标准》JTG B01-2025;3. 《公路养护技术法律规范》JTG H10-29;4. 《公路工程施工安全技术规程》JTG F90-2025;5. 《公路养护安全作业规程》JTG H30-2025;6. 《公路养护工程质量检验评定标准(第一册土建工程)》JTG 5220-2025;7. 《公路水运工程安全生产监督管理办法》;8. 《公路路面基层施工技术细则》JTG/T F20-2025;9. 《建筑机械使用安全技术规程》JGJ 33-21;10. 《公路沥青路面施工技术法律规范》JTG F40-24;11. 《公路沥青路面养护技术法律规范》JTG 5142-2025;12. 《公路沥青路面再生技术法律规范》JTG/T 5521-2025;二、工程概况(一)工程简介本次维修公路横断面、桥涵等维持原设计标准,主要内容包括路基路面、桥涵、交通及安防设施工程等。(二)主要维修处理方式1.路基路面工程对行车道铣刨 4 厘米沥青面层,根据病害程度进行 6 厘米中粒式沥青混凝土厂拌热再生或 18 厘米水泥稳定碎石+6 厘米中粒式沥青混凝土厂拌热再生挖补处治后,通铺 4 厘米细粒式改性沥青混凝土;对硬路肩破损部位,铣刨并重铺 4 厘米细粒式改性沥青混凝土;京哈高速出入以北 1 米范围,全断面铣刨 10 厘米沥青面层,对破损上基层进行 18 厘米水泥稳定碎石挖补处治后,全断面铺筑 6 厘米中粒式沥青混凝土厂拌热再生+4 厘米细粒式改性沥青混凝土。更换沿线破损的人行道花砖及侧石等。封堵 K42+1-K42+650 道路东侧局部支路,重做路侧侧石及人行道结构。封闭宝发道路中央分隔带,重做中央分隔带绿化及侧石。2. 桥涵工程对桥头桥和李三元桥存在的裂缝、混凝土破损及水蚀白华、支座脱空、伸缩缝老化开裂等病害进行维修,铣刨重铺桥面沥青混凝土铺装层,改造桥梁防撞护栏。3. 交通及安防设施工程根据《道路交通标志和标线》(GB 5768—29 )重新施划标线,并补充完善交通标志。根据交通安全相关法律规范,增设中央分隔带护栏及行人二次过街安全岛等。三、工作安排(一)施工准备1. 项目准备工作(1)仔细学习和掌握合同条款及国家的各种法律、法规,建立健全项目经理部内部各种规章制度。(2)开工前组织高效精干、管理系统化、法律规范化的项目经理部,选配强有力的项目部领导班子、技术业务人员和施工力量,强化施工队伍的技术培训。(3)对全体人员进行开工前项目教育和动员,介绍本项目的工程情况和特点,以及工程...
