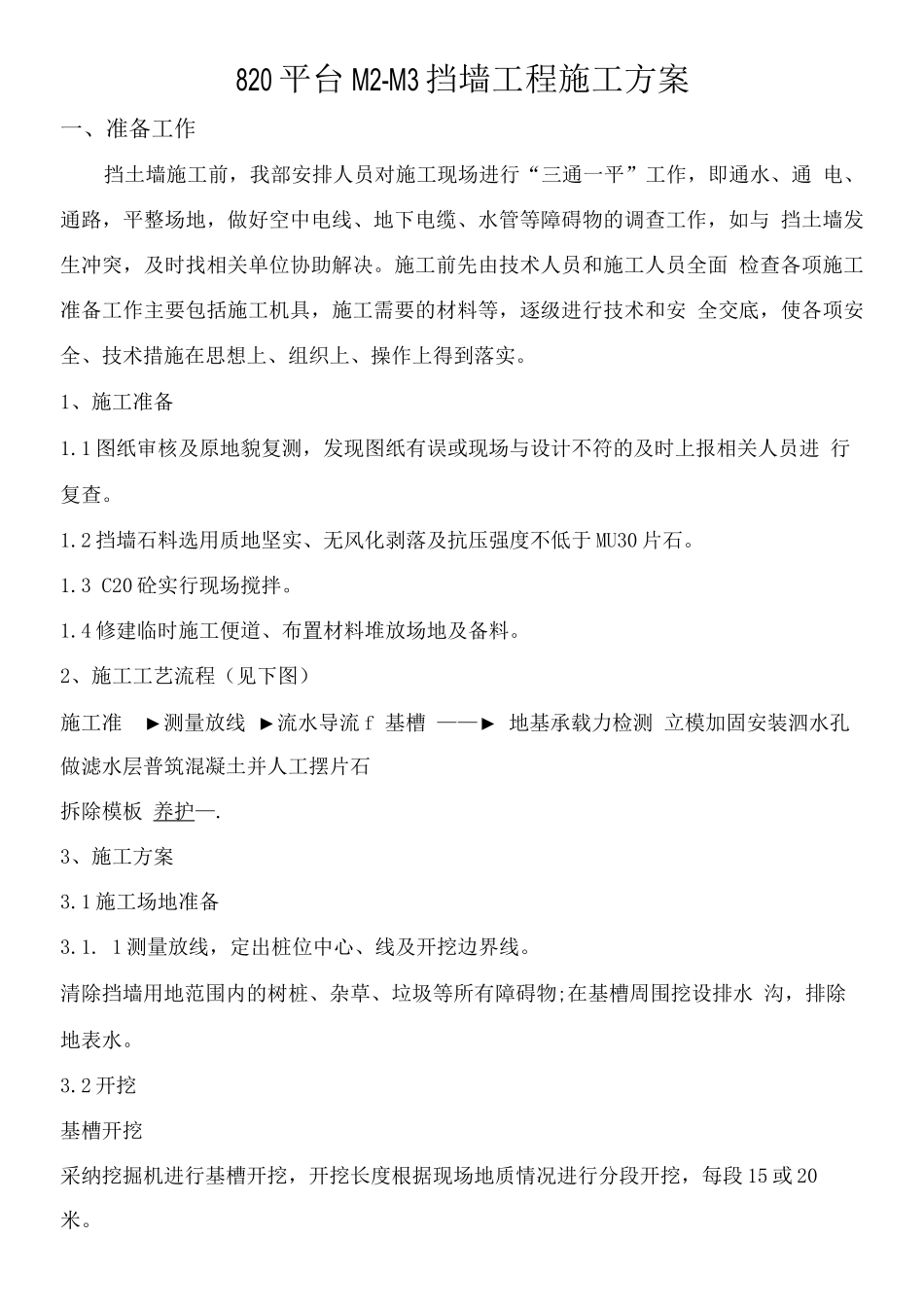

820 平台 M2-M3 挡墙工程施工方案一、准备工作挡土墙施工前,我部安排人员对施工现场进行“三通一平”工作,即通水、通 电、通路,平整场地,做好空中电线、地下电缆、水管等障碍物的调查工作,如与 挡土墙发生冲突,及时找相关单位协助解决
施工前先由技术人员和施工人员全面 检查各项施工准备工作主要包括施工机具,施工需要的材料等,逐级进行技术和安 全交底,使各项安全、技术措施在思想上、组织上、操作上得到落实
1、施工准备1
1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进 行复查
2 挡墙石料选用质地坚实、无风化剥落及抗压强度不低于 MU30 片石
3 C20 砼实行现场搅拌
4 修建临时施工便道、布置材料堆放场地及备料
2、施工工艺流程(见下图)施工准 ►测量放线 ►流水导流 f 基槽 ——► 地基承载力检测 立模加固安装泗水孔做滤水层普筑混凝土并人工摆片石拆除模板 养护—
3、施工方案3
1 施工场地准备3
1 测量放线,定出桩位中心、线及开挖边界线
清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水 沟,排除地表水
2 开挖基槽开挖采纳挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段 15 或 20 米

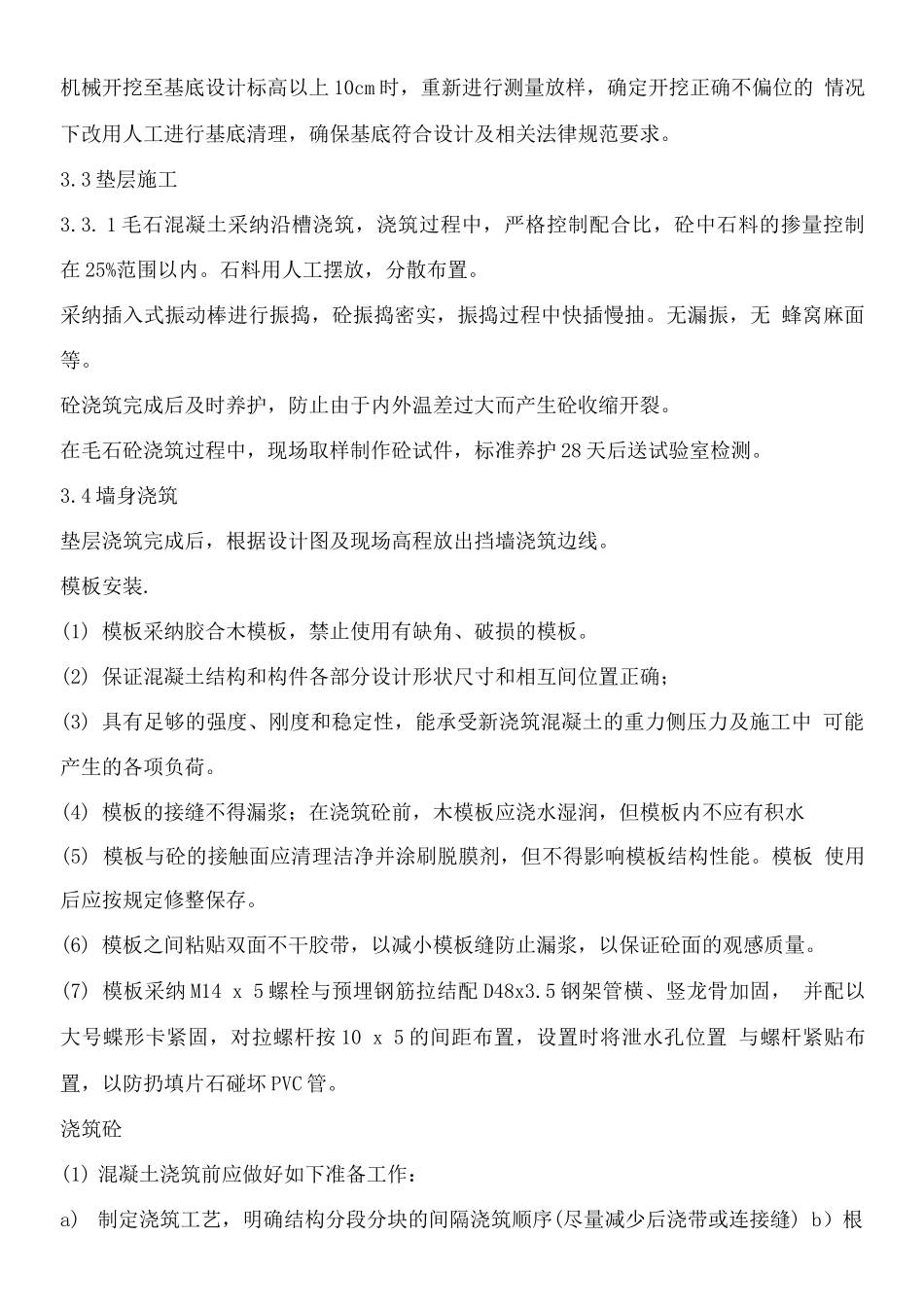

机械开挖至基底设计标高以上 10cm 时,重新进行测量放样,确定开挖正确不偏位的 情况下改用人工进行基底清理,确保基底符合设计及相关法律规范要求
3 垫层施工3
1 毛石混凝土采纳沿槽浇筑,浇筑过程中,严格控制配合比,砼中石料的掺量控制 在 25%范围以内
石料用人工摆放,分散布置
采纳插入式振动棒进行振捣,砼振捣密实,振捣过程中快插慢抽
无漏振,无 蜂窝麻面等
砼浇筑完成后及时养护,防止由于内外温差过大而产生砼收缩开裂
在毛石砼浇筑过程中,现场取样制作砼试件,标准养护 28 天后送
