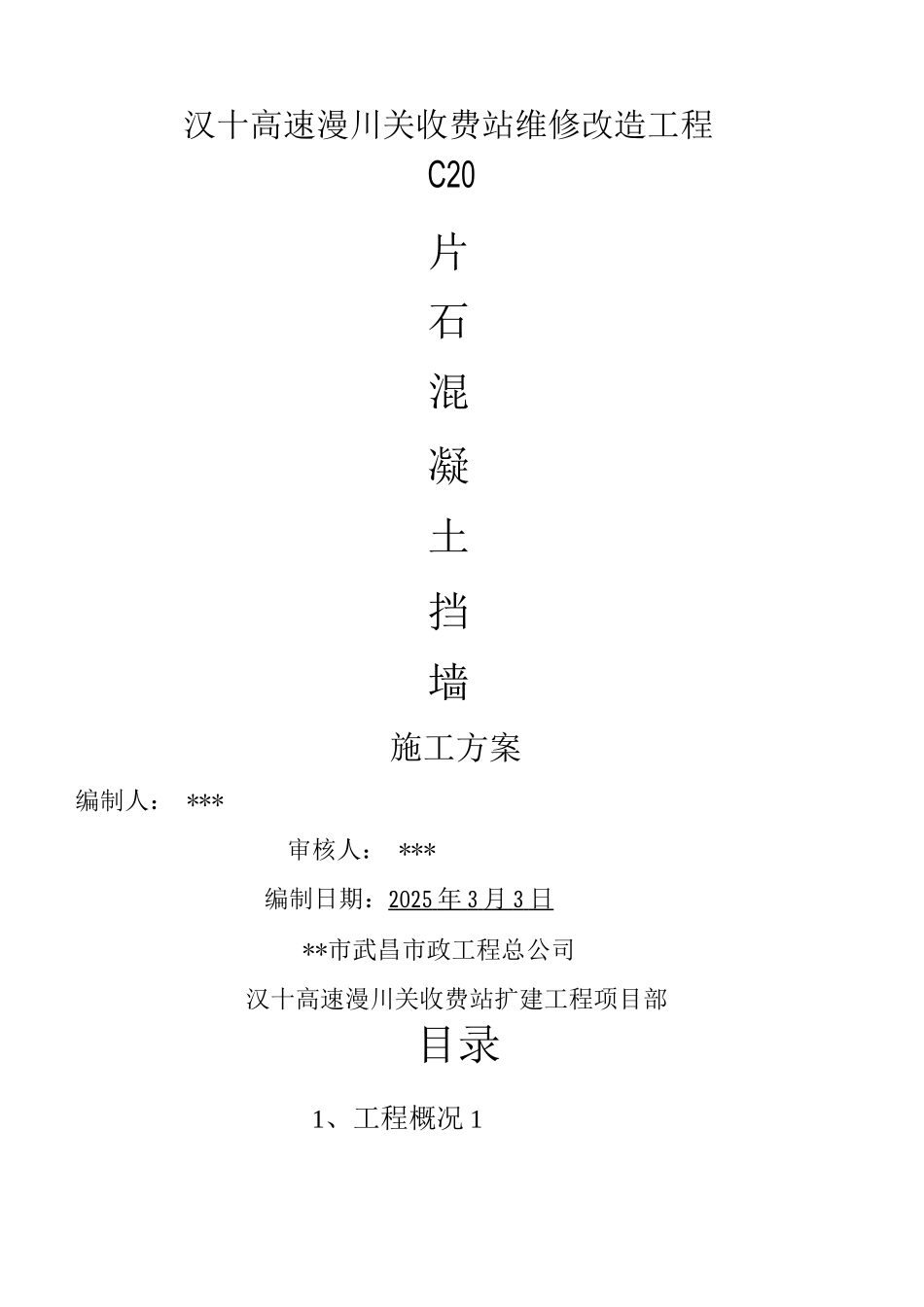

汉十高速漫川关收费站维修改造工程C20片石混凝土挡墙施工方案编制人: ***审核人: ***编制日期:2025 年 3 月 3 日 **市武昌市政工程总公司汉十高速漫川关收费站扩建工程项目部目录1、工程概况 12、编制依据 23、施工进度计划 24、施工工艺 25、质量控制及检验 76、安全生产文明施工 8K104+210~K104+324
7、K104+405
3~K104+413
3 段C20 片石混凝土挡墙施工方案一、工程概况 本项目为汉十高速漫川关收费站维修改造工程,在主 线右幅路基加宽,右幅路基填筑边坡设 C20 片石混凝土仰斜式路堤墙, 里程桩号为 K104+210~K104+355、K104+405
3~K104+413,挡墙高 3~8 米,采纳 C20 片石混凝土浇筑
二、编制依据1
《公路路基施工技术法律规范》JTGF10-262
《公路工程质量检验评定标准》JTG F80/1-243
漫川关收费站维修改造工程设计图〔
现场踏勘调查资料
三、施工进度计划计划 2025-3-15 开工,2025-06-10 完工
四、施工工艺1、施工准备1
1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时 上报相关人员进行复查
2 挡墙片石选用质地坚实、无风化剥落及抗压强度不低于 MU30 片 石
3 C20 砼实行自建拌合站现场搅拌
4 修建临时施工便道、布置材料堆放场地、备料及设备安置场地
2、施工工艺流程<见下图〉施工准 测量放线 槽开挖 立模加固 安装泄水孔一做滤水层一> 浇筑混凝土并人工摆片石 一拆除模 板一养护3、施工方案本段挡墙采纳 C20 片石混凝土浇筑,根据实际地质情况,采纳跳槽 开挖,分段浇筑的的施工方法
待挡墙修建至一定高度时,采纳机械对 挡墙进行回填,形成流水施工向前推动,直至挡墙完毕 3
1 施工场地准 备3
