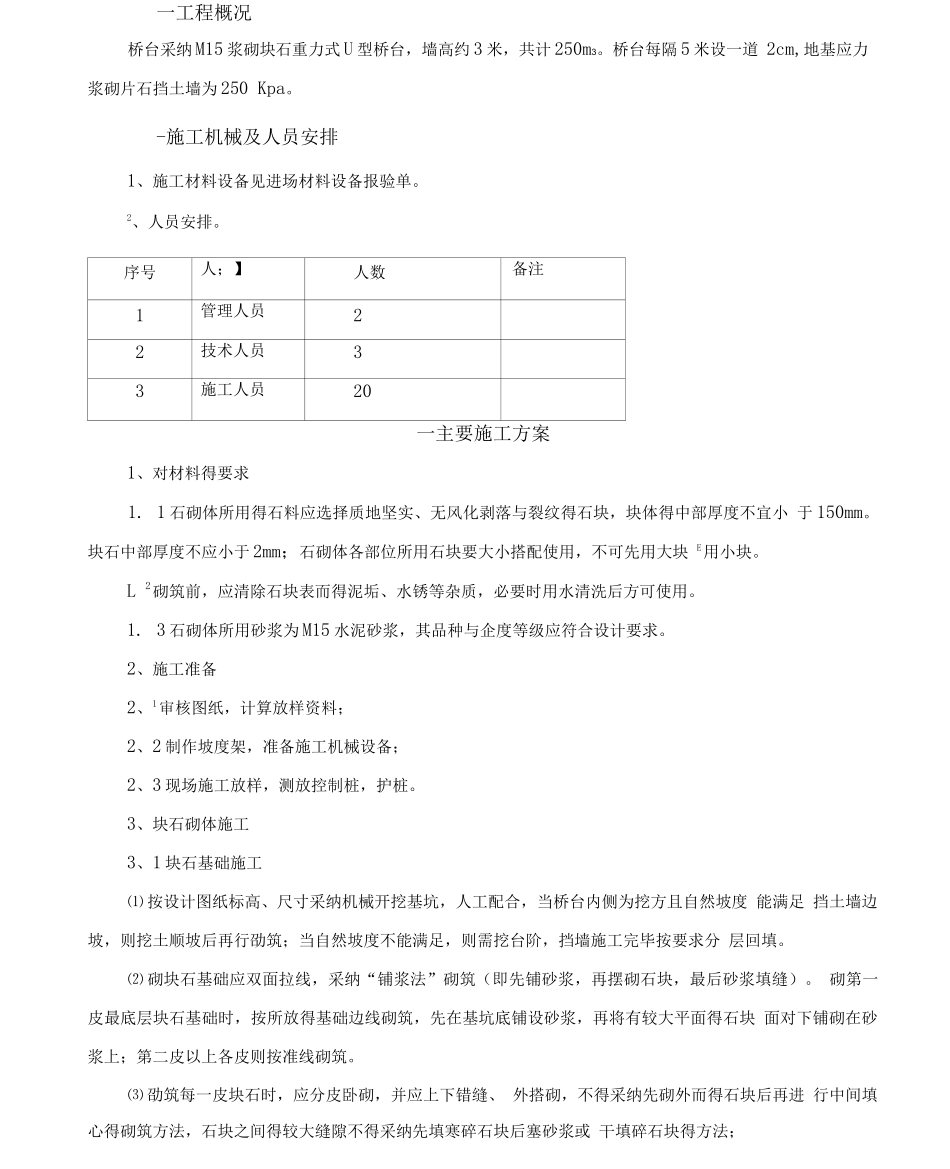

一工程概况桥台采纳 M15 浆砌块石重力式 U 型桥台,墙高约 3 米,共计 250m3
桥台每隔 5 米设一道 2cm,地基应力浆砌片石挡土墙为 250 Kpa
-施工机械及人员安排1、施工材料设备见进场材料设备报验单
2、人员安排
序号人;】人数备注1管理人员22技术人员33施工人员20一主要施工方案1、对材料得要求1
1 石砌体所用得石料应选择质地坚实、无风化剥落与裂纹得石块,块体得中部厚度不宜小 于 150mm
块石中部厚度不应小于 2mm;石砌体各部位所用石块要大小搭配使用,不可先用大块 E用小块
L 2砌筑前,应清除石块表而得泥垢、水锈等杂质,必要时用水清洗后方可使用
3 石砌体所用砂浆为 M15 水泥砂浆,其品种与企度等级应符合设计要求
2、施工准备2、1审核图纸,计算放样资料;2、2 制作坡度架,准备施工机械设备;2、3 现场施工放样,测放控制桩,护桩
3、块石砌体施工3、1 块石基础施工⑴ 按设计图纸标高、尺寸采纳机械开挖基坑,人工配合,当桥台内侧为挖方且自然坡度 能满足 挡土墙边坡,则挖土顺坡后再行劭筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕按要求分 层回填
⑵ 砌块石基础应双面拉线,采纳“铺浆法”砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝)
砌第一皮最底层块石基础时,按所放得基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面得石块 面对下铺砌在砂浆上;第二皮以上各皮则按准线砌筑
⑶ 劭筑每一皮块石时,应分皮卧砌,并应上下错缝、 外搭砌,不得采纳先砌外而得石块后再进 行中间填心得砌筑方法,石块之间得较大缝隙不得采纳先填寒碎石块后塞砂浆或 干填碎石块得方法;⑷ 块石基础得灰缝厚度宜为 20-30 ,砂浆应饱满,大小石块间均不得有直接接触或无 砂浆得现象
⑸ 块石基础得每一皮内均应每隔 2m 长设置一块拉结石
基础宽度小于、等于 4mm 时,拉
