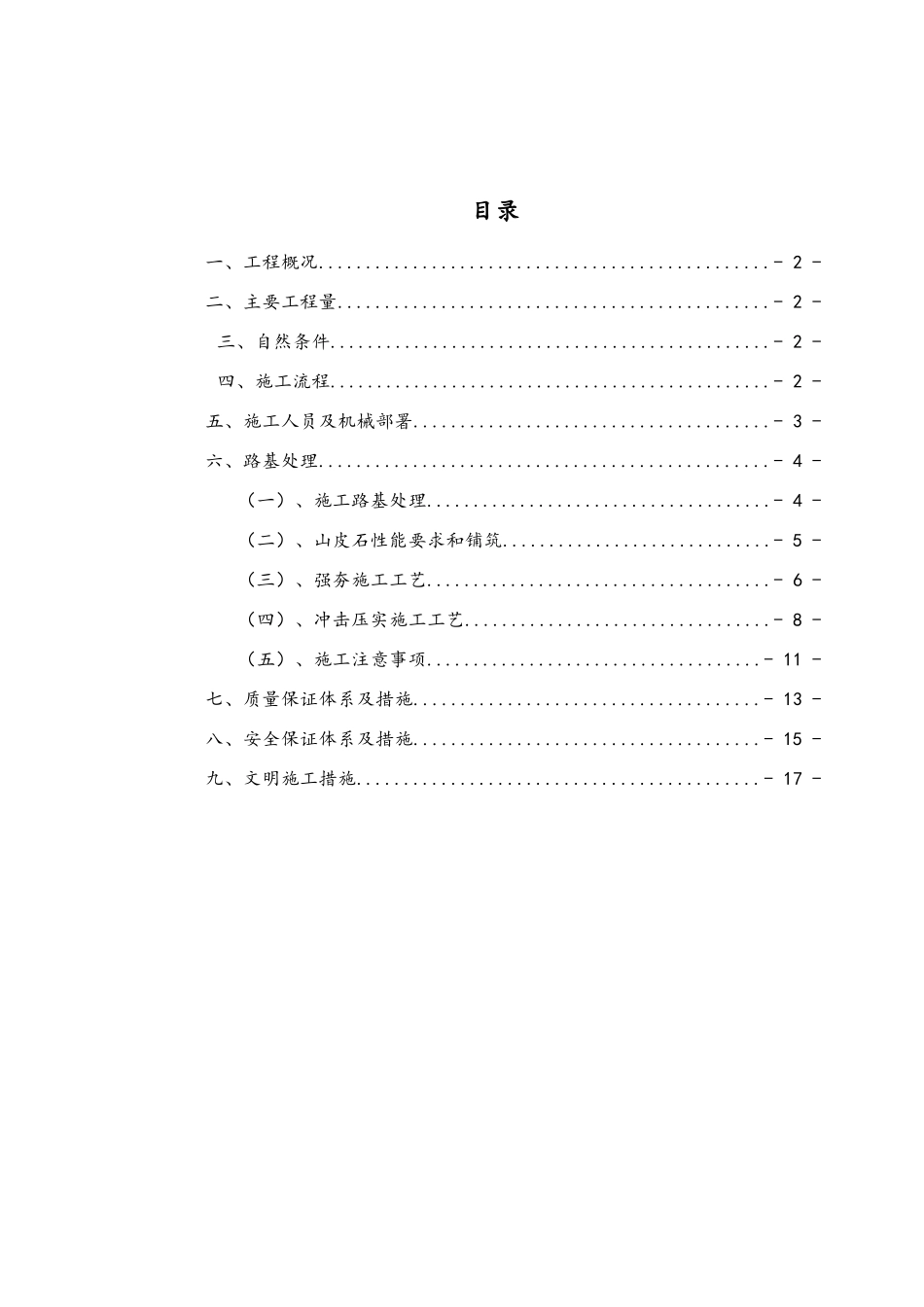

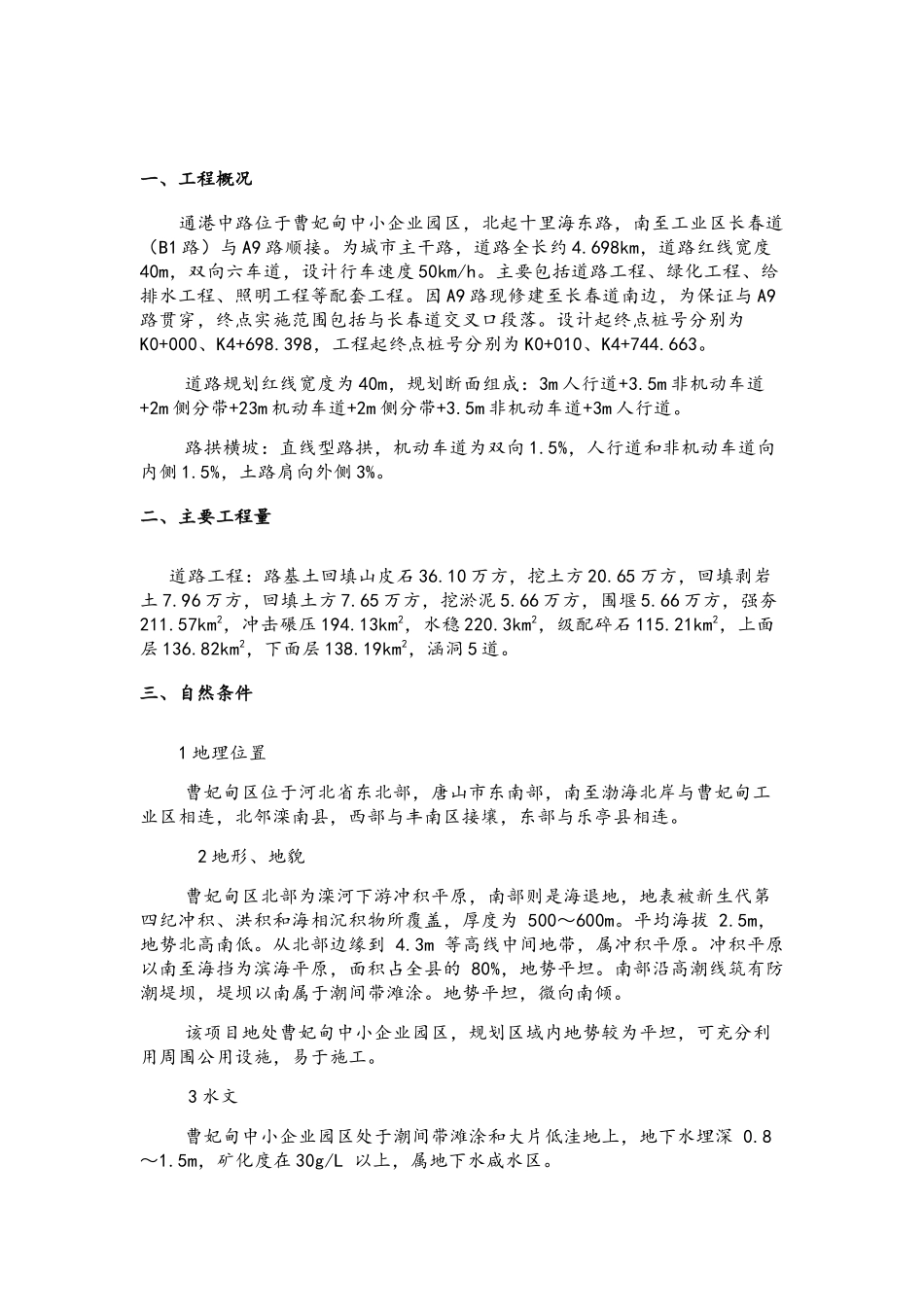

曹妃甸基础设施工程二期 PPP 项目(四标段)曹妃甸中小企业园区通港中路工程路基填筑施工方案编制:审核:日期: 年 月 日中铁十八局集团第五工程有限公司曹妃甸基础设施工程二期 PPP 项目(四标段)项目部 中铁十八局集团第五工程有限公司目录一、工程概况................................................- 2 -二、主要工程量..............................................- 2 - 三、自然条件...............................................- 2 - 四、施工流程...............................................- 2 -五、施工人员及机械部署......................................- 3 -六、路基处理................................................- 4 -(一)、施工路基处理.....................................- 4 -(二)、山皮石性能要求和铺筑.............................- 5 -(三)、强夯施工工艺.....................................- 6 -(四)、冲击压实施工工艺.................................- 8 -(五)、施工注意事项....................................- 11 -七、质量保证体系及措施.....................................- 13 -八、安全保证体系及措施.....................................- 15 -九、文明施工措施...........................................- 17 -一、工程概况 通港中路位于曹妃甸中小企业园区,北起十里海东路,南至工业区长春道(B1 路)与 A9 路顺接。为城市主干路,道路全长约 4.698km,道路红线宽度40m,双向六车道,设计行车速度 50km/h。主要包括道路工程、绿化工程、给排水工程、照明工程等配套工程。因 A9 路现修建至长春道南边,为保证与 A9路贯穿,终点实施范围包括与长春道交叉口段落。设计起终点桩号分别为K0+000、K4+698.398,工程起终点桩号分别为 K0+010、K4+744.663。道路规划红线宽度为 40m,规划断面组成:3m 人行道+3.5m 非机动车道+2m 侧分带+23m 机动车道+2m 侧分带+3.5m 非机动车道+3m 人行道。路拱横坡:直线型路拱,机动车道为双向 1.5%,人行道和非机动车道向内侧 1.5%,土路肩向外侧 3%。二、主要工程量 道路工程:路基土回填山皮石 36.10 万方,挖土方 20.65 万方,回填剥岩土 7.96 万方,回填土方 7.65 万方,挖淤泥 5.66 万方,围堰 5.66 万方,强夯211.57km2,冲击碾压 194.13k...
