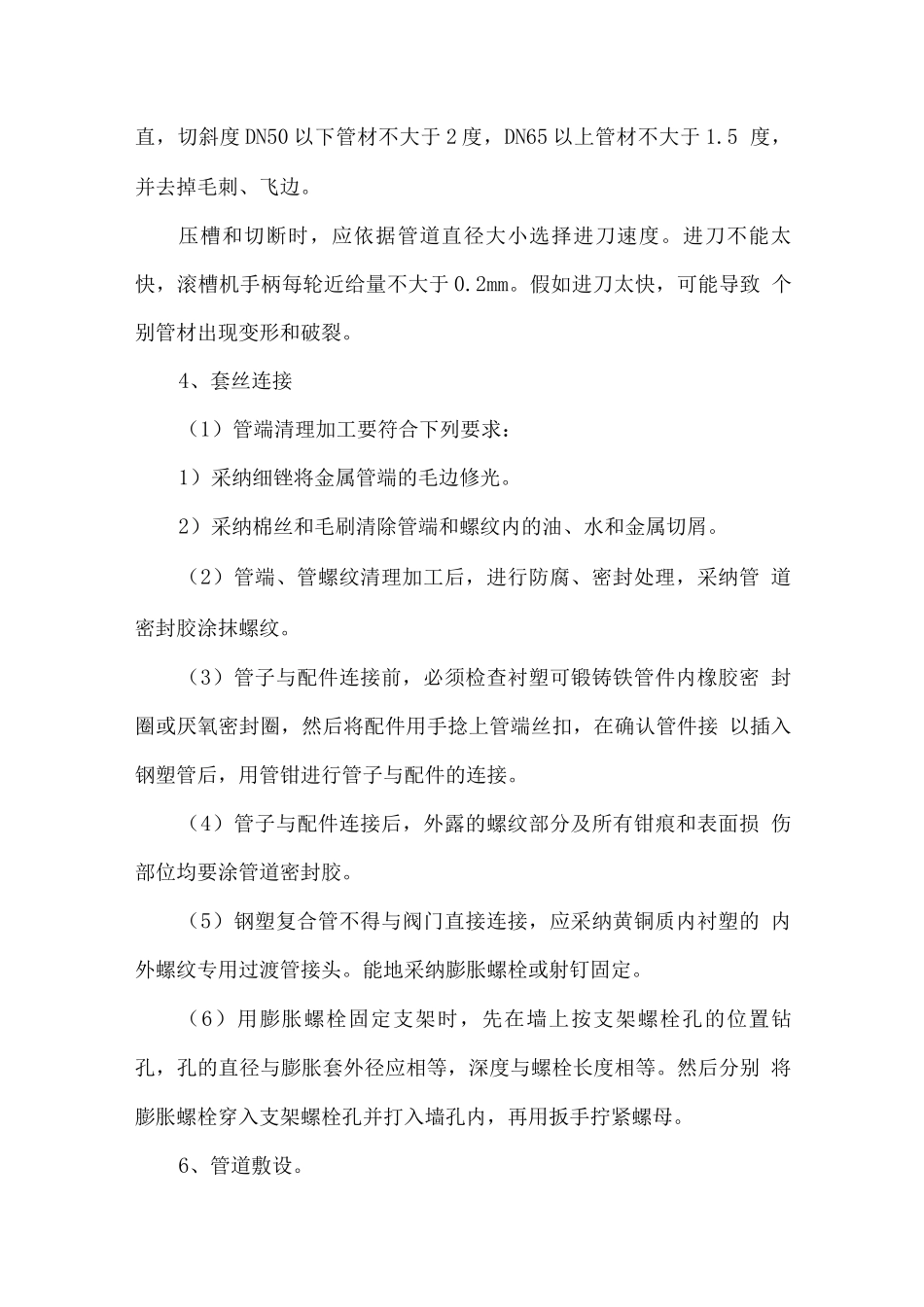

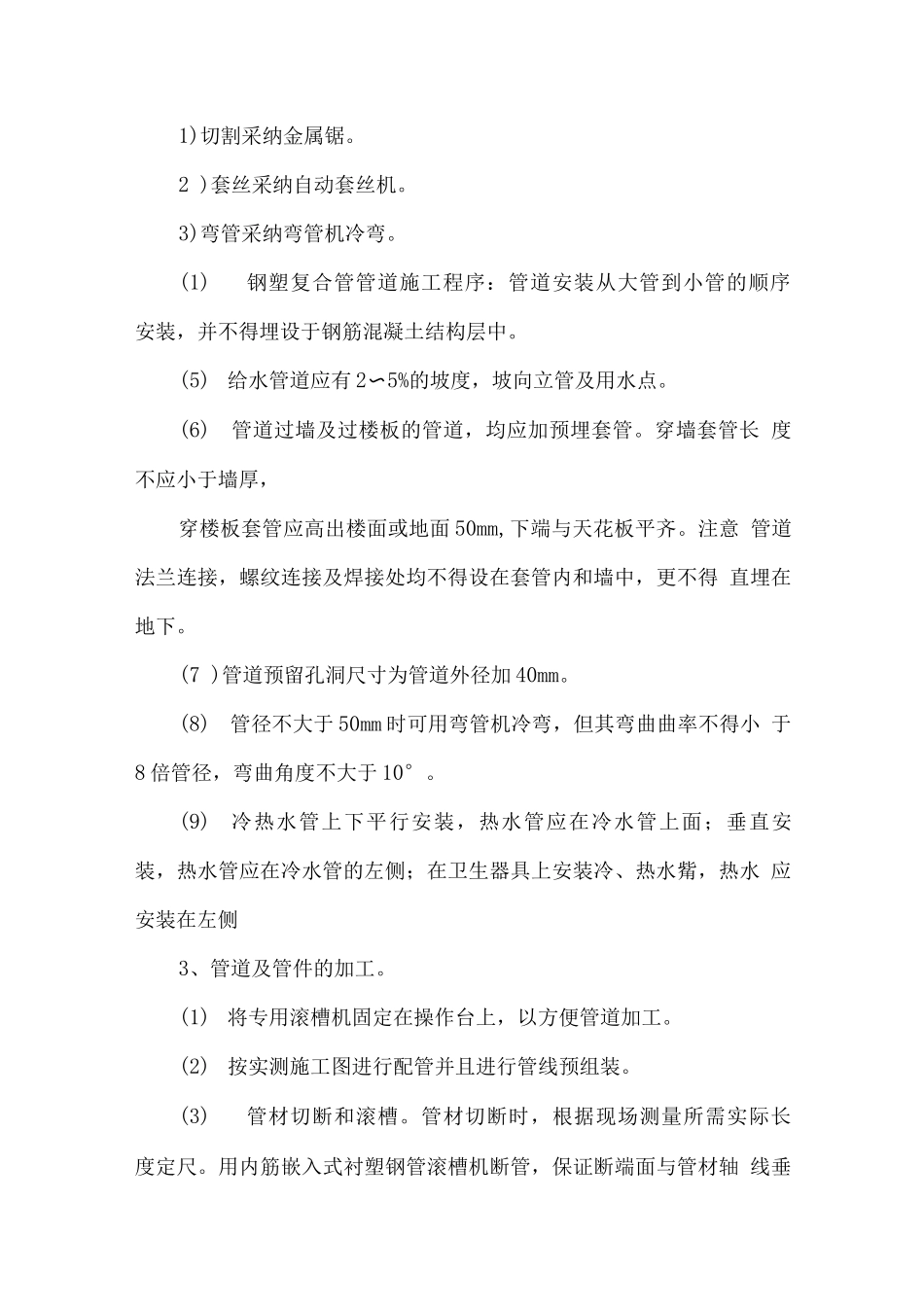

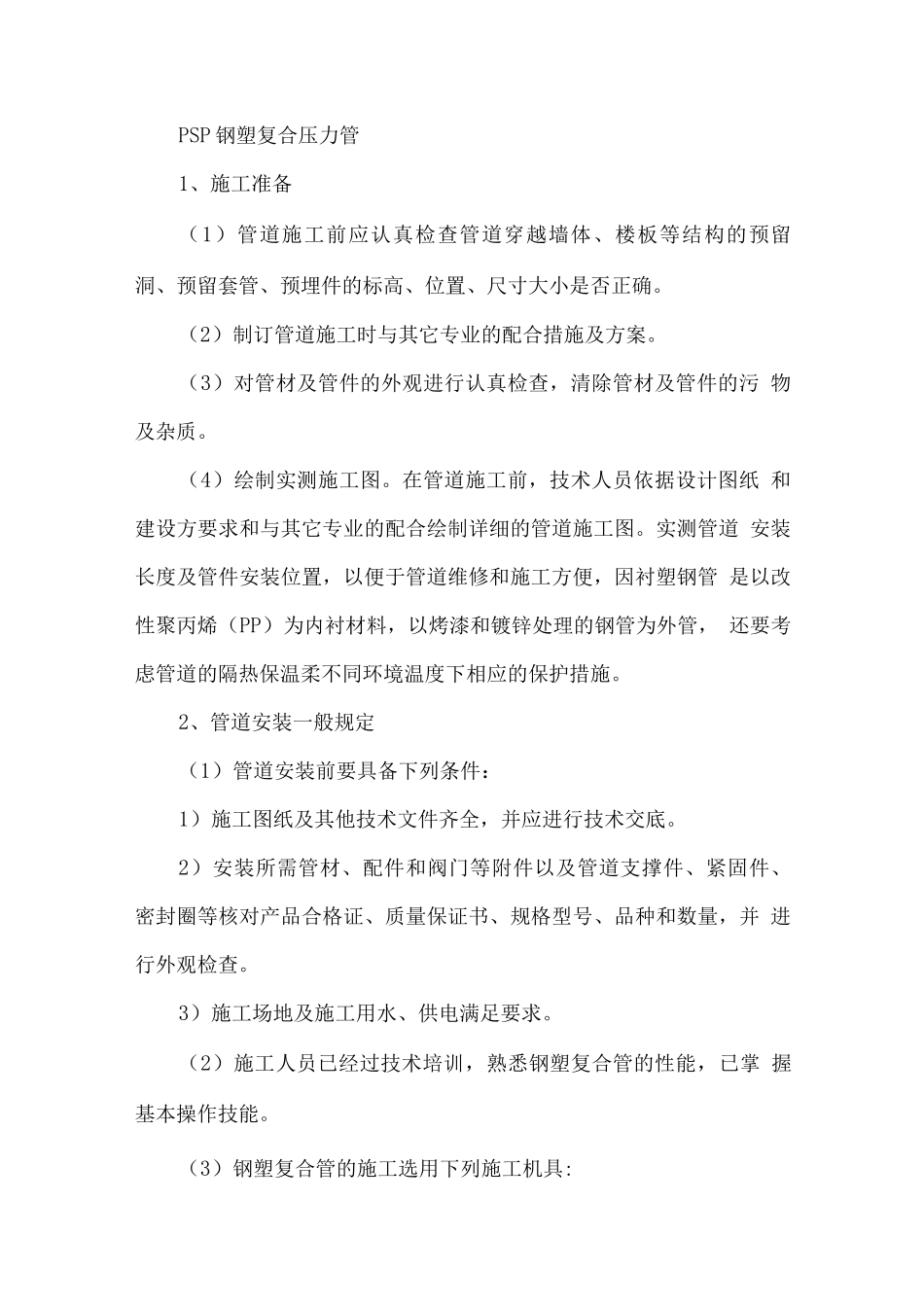

PSP 钢塑复合压力管1、施工准备(1)管道施工前应认真检查管道穿越墙体、楼板等结构的预留 洞、预留套管、预埋件的标高、位置、尺寸大小是否正确。(2)制订管道施工时与其它专业的配合措施及方案。(3)对管材及管件的外观进行认真检查,清除管材及管件的污 物及杂质。(4)绘制实测施工图。在管道施工前,技术人员依据设计图纸 和建设方要求和与其它专业的配合绘制详细的管道施工图。实测管道 安装长度及管件安装位置,以便于管道维修和施工方便,因衬塑钢管 是以改性聚丙烯(PP)为内衬材料,以烤漆和镀锌处理的钢管为外管, 还要考虑管道的隔热保温柔不同环境温度下相应的保护措施。2、管道安装一般规定(1)管道安装前要具备下列条件:1)施工图纸及其他技术文件齐全,并应进行技术交底。2)安装所需管材、配件和阀门等附件以及管道支撑件、紧固件、 密封圈等核对产品合格证、质量保证书、规格型号、品种和数量,并 进行外观检查。3)施工场地及施工用水、供电满足要求。(2)施工人员已经过技术培训,熟悉钢塑复合管的性能,已掌 握基本操作技能。(3)钢塑复合管的施工选用下列施工机具:1)切割采纳金属锯。2 )套丝采纳自动套丝机。3)弯管采纳弯管机冷弯。(1)钢塑复合管管道施工程序:管道安装从大管到小管的顺序 安装,并不得埋设于钢筋混凝土结构层中。(5) 给水管道应有 2〜5%的坡度,坡向立管及用水点。(6)管道过墙及过楼板的管道,均应加预埋套管。穿墙套管长 度不应小于墙厚,穿楼板套管应高出楼面或地面 50mm,下端与天花板平齐。注意 管道法兰连接,螺纹连接及焊接处均不得设在套管内和墙中,更不得 直埋在地下。(7 )管道预留孔洞尺寸为管道外径加 40mm。(8)管径不大于 50mm 时可用弯管机冷弯,但其弯曲曲率不得小 于8 倍管径,弯曲角度不大于 10°。(9)冷热水管上下平行安装,热水管应在冷水管上面;垂直安 装,热水管应在冷水管的左侧;在卫生器具上安装冷、热水觜,热水 应安装在左侧3、管道及管件的加工。(1) 将专用滚槽机固定在操作台上,以方便管道加工。(2) 按实测施工图进行配管并且进行管线预组装。(3)管材切断和滚槽。管材切断时,根据现场测量所需实际长 度定尺。用内筋嵌入式衬塑钢管滚槽机断管,保证断端面与管材轴 线垂直,切斜度 DN50 以下管材不大于 2 度,DN65 以上管材不大于 1.5 度,并去掉毛刺、飞边。压槽和切断时,应依据管道直径大小选择进刀速度。进刀不能太 快,滚槽...
