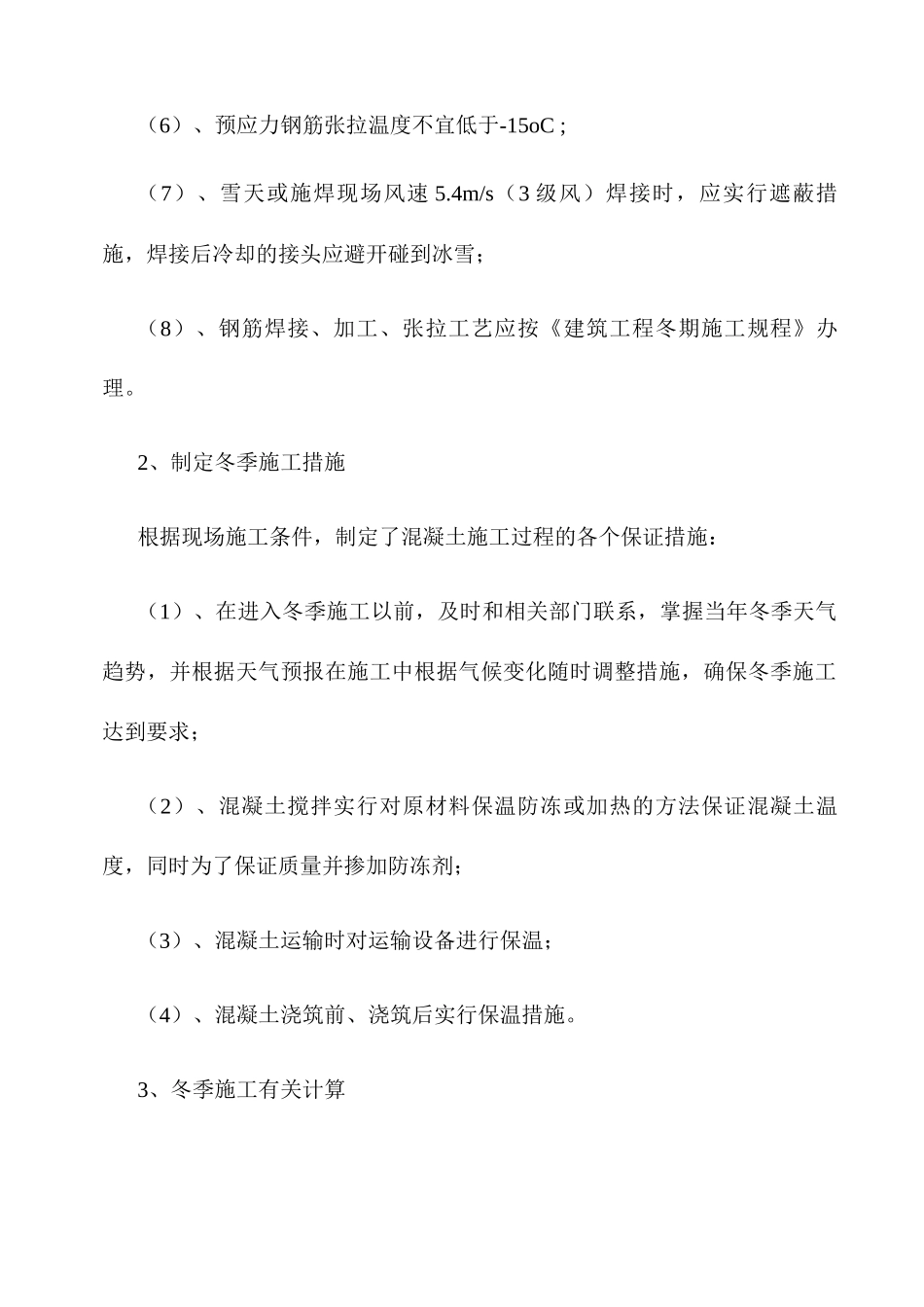

T 梁冬季施工方案(一)、施工工艺1、冬季施工一般规定及控制目标根据《建筑工程冬季施工法律规范》(JGJ104-97)和《公路桥梁施工技术法律规范》(JTJ041-20)结合本项目特点,当施工场地昼夜气温连续 3d低于 5oC 或最低气温低于-3oC 应采纳冬季施工措施,并能满足以下规定或要求:(1)、冬季施工的混凝土在入模后,混凝土强度未达到设计强度 40%以前不得受冻;(2)、混凝土出厂温度不宜低于 10oC 及入模温度在 5oC 以上,但不得大于 35oC ;(3)、T 梁混凝土入模时,模板温度不低于 2oC ;(4)、从施工工艺及工期考虑,砼在 10 天内达到设计强度和弹模;(5)、孔道压浆必须保证 T 梁在暖蓬内加热到允许压浆的温度下进行,压浆过程中和压浆后 48h 内 T 梁在暖蓬内的温度不得低于 5 oC
其强度在 25Mpa 前不得受冻;(6)、预应力钢筋张拉温度不宜低于-15oC ;(7)、雪天或施焊现场风速 5
4m/s(3 级风)焊接时,应实行遮蔽措施,焊接后冷却的接头应避开碰到冰雪;(8)、钢筋焊接、加工、张拉工艺应按《建筑工程冬期施工规程》办理
2、制定冬季施工措施根据现场施工条件,制定了混凝土施工过程的各个保证措施:(1)、在进入冬季施工以前,及时和相关部门联系,掌握当年冬季天气趋势,并根据天气预报在施工中根据气候变化随时调整措施,确保冬季施工达到要求;(2)、混凝土搅拌实行对原材料保温防冻或加热的方法保证混凝土温度,同时为了保证质量并掺加防冻剂;(3)、混凝土运输时对运输设备进行保温;(4)、混凝土浇筑前、浇筑后实行保温措施
3、冬季施工有关计算混凝土冬季施工一定要在科学技术指导下,有计划、有步骤、有组织的进行,不能盲目蛮干

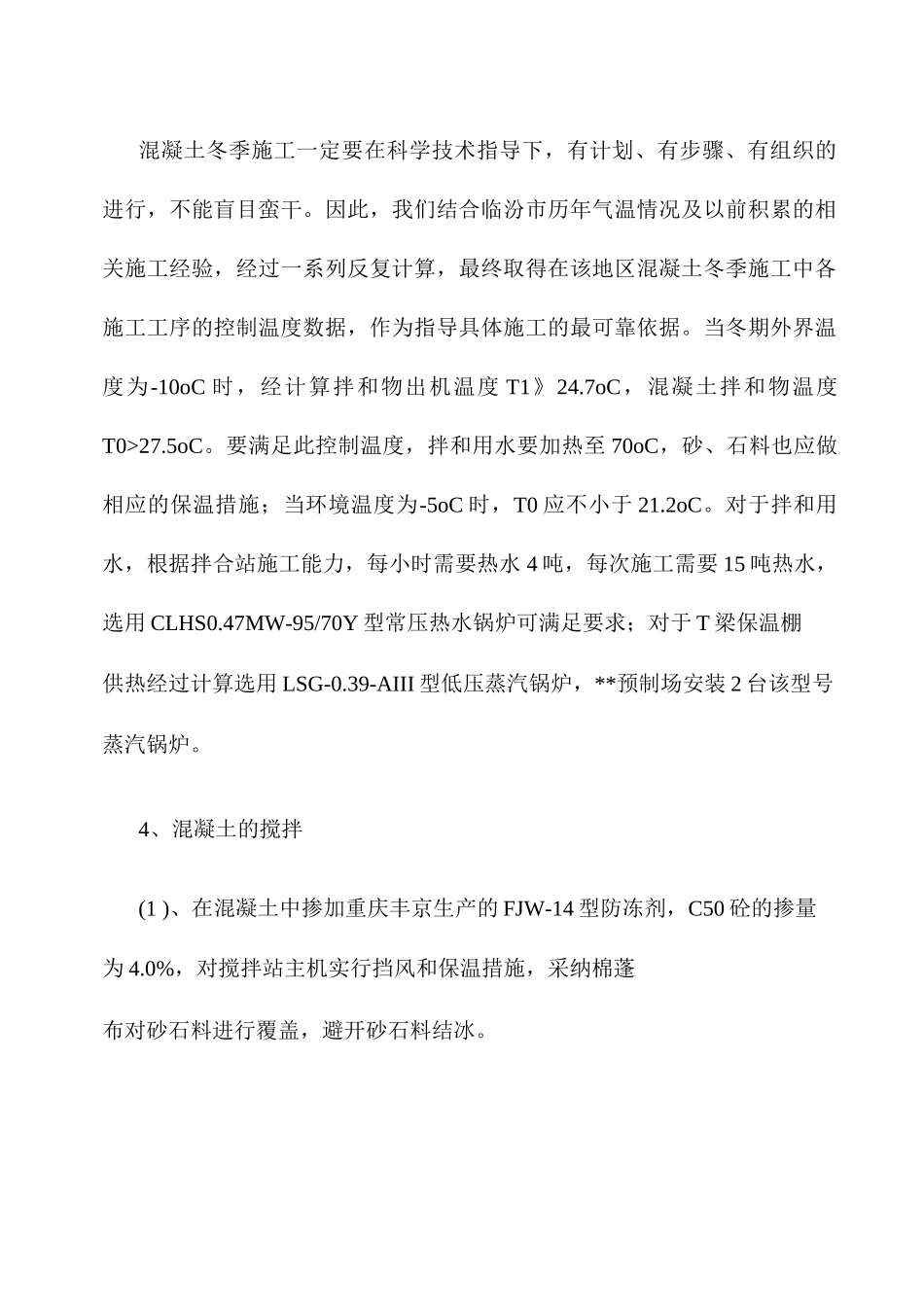

因此,我们结合临汾市历年气温情况及以前积累的相关施工经验,经过一系列反复计算,最终取得在该地区混凝土冬季施工中各施工工序
