UPVC 缠绕管施工方案及方法1、管道装卸由于本工程 UPVC 缠绕管直径较大、重量比较重等原因,管道达到现场后用机械进行装卸,装卸时采纳柔韧性较好的皮带、吊带或吊绳进行吊装,管道装卸时采纳两个支撑吊点,其两支撑吊点位置宜放在管道长的四分之一处
2、管道运输短距离搬运,不应在坚硬不平地面或石子地面上滚动,以防损伤保护层或防腐层
大直径中空缠绕结构管,叠放运输不宜大于三层,小管径管道如采纳叠放运输时,应将所有管道保持稳定,管道之间留有适当缝隙,以防管道发生碰撞
上下叠放运输,其高度不应超过 4 倍管径或 2 米
车底与管道接触处,要求平坦,并用柔韧的带子或绳子将其固定在运输工具上,防止滚动和碰撞,也不得有尖锐锐利的物体,以防戳破管壁
3、管道进场检验管道运到现场,可采纳目测法,对管道包装和装卸是否有损伤进行检验,并做好记录和验收
如发现管道有损伤,应将此管道与其它管道分开,立即通知管道供应厂家,进行检查、分析原因并作出鉴定,以便进行妥善处理
4、管道存放当管道直接摆放在地上时,要求地面平整,不能有石块和容易引起管壁损坏的尖利物体,要有预防管道滚动措施
直径管道叠层堆放时,应把大而重的放下边,小而轻的放上边,管道堆放高度不得超过 2m,管道两侧用木楔或木板挡住,直径超过 1m 的管道不宜叠层存放
管道在存放过程中,最大存放挠曲度不应超过公称直径的 3%
管道最高使用温度宜在 37C 左右,夏季高温季节,应避开日光暴晒(可加盖草袋或草席防晒),并保持管间的空气流通,以防温度升高
存放过程中,严格作好防火措施,严禁在管道附近进行电焊和切割等明火施工

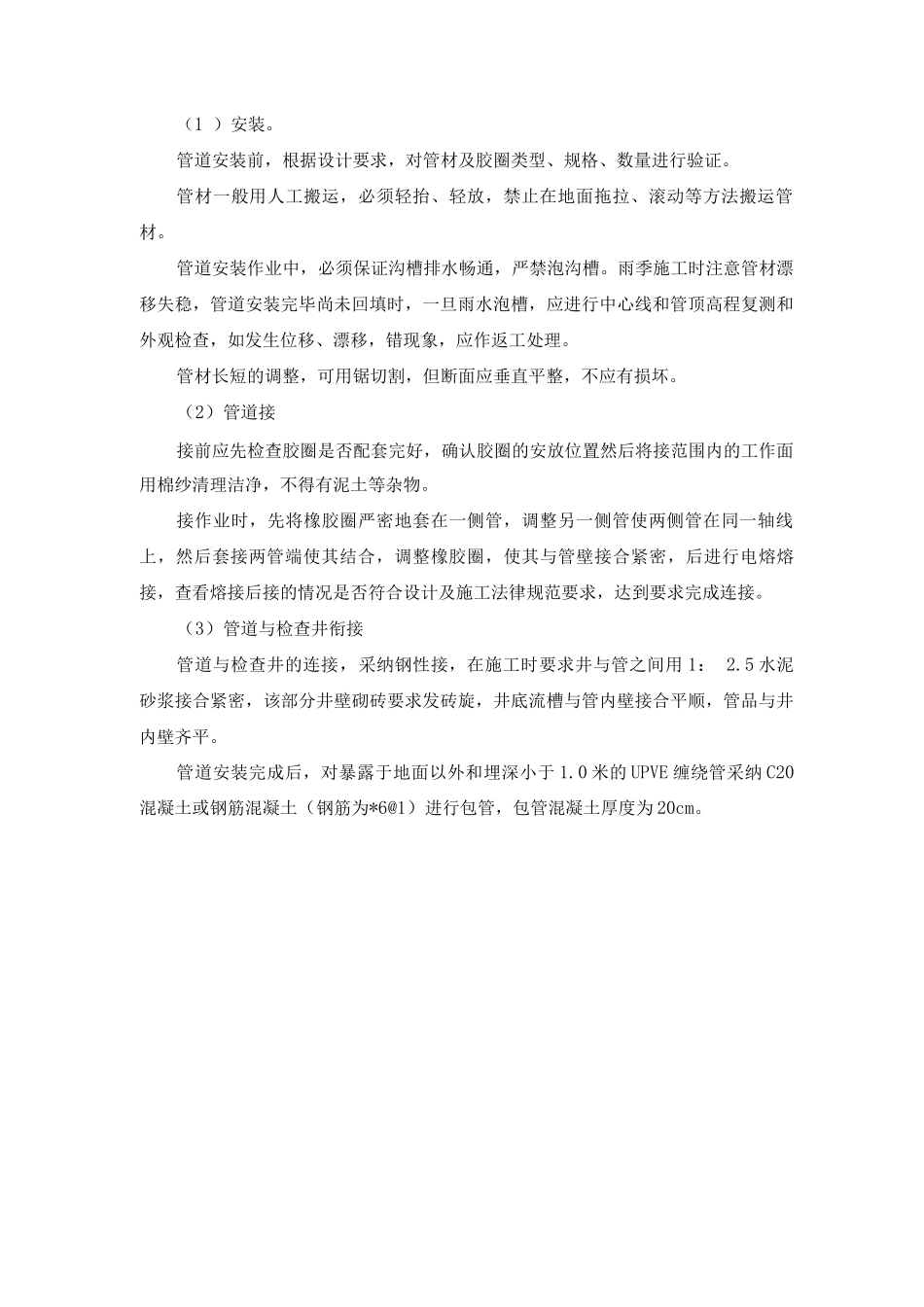

5、UPVC 缠绕管安装(1 )安装
管道安装前,根据设计要求,对管材及胶圈类型、规格、数量进行验证
管材一般用人工搬运,必须轻抬、轻放,禁止在地面拖拉、滚动等方法搬运管材
管道安装作业中,必须保证沟槽排水畅通,严禁泡沟槽
雨季施工时注
