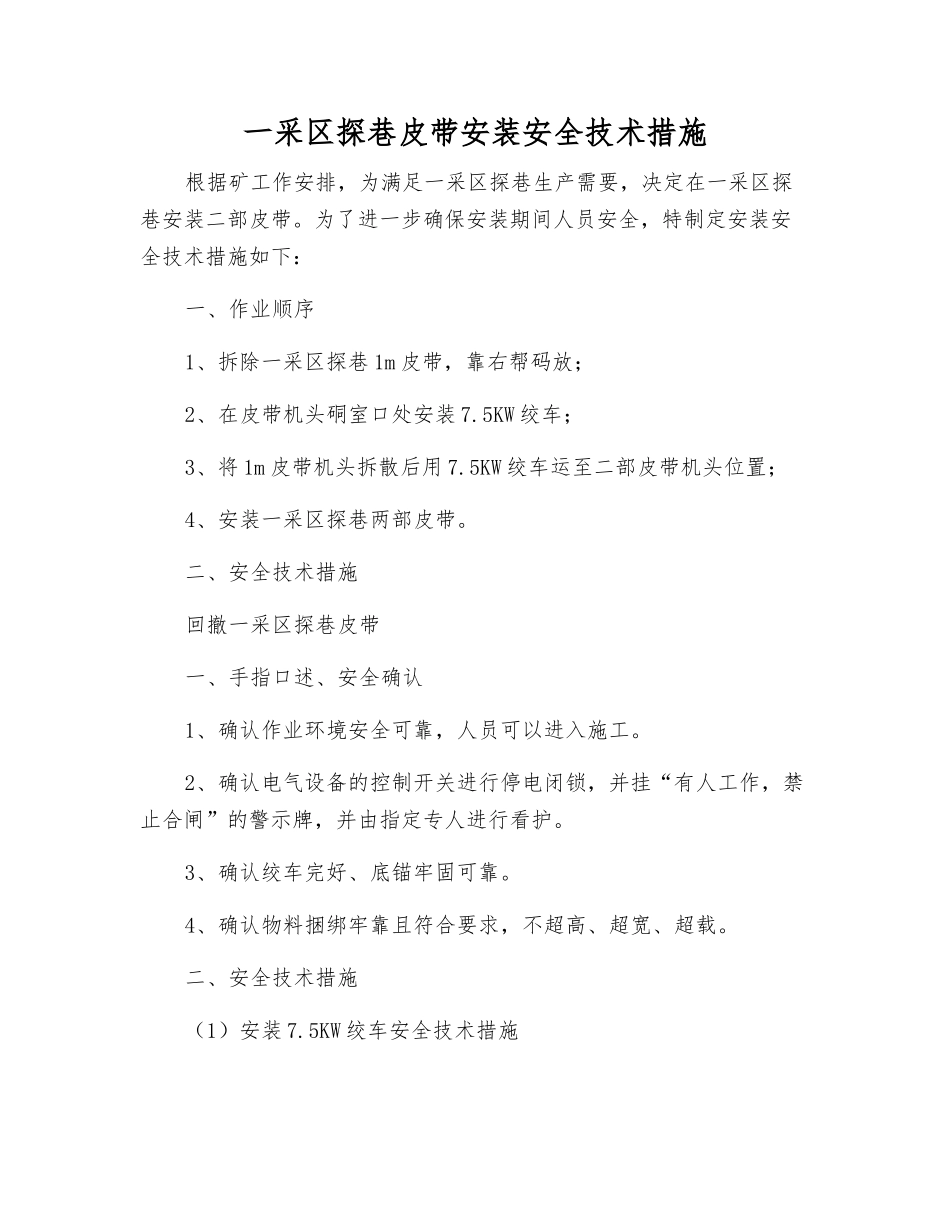

一采区探巷皮带安装安全技术措施根据矿工作安排,为满足一采区探巷生产需要,决定在一采区探巷安装二部皮带
为了进一步确保安装期间人员安全,特制定安装安全技术措施如下:一、作业顺序1、拆除一采区探巷 1m 皮带,靠右帮码放;2、在皮带机头硐室口处安装 7
5KW 绞车;3、将 1m 皮带机头拆散后用 7
5KW 绞车运至二部皮带机头位置;4、安装一采区探巷两部皮带
二、安全技术措施回撤一采区探巷皮带一、手指口述、安全确认1、确认作业环境安全可靠,人员可以进入施工
2、确认电气设备的控制开关进行停电闭锁,并挂“有人工作,禁止合闸”的警示牌,并由指定专人进行看护
3、确认绞车完好、底锚牢固可靠
4、确认物料捆绑牢靠且符合要求,不超高、超宽、超载

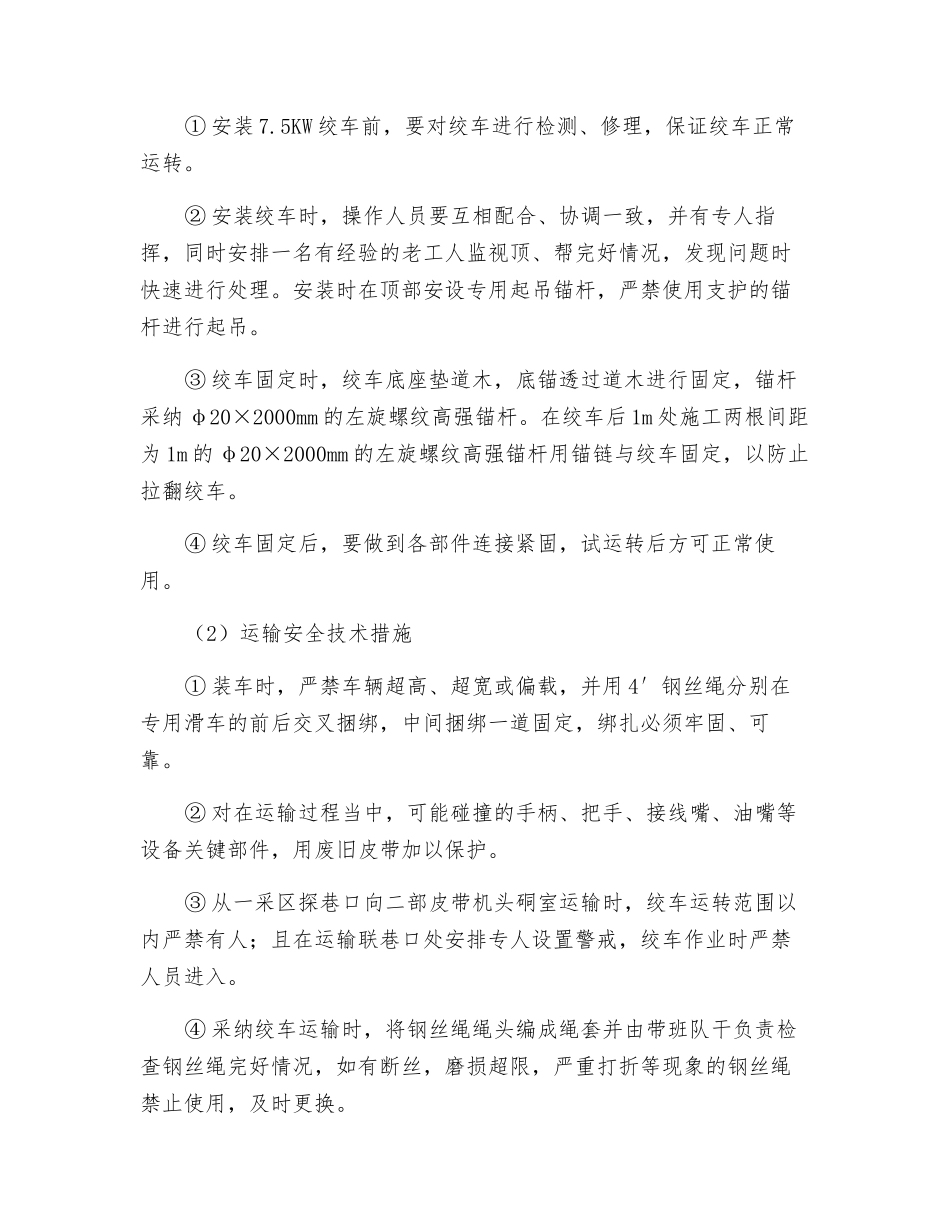

二、安全技术措施(1)安装 7
5KW 绞车安全技术措施① 安装 7
5KW 绞车前,要对绞车进行检测、修理,保证绞车正常运转
② 安装绞车时,操作人员要互相配合、协调一致,并有专人指挥,同时安排一名有经验的老工人监视顶、帮完好情况,发现问题时快速进行处理
安装时在顶部安设专用起吊锚杆,严禁使用支护的锚杆进行起吊
③ 绞车固定时,绞车底座垫道木,底锚透过道木进行固定,锚杆采纳 φ20×2000mm 的左旋螺纹高强锚杆
在绞车后 1m 处施工两根间距为 1m 的 φ20×2000mm 的左旋螺纹高强锚杆用锚链与绞车固定,以防止拉翻绞车
④ 绞车固定后,要做到各部件连接紧固,试运转后方可正常使用
(2)运输安全技术措施① 装车时,严禁车辆超高、超宽或偏载,并用 4′钢丝绳分别在专用滑车的前后交叉捆绑,中间捆绑一道固定,绑扎必须牢固、可靠
② 对在运输过程当中,可能碰撞的手柄、把手、接线嘴、油嘴等设备关键部件,用废旧皮带加以保护
③ 从一采区探巷口向二部皮带机头硐室运输时,绞车运转范围以内严禁有人;且在运输联巷口处安排专人设置警戒,绞车作业时严禁人
