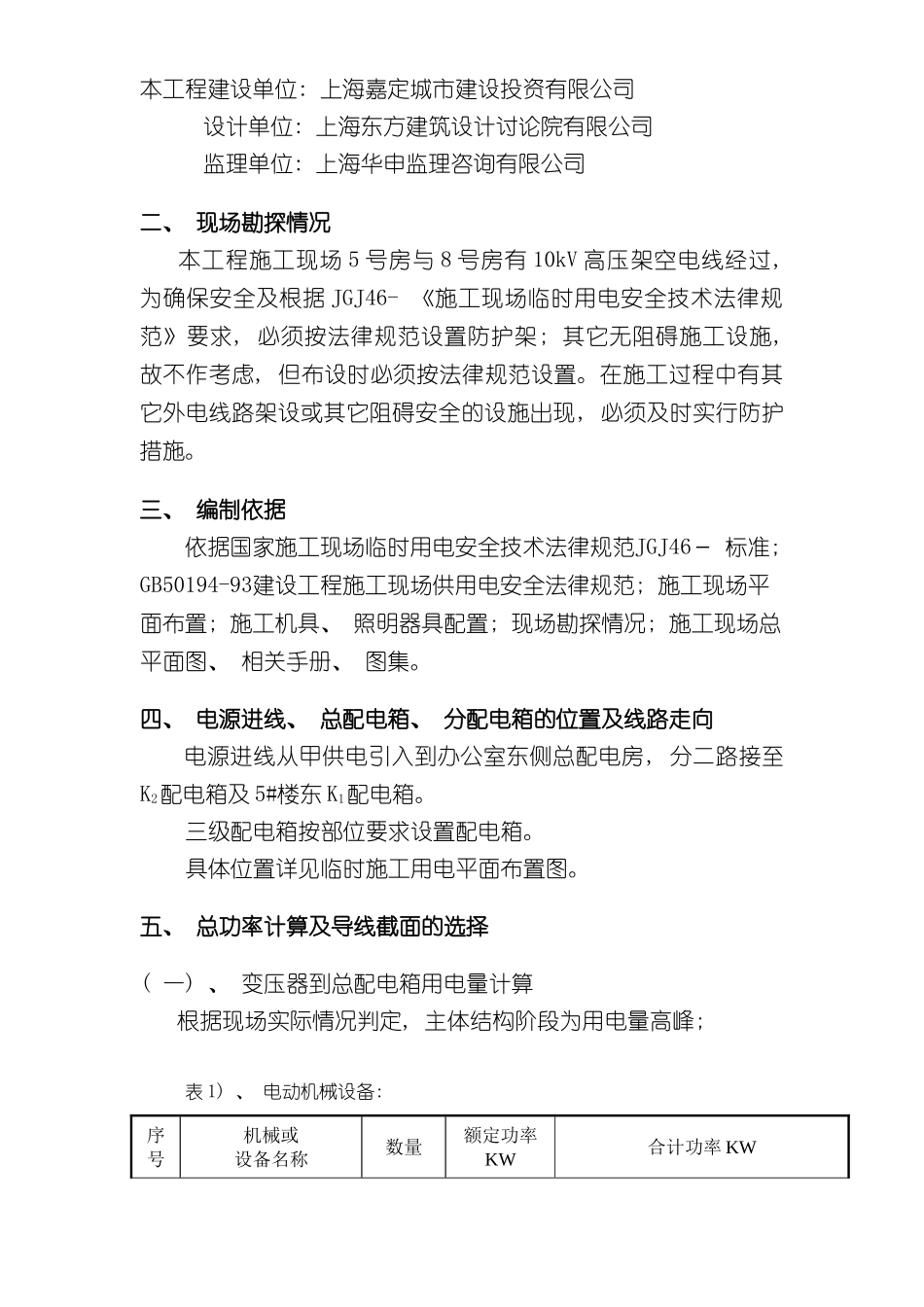

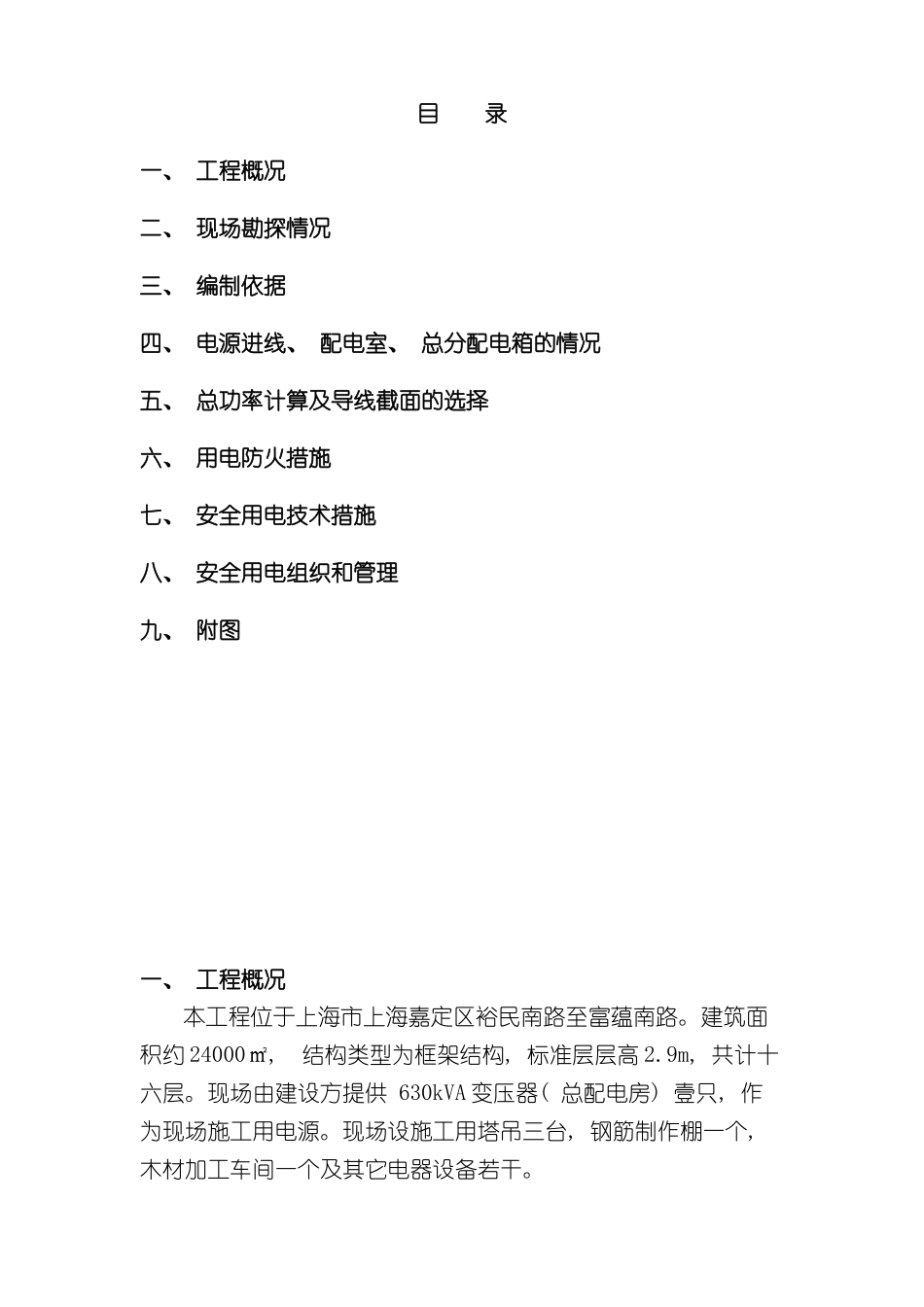

上海嘉定区人防工程挖土方专项方案目 录一、 工程概况二、 现场勘探情况三、 编制依据四、 电源进线、 配电室、 总分配电箱的情况五、 总功率计算及导线截面的选择六、 用电防火措施七、 安全用电技术措施八、 安全用电组织和管理九、 附图一、 工程概况本工程位于上海市上海嘉定区裕民南路至富蕴南路。建筑面积约 24000㎡, 结构类型为框架结构, 标准层层高 2.9m, 共计十六层。现场由建设方提供 630kVA 变压器( 总配电房) 壹只, 作为现场施工用电源。现场设施工用塔吊三台, 钢筋制作棚一个, 木材加工车间一个及其它电器设备若干。本工程建设单位: 上海嘉定城市建设投资有限公司设计单位: 上海东方建筑设计讨论院有限公司监理单位: 上海华申监理咨询有限公司二、 现场勘探情况 本工程施工现场 5 号房与 8 号房有 10kV 高压架空电线经过, 为确保安全及根据 JGJ46- 《施工现场临时用电安全技术法律规范》要求, 必须按法律规范设置防护架; 其它无阻碍施工设施, 故不作考虑, 但布设时必须按法律规范设置。在施工过程中有其它外电线路架设或其它阻碍安全的设施出现, 必须及时实行防护措施。三、 编制依据依据国家施工现场临时用电安全技术法律规范JGJ46- 标准; GB50194-93建设工程施工现场供用电安全法律规范; 施工现场平面布置; 施工机具、 照明器具配置; 现场勘探情况; 施工现场总平面图、 相关手册、 图集。四、 电源进线、 总配电箱、 分配电箱的位置及线路走向电源进线从甲供电引入到办公室东侧总配电房, 分二路接至K2配电箱及 5#楼东 K1配电箱。三级配电箱按部位要求设置配电箱。具体位置详见临时施工用电平面布置图。五、 总功率计算及导线截面的选择( 一) 、 变压器到总配电箱用电量计算根据现场实际情况判定, 主体结构阶段为用电量高峰; 表 1) 、 电动机械设备: 序号机械或设备名称数量额定功率KW合计功率 KW1塔 吊3952砂浆搅拌机2363钢筋切断机22.24.44钢筋弯曲机22.24.45木工圆锯2486木工平刨12.22.27插入式振动器101.515总计135表 2).焊接设备序号机械或设备名称数量额定功率KW合计功率 KW1沟通电焊机421822对焊机( 一只备用) 2100200(尽量安排晚上使用)总计6182表 3).室内照明序号设备名称数量额定功率KW合计功率 KW1白炽灯1000.1102办公室10总计20表 4).室外照明序号设备名称数量额定功率KW合计功率 KW1碘钨灯201202镝灯63.521总计411.总功率根据以上四...
