电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

中心传动污泥浓缩机安装方案

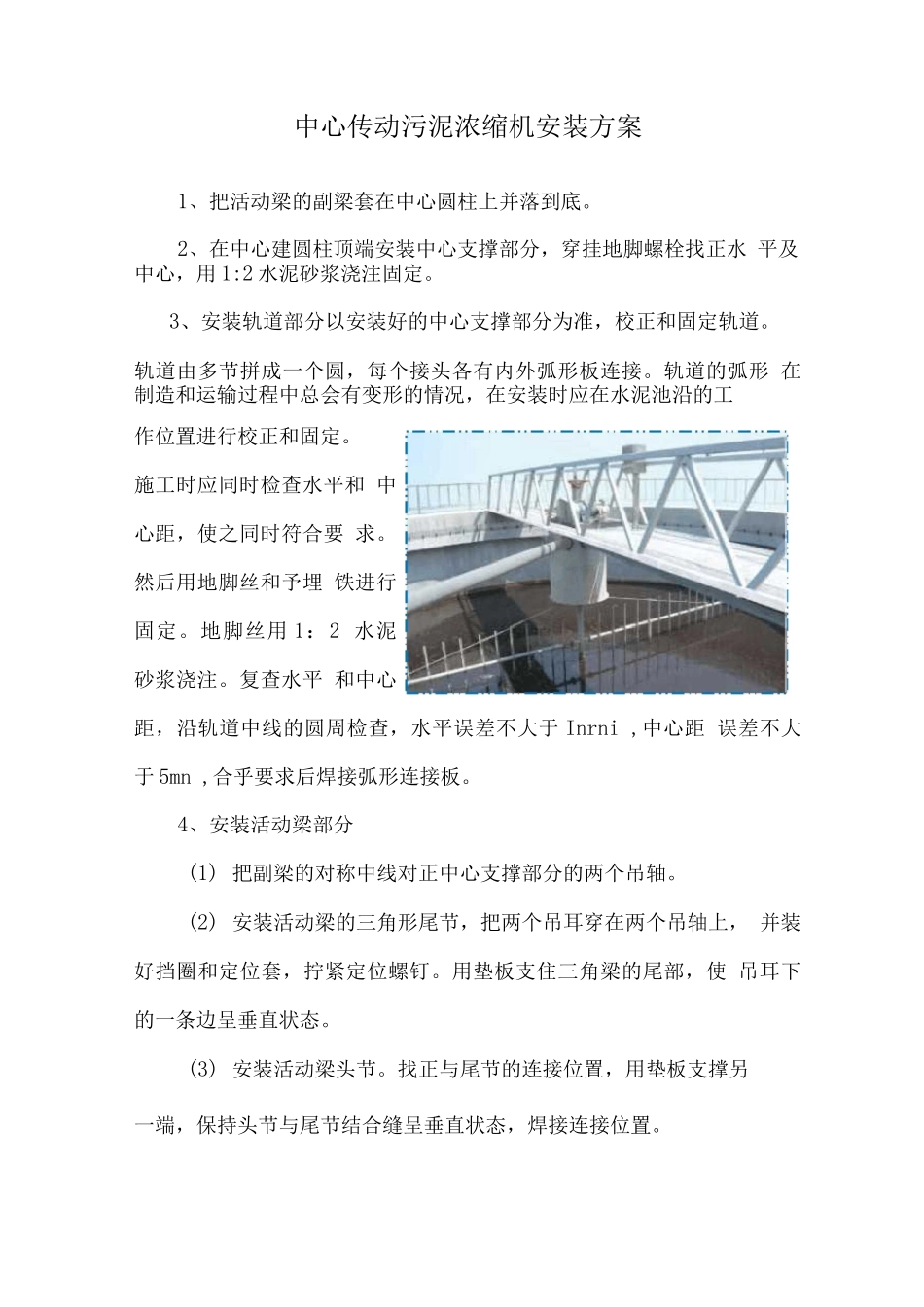

中心传动污泥浓缩机安装方案_第1页
1/3

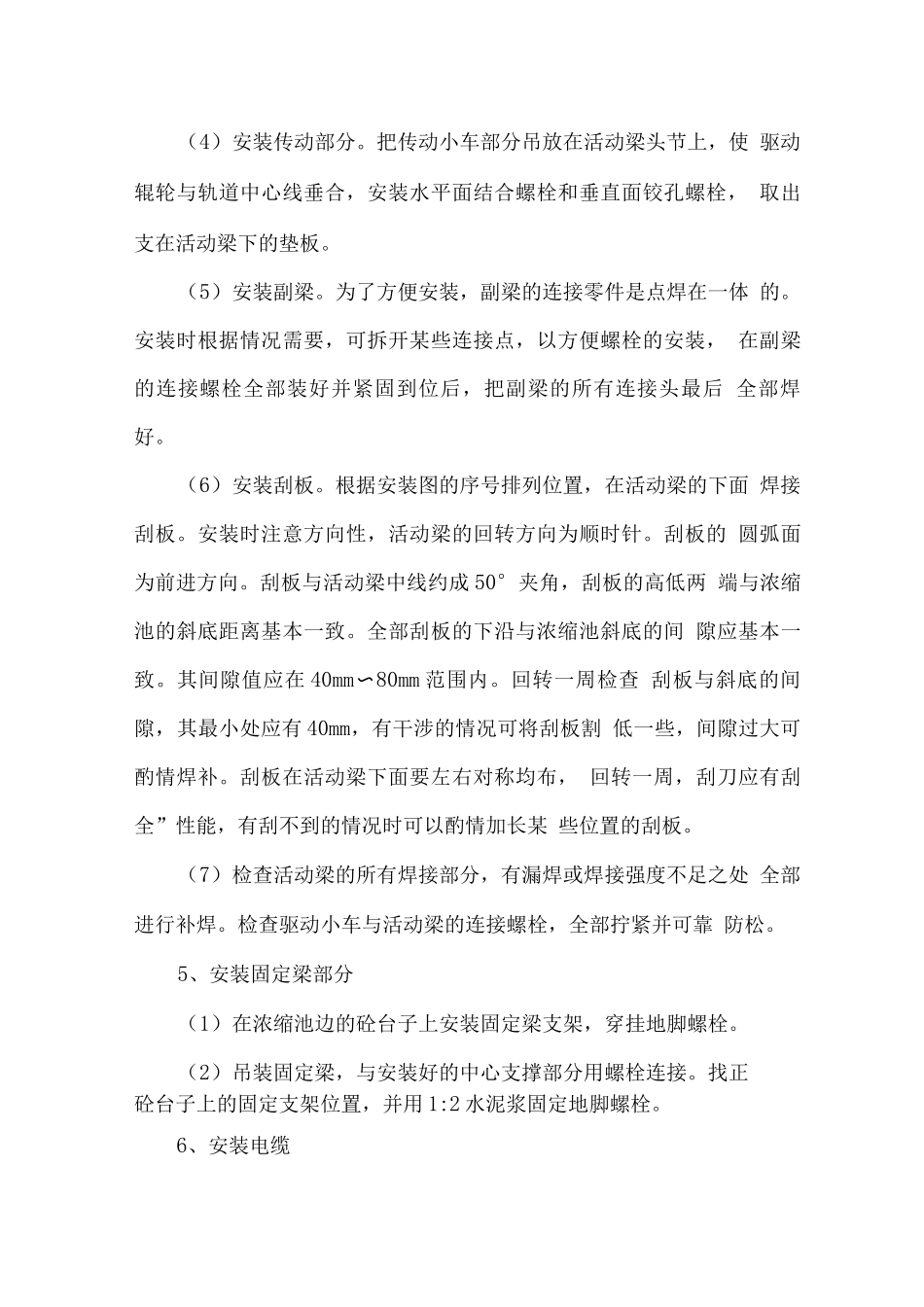

中心传动污泥浓缩机安装方案_第2页
2/3

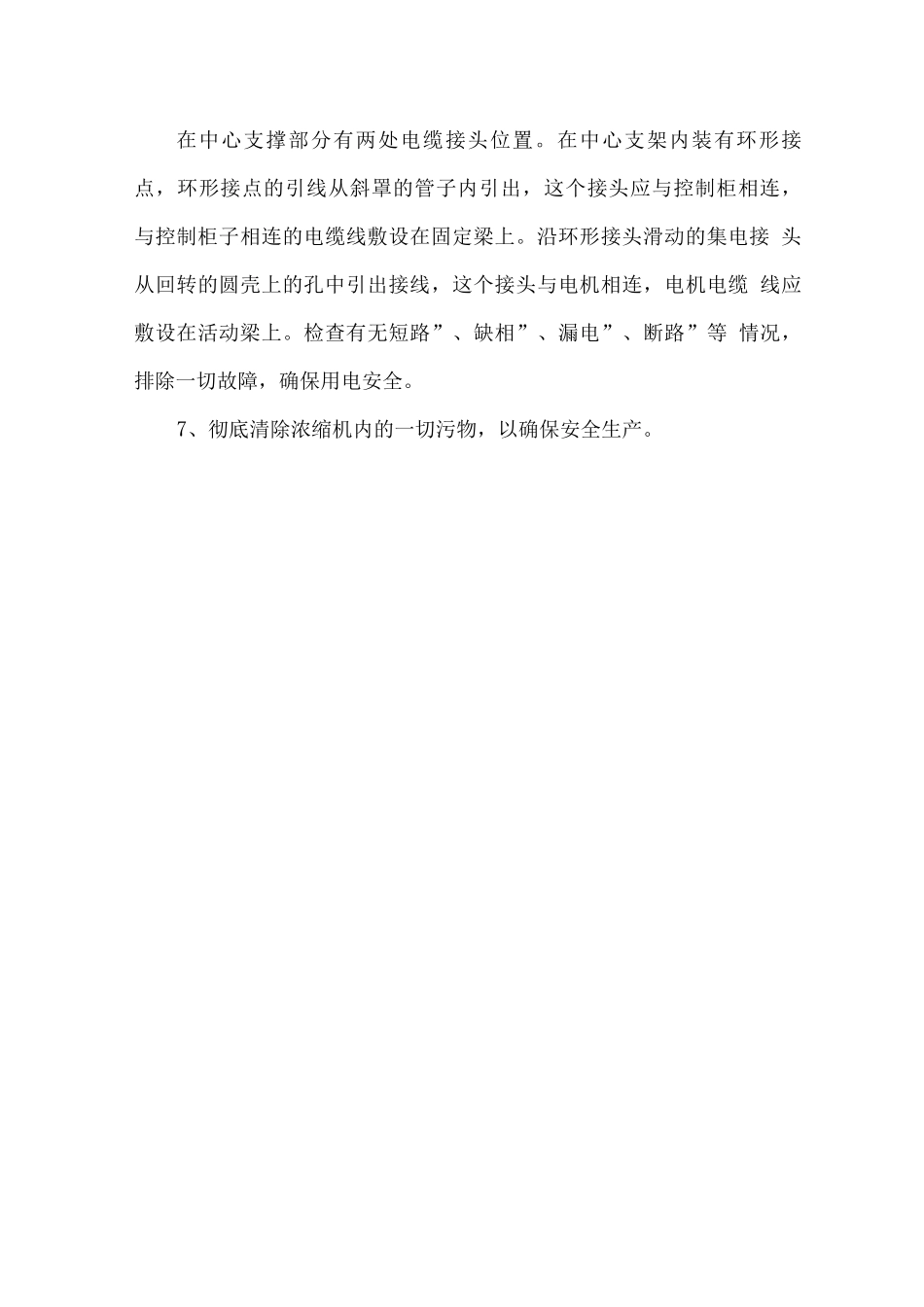

中心传动污泥浓缩机安装方案_第3页
3/3
中心传动污泥浓缩机安装方案1、把活动梁的副梁套在中心圆柱上并落到底。2、在中心建圆柱顶端安装中心支撑部分,穿挂地脚螺栓找正水 平及中心,用 1:2 水泥砂浆浇注固定。3、安装轨道部分以安装好的中心支撑部分为准,校正和固定轨道。轨道由多节拼成一个圆,每个接头各有内外弧形板连接。轨道的弧形 在制造和运输过程中总会有变形的情况,在安装时应在水泥池沿的工作位置进行校正和固定。施工时应同时检查水平和 中心距,使之同时符合要 求。然后用地脚丝和予埋 铁进行固定。地脚丝用 1:2 水泥砂浆浇注。复查水平 和中心距,沿轨道中线的圆周检查,水平误差不大于 Inrni ,中心距 误差不大于 5mn ,合乎要求后焊接弧形连接板。4、安装活动梁部分(1) 把副梁的对称中线对正中心支撑部分的两个吊轴。(2) 安装活动梁的三角形尾节,把两个吊耳穿在两个吊轴上, 并装好挡圈和定位套,拧紧定位螺钉。用垫板支住三角梁的尾部,使 吊耳下的一条边呈垂直状态。(3) 安装活动梁头节。找正与尾节的连接位置,用垫板支撑另一端,保持头节与尾节结合缝呈垂直状态,焊接连接位置。(4)安装传动部分。把传动小车部分吊放在活动梁头节上,使 驱动辊轮与轨道中心线垂合,安装水平面结合螺栓和垂直面铰孔螺栓, 取出支在活动梁下的垫板。(5)安装副梁。为了方便安装,副梁的连接零件是点焊在一体 的。安装时根据情况需要,可拆开某些连接点,以方便螺栓的安装, 在副梁的连接螺栓全部装好并紧固到位后,把副梁的所有连接头最后 全部焊好。(6)安装刮板。根据安装图的序号排列位置,在活动梁的下面 焊接刮板。安装时注意方向性,活动梁的回转方向为顺时针。刮板的 圆弧面为前进方向。刮板与活动梁中线约成 50°夹角,刮板的高低两 端与浓缩池的斜底距离基本一致。全部刮板的下沿与浓缩池斜底的间 隙应基本一致。其间隙值应在 40mm〜80mm 范围内。回转一周检查 刮板与斜底的间隙,其最小处应有 40mm,有干涉的情况可将刮板割 低一些,间隙过大可酌情焊补。刮板在活动梁下面要左右对称均布, 回转一周,刮刀应有刮全”性能,有刮不到的情况时可以酌情加长某 些位置的刮板。(7)检查活动梁的所有焊接部分,有漏焊或焊接强度不足之处 全部进行补焊。检查驱动小车与活动梁的连接螺栓,全部拧紧并可靠 防松。5、安装固定梁部分(1)在浓缩池边的砼台子上安装固定梁支架,穿挂地脚螺栓。(2)吊装固定梁,与安装好的中心支撑部分用螺...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

中心传动污泥浓缩机安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
