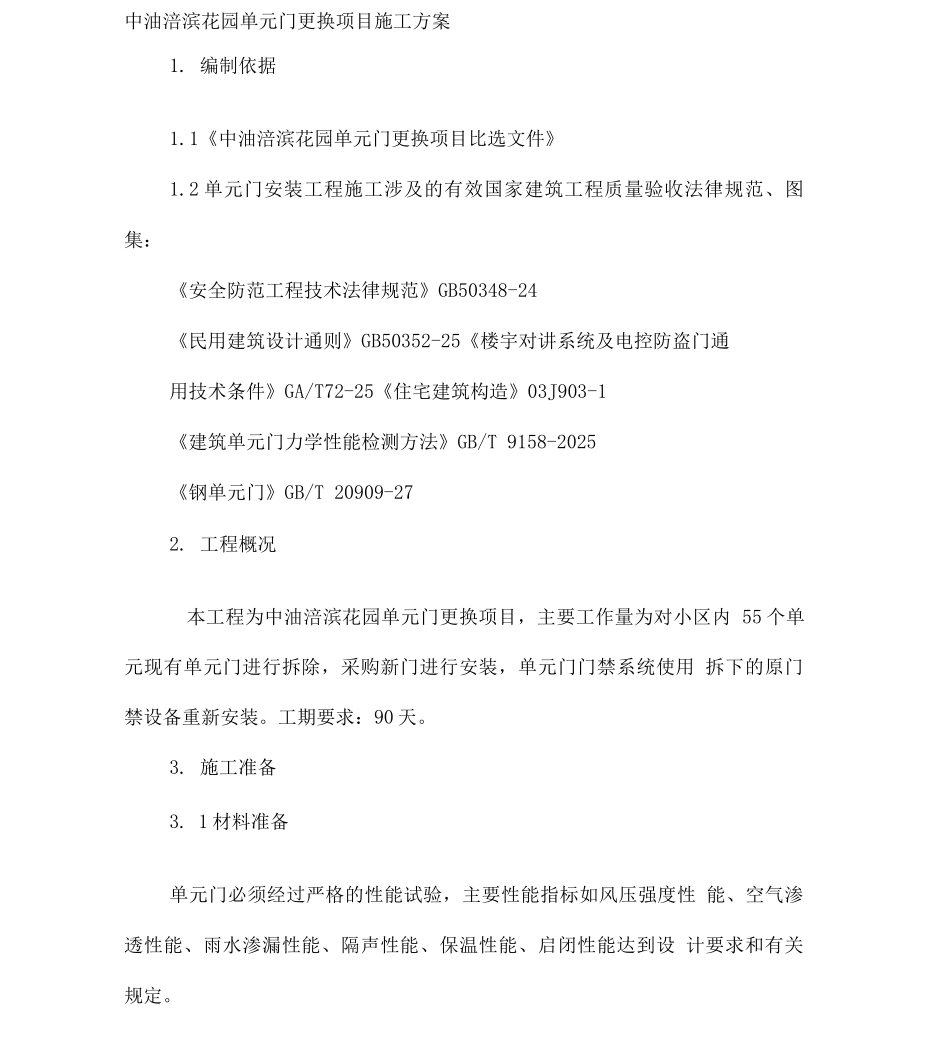

中油涪滨花园单元门更换项目施工方案1
1《中油涪滨花园单元门更换项目比选文件》1
2 单元门安装工程施工涉及的有效国家建筑工程质量验收法律规范、图 集:《安全防范工程技术法律规范》GB50348-24《民用建筑设计通则》GB50352-25《楼宇对讲系统及电控防盗门通用技术条件》GA/T72-25《住宅建筑构造》03J903-1《建筑单元门力学性能检测方法》GB/T 9158-2025《钢单元门》GB/T 20909-272
工程概况本工程为中油涪滨花园单元门更换项目,主要工作量为对小区内 55 个单元现有单元门进行拆除,采购新门进行安装,单元门门禁系统使用 拆下的原门禁设备重新安装
工期要求:90 天
1 材料准备单元门必须经过严格的性能试验,主要性能指标如风压强度性 能、空气渗透性能、雨水渗漏性能、隔声性能、保温性能、启闭性能达到设 计要求和有关规定

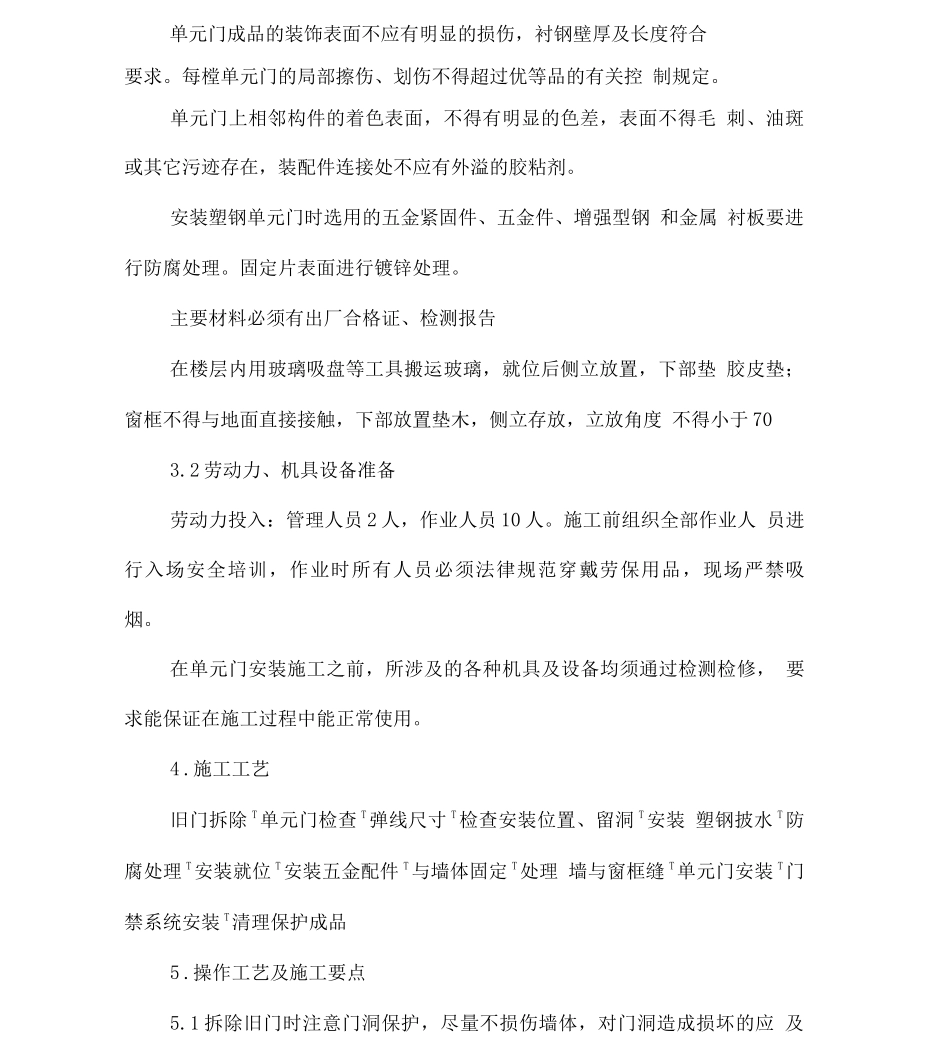

单元门成品的装饰表面不应有明显的损伤,衬钢壁厚及长度符合要求
每樘单元门的局部擦伤、划伤不得超过优等品的有关控 制规定
单元门上相邻构件的着色表面,不得有明显的色差,表面不得毛 刺、油斑或其它污迹存在,装配件连接处不应有外溢的胶粘剂
安装塑钢单元门时选用的五金紧固件、五金件、增强型钢 和金属 衬板要进行防腐处理
固定片表面进行镀锌处理
主要材料必须有出厂合格证、检测报告在楼层内用玻璃吸盘等工具搬运玻璃,就位后侧立放置,下部垫 胶皮垫;窗框不得与地面直接接触,下部放置垫木,侧立存放,立放角度 不得小于 703
2 劳动力、机具设备准备劳动力投入:管理人员 2 人,作业人员 10 人
施工前组织全部作业人 员进行入场安全培训,作业时所有人员必须法律规范穿戴劳保用品,现场严禁吸 烟

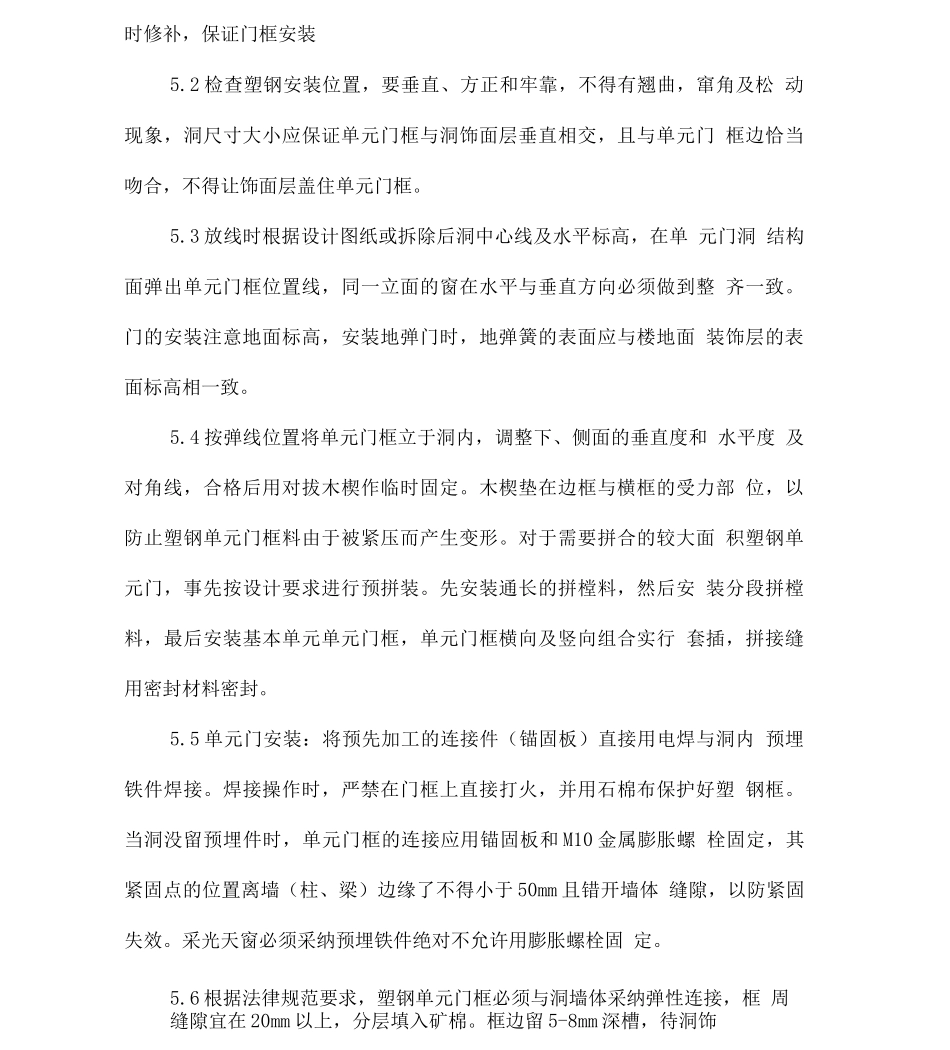

在单元门安装施工之前,所涉及的各种机具及设备均须通过检测检修, 要求能保证在施工过程中能正常使用
