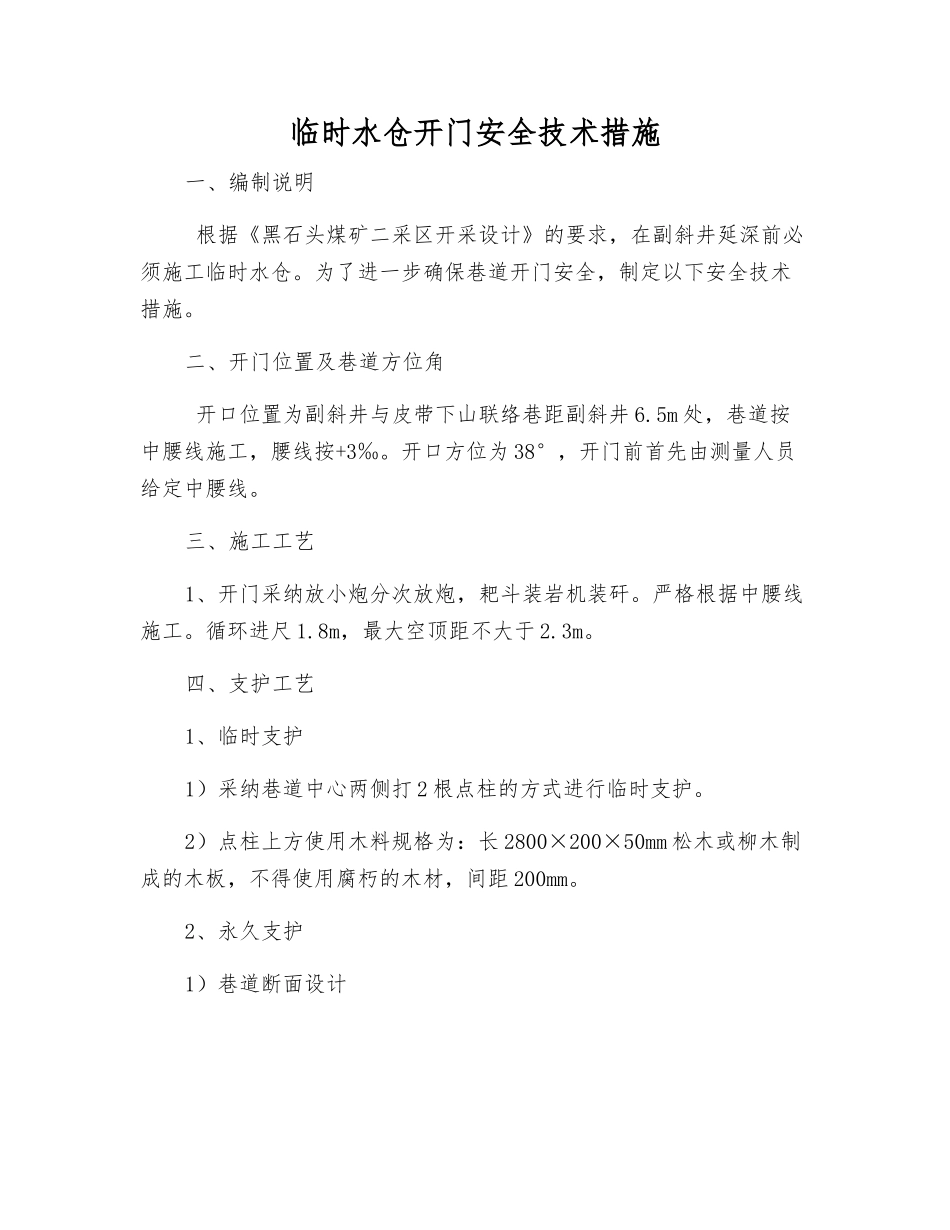

临时水仓开门安全技术措施一、编制说明 根据《黑石头煤矿二采区开采设计》的要求,在副斜井延深前必须施工临时水仓
为了进一步确保巷道开门安全,制定以下安全技术措施
二、开门位置及巷道方位角 开口位置为副斜井与皮带下山联络巷距副斜井 6
5m 处,巷道按中腰线施工,腰线按+3‰
开口方位为 38°,开门前首先由测量人员给定中腰线
三、施工工艺1、开门采纳放小炮分次放炮,耙斗装岩机装矸
严格根据中腰线施工
循环进尺 1
8m,最大空顶距不大于 2
四、支护工艺1、临时支护1)采纳巷道中心两侧打 2 根点柱的方式进行临时支护
2)点柱上方使用木料规格为:长 2800×200×50mm 松木或柳木制成的木板,不得使用腐朽的木材,间距 200mm

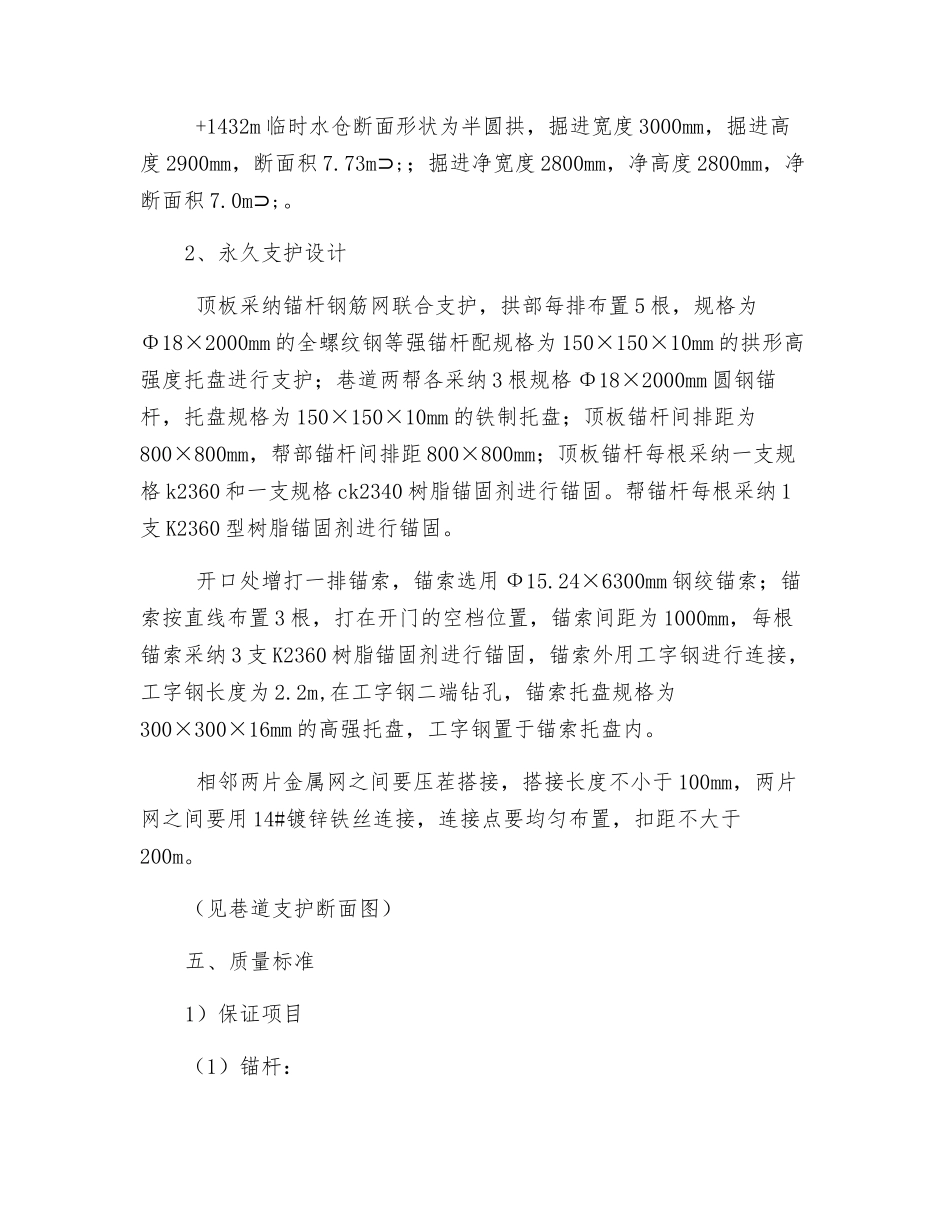

2、永久支护1)巷道断面设计 +1432m 临时水仓断面形状为半圆拱,掘进宽度 3000mm,掘进高度 2900mm,断面积 7
73m;⊃ ;掘进净宽度 2800mm,净高度 2800mm,净断面积 7

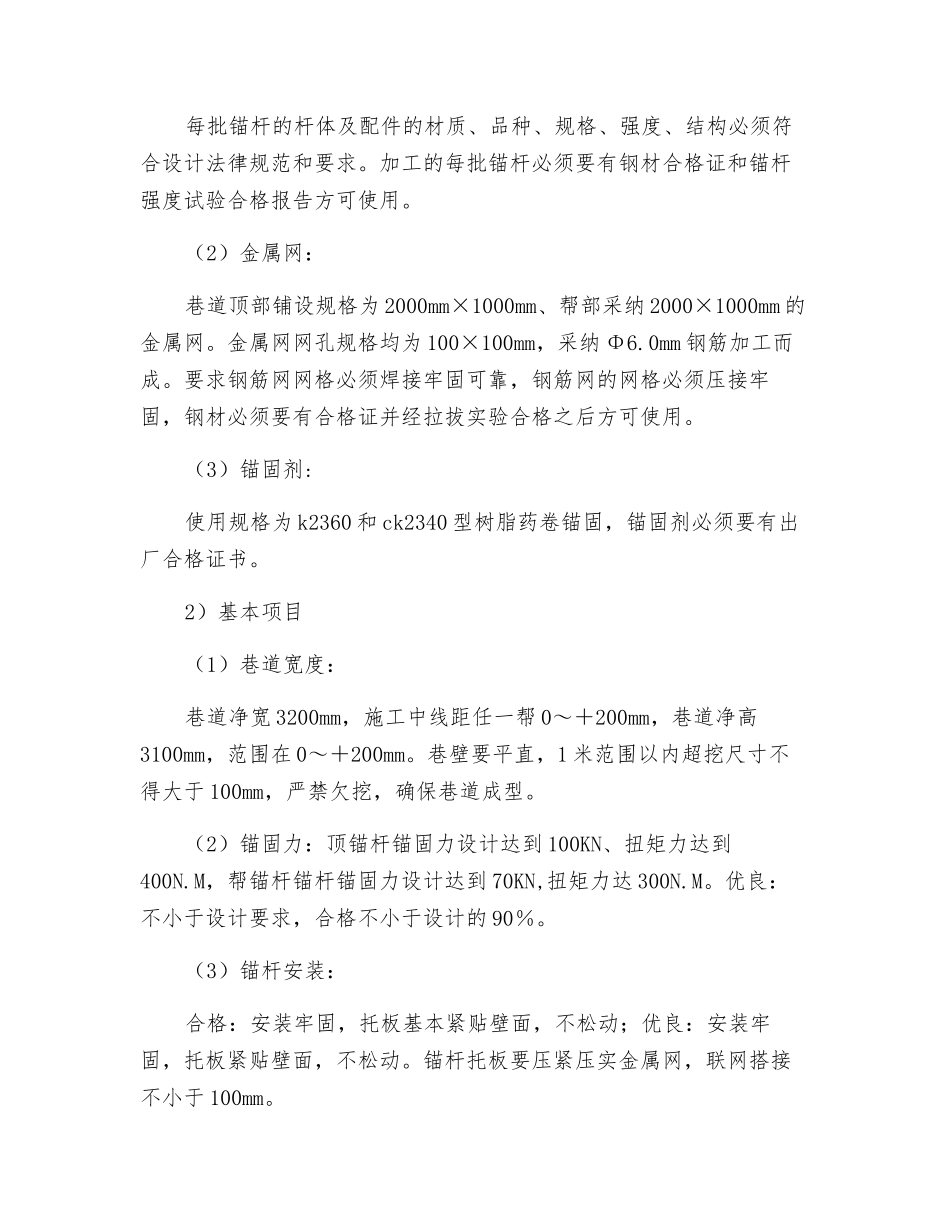

2、永久支护设计 顶板采纳锚杆钢筋网联合支护,拱部每排布置 5 根,规格为Φ18×2000mm 的全螺纹钢等强锚杆配规格为 150×150×10mm 的拱形高强度托盘进行支护;巷道两帮各采纳 3 根规格 Φ18×2000mm 圆钢锚杆,托盘规格为 150×150×10mm 的铁制托盘;顶板锚杆间排距为800×800mm,帮部锚杆间排距 800×800mm;顶板锚杆每根采纳一支规格 k2360 和一支规格 ck2340 树脂锚固剂进行锚固
帮锚杆每根采纳 1支 K2360 型树脂锚固剂进行锚固
开口处增打一排锚索,锚索选用 Ф15
24×6300mm 钢绞锚索;锚索按直线布置 3 根,打在开门的空档位置,锚索间距为 1000mm,每根锚索采纳 3 支 K2360 树脂锚固剂进行锚固,锚索外用工字钢进行连接,工字钢长度为 2
