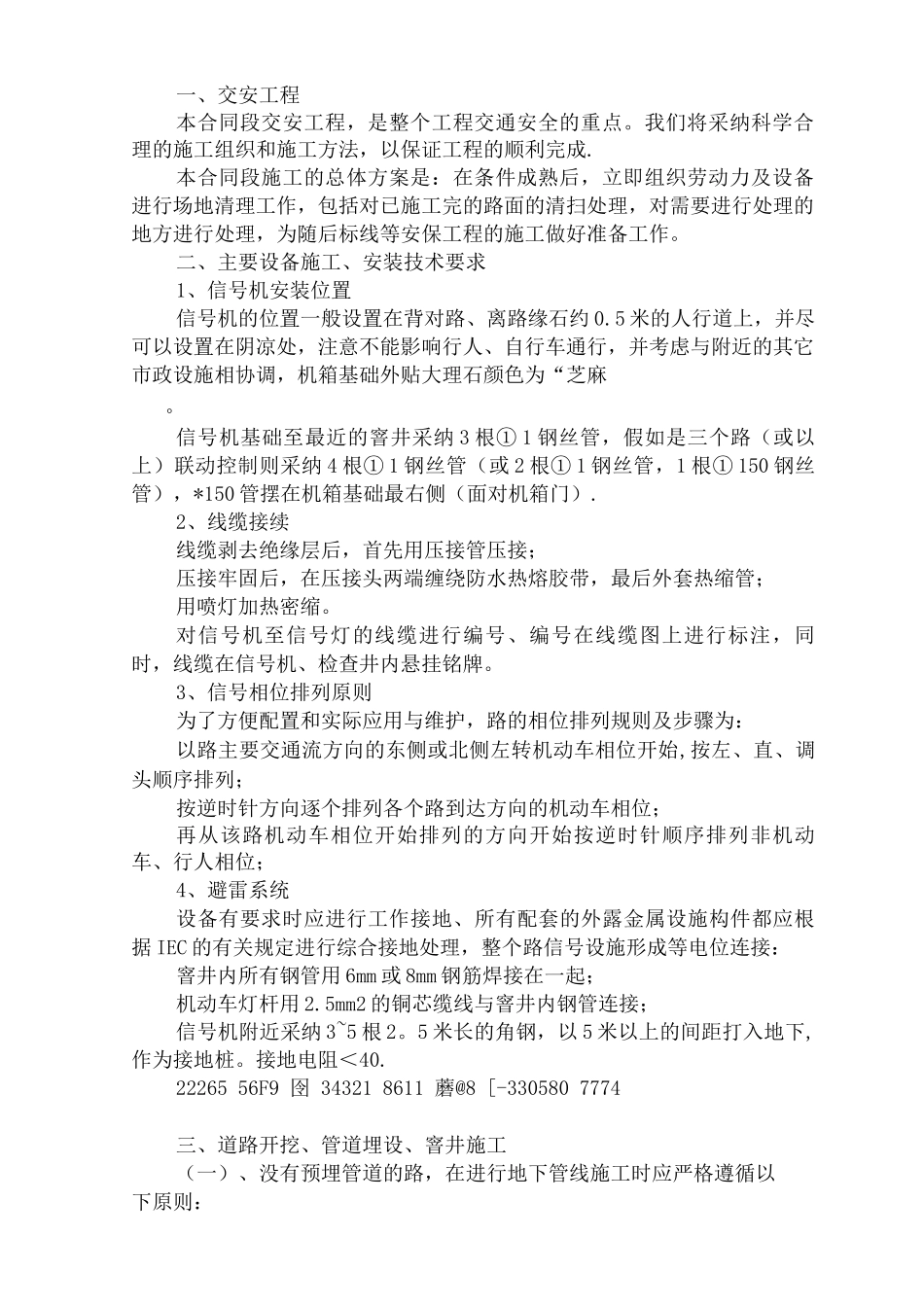

锦江区华兴新居工程金像寺路、静逸路配套市政道路工程交安工程施工方案编制人:审核人:审批人:编制单位:四川宏大建筑工程有限公司2025 年 11 月 08 日目录一、交安工程 3二、主要设备施工、安装技术要求 3三、道路开挖、管道埋设、窨井施 3四、 注意事项与建议 5一、交安工程本合同段交安工程,是整个工程交通安全的重点
我们将采纳科学合理的施工组织和施工方法,以保证工程的顺利完成
本合同段施工的总体方案是:在条件成熟后,立即组织劳动力及设备进行场地清理工作,包括对已施工完的路面的清扫处理,对需要进行处理的地方进行处理,为随后标线等安保工程的施工做好准备工作
二、主要设备施工、安装技术要求1、信号机安装位置信号机的位置一般设置在背对路、离路缘石约 0
5 米的人行道上,并尽可以设置在阴凉处,注意不能影响行人、自行车通行,并考虑与附近的其它市政设施相协调,机箱基础外贴大理石颜色为“芝麻
信号机基础至最近的窨井采纳 3 根① 1 钢丝管,假如是三个路(或以上)联动控制则采纳 4 根① 1 钢丝管(或 2 根① 1 钢丝管,1 根① 150 钢丝管),*150 管摆在机箱基础最右侧(面对机箱门)
2、线缆接续线缆剥去绝缘层后,首先用压接管压接;压接牢固后,在压接头两端缠绕防水热熔胶带,最后外套热缩管;用喷灯加热密缩
对信号机至信号灯的线缆进行编号、编号在线缆图上进行标注,同时,线缆在信号机、检查井内悬挂铭牌

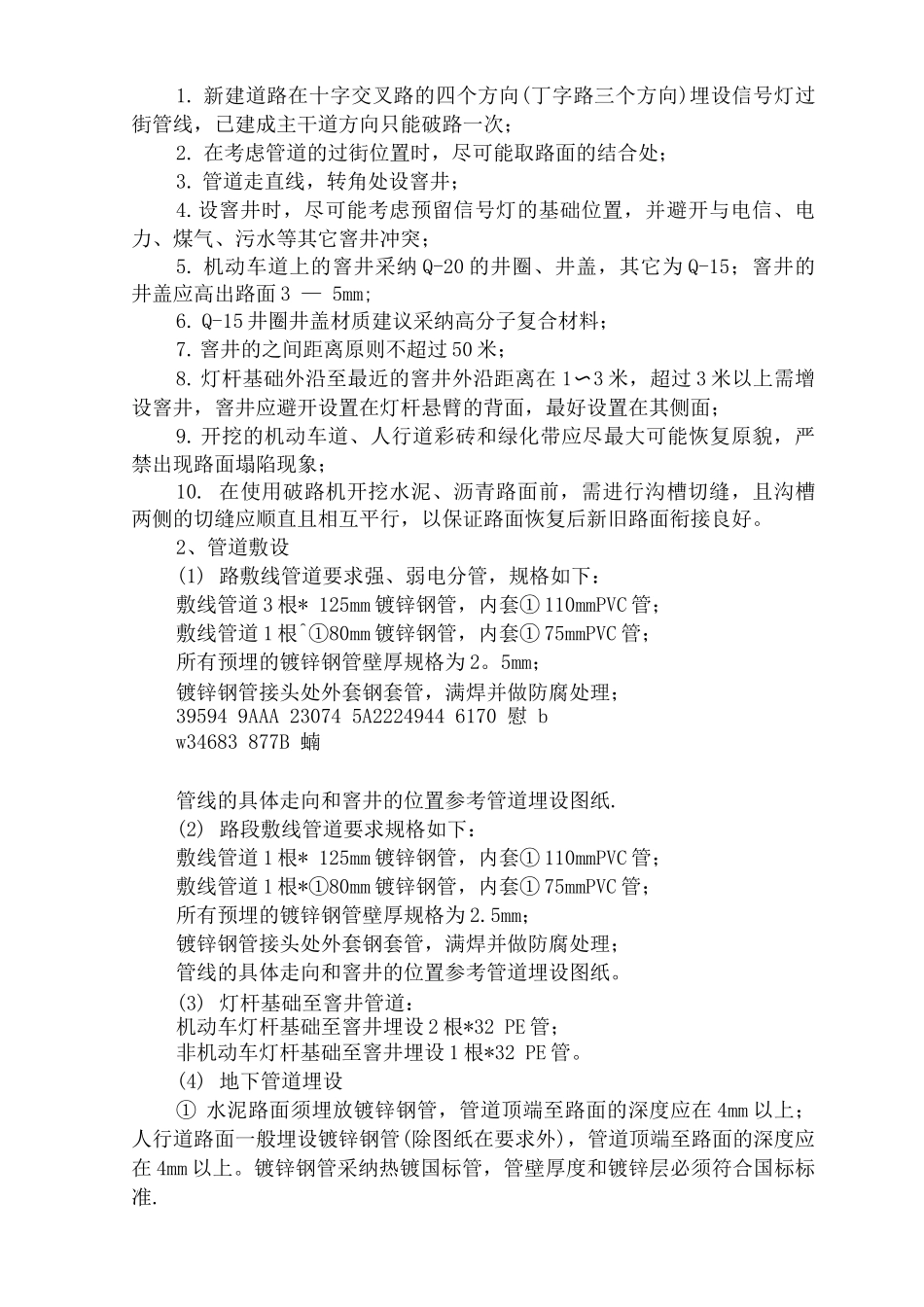

3、信号相位排列原则为了方便配置和实际应用与维护,路的相位排列规则及步骤为:以路主要交通流方向的东侧或北侧左转机动车相位开始,按左、直、调头顺序排列;按逆时针方向逐个排列各个路到达方向的机动车相位;再从该路机动车相位开始排列的方向开始按逆时针顺序排列非机动车、行人相位;4、避雷系统设备有要求时应进行工作接地、所有配套的外露金属设施构件都应根据 IEC 的有关规定进行综合接地处
