混凝土灌注桩施工方案会签表名称:混凝土灌注桩施工方案 编号:责任部门或岗位署名日期编制审核审批一、工程概况:百色市第三水厂配套管网二期工程加压泵站工程,建筑面积 149
82㎡,建筑高度 5
67m,工程设计等级为三级,防火耐火等级为二级
场地地貌上属低山丘陵地貌,场地及其附近地段无大冲沟、滑坡等不良地质作用

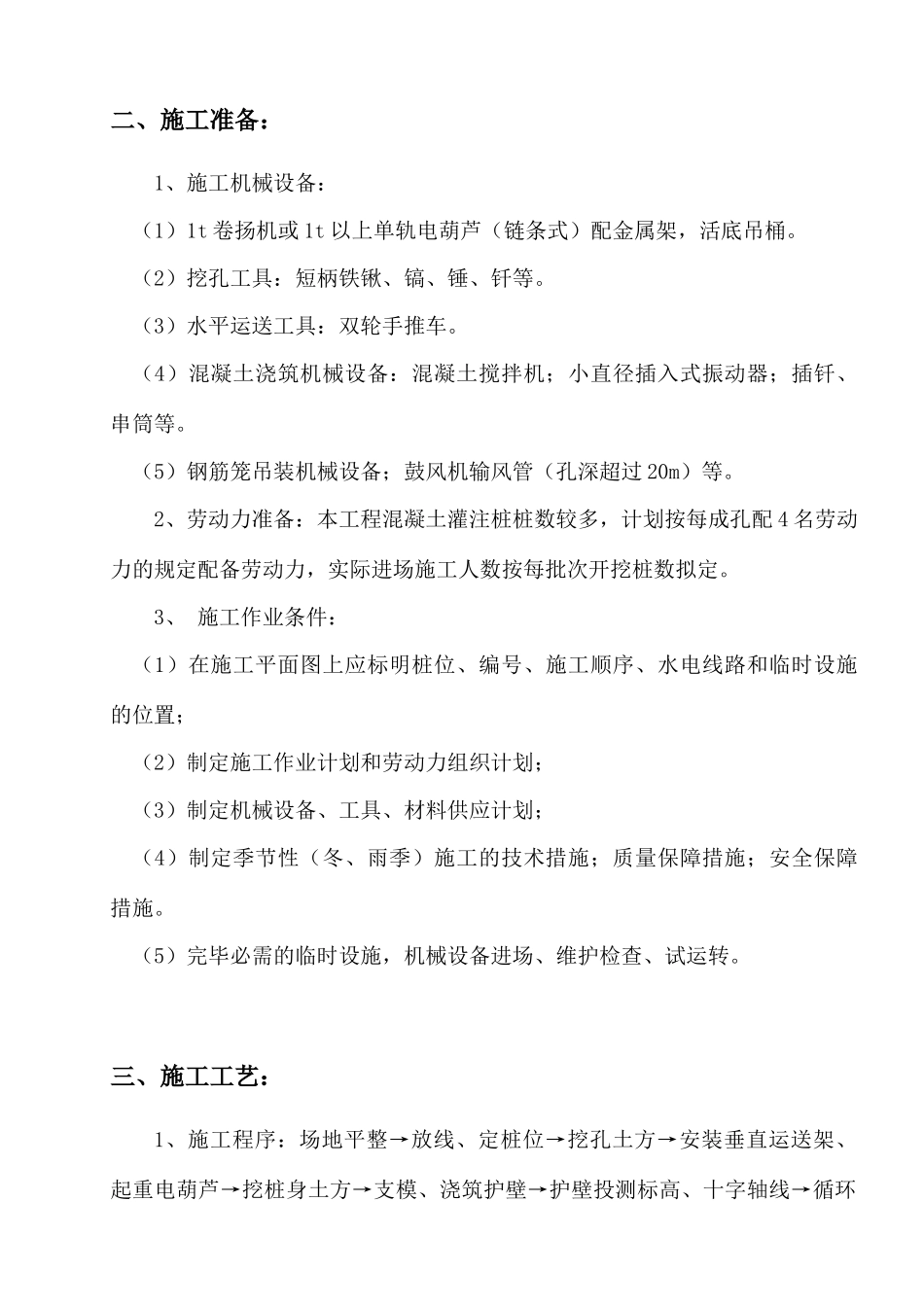

二、施工准备:1、施工机械设备:(1)1t 卷扬机或 1t 以上单轨电葫芦(链条式)配金属架,活底吊桶
(2)挖孔工具:短柄铁锹、镐、锤、钎等
(3)水平运送工具:双轮手推车
(4)混凝土浇筑机械设备:混凝土搅拌机;小直径插入式振动器;插钎、串筒等
(5)钢筋笼吊装机械设备;鼓风机输风管(孔深超过 20m)等
2、劳动力准备:本工程混凝土灌注桩桩数较多,计划按每成孔配 4 名劳动力的规定配备劳动力,实际进场施工人数按每批次开挖桩数拟定
3、 施工作业条件:(1)在施工平面图上应标明桩位、编号、施工顺序、水电线路和临时设施的位置;(2)制定施工作业计划和劳动力组织计划;(3)制定机械设备、工具、材料供应计划;(4)制定季节性(冬、雨季)施工的技术措施;质量保障措施;安全保障措施
(5)完毕必需的临时设施,机械设备进场、维护检查、试运转

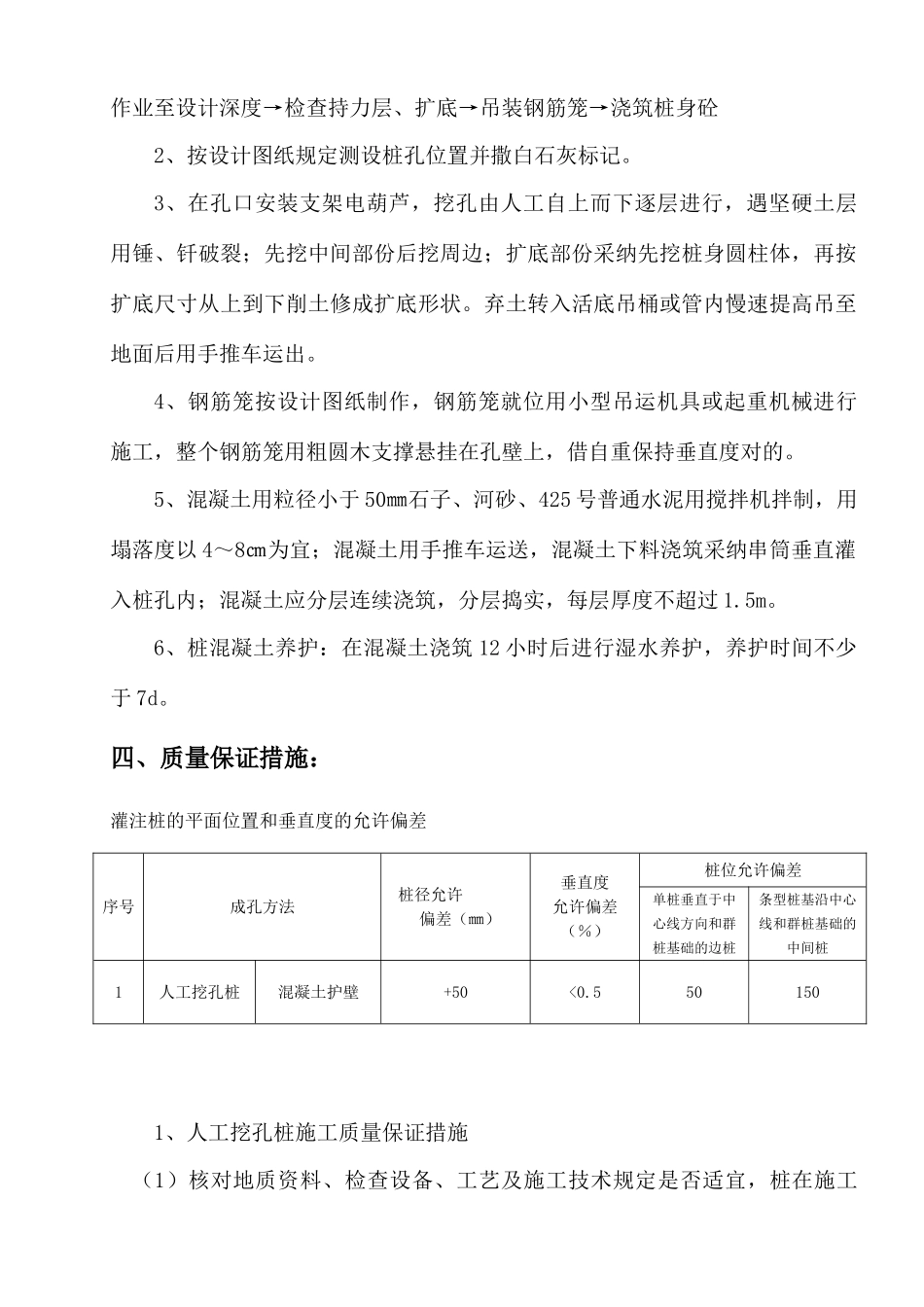

三、施工工艺:1、施工程序:场地平整→放线、定桩位→挖孔土方→安装垂直运送架、起重电葫芦→挖桩身土方→支模、浇筑护壁→护壁投测标高、十字轴线→循环作业至设计深度→检查持力层、扩底→吊装钢筋笼→浇筑桩身砼2、按设计图纸规定测设桩孔位置并撒白石灰标记
3、在孔口安装支架电葫芦,挖孔由人工自上而下逐层进行,遇坚硬土层用锤、钎破裂;先挖中间部份后挖周边;扩底部份采纳先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形状
弃土转入活底吊桶或管内慢速提高吊至地面后用手推车运出
4、钢筋笼按设计图纸制作,钢筋笼就位用小型吊运机具或起重机械进行施工,整个钢
