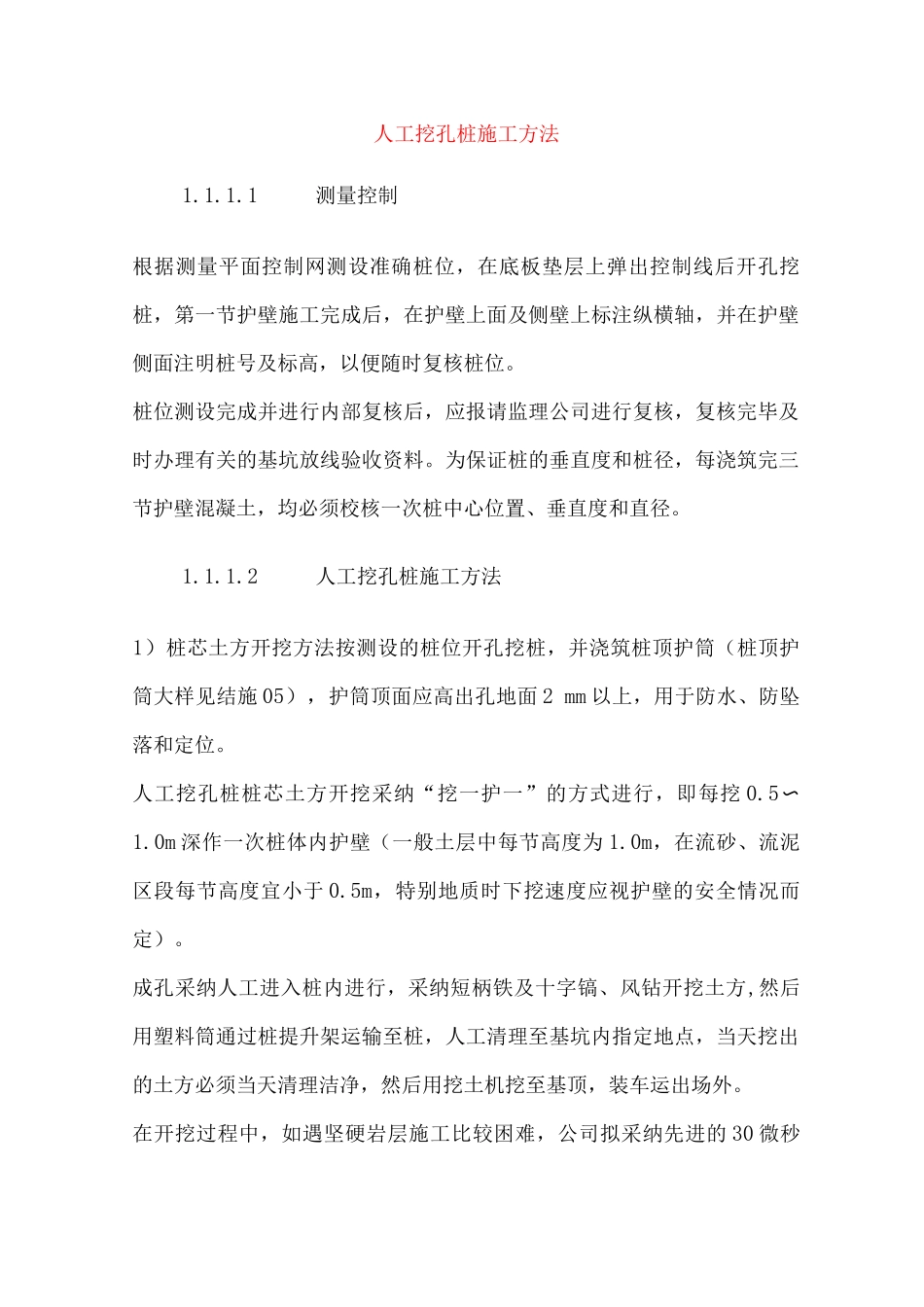

人工挖孔桩施工方法1
1测量控制根据测量平面控制网测设准确桩位,在底板垫层上弹出控制线后开孔挖桩,第一节护壁施工完成后,在护壁上面及侧壁上标注纵横轴,并在护壁侧面注明桩号及标高,以便随时复核桩位
桩位测设完成并进行内部复核后,应报请监理公司进行复核,复核完毕及时办理有关的基坑放线验收资料
为保证桩的垂直度和桩径,每浇筑完三节护壁混凝土,均必须校核一次桩中心位置、垂直度和直径

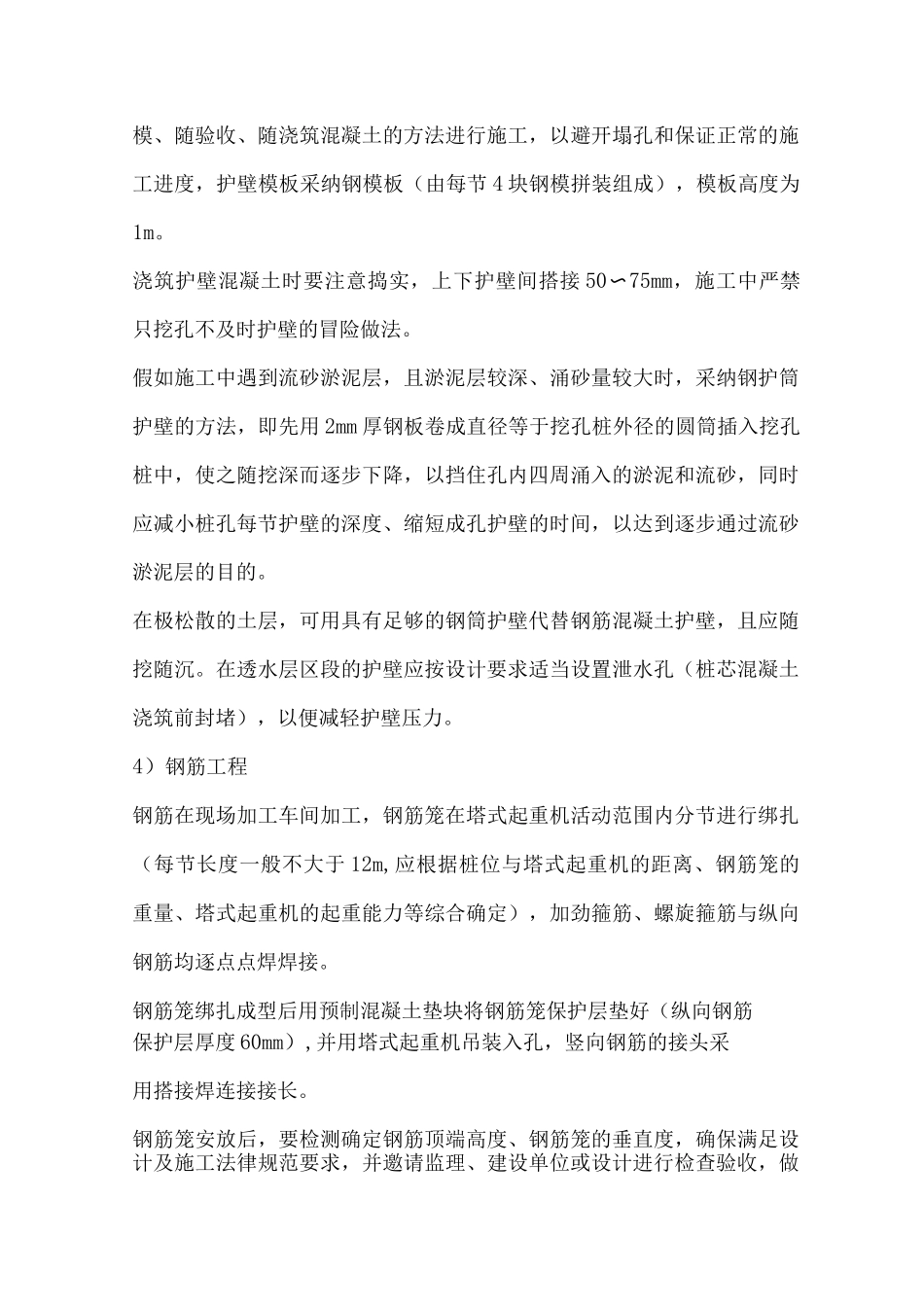

2人工挖孔桩施工方法1)桩芯土方开挖方法按测设的桩位开孔挖桩,并浇筑桩顶护筒(桩顶护筒大样见结施 05),护筒顶面应高出孔地面 2 mm 以上,用于防水、防坠落和定位
人工挖孔桩桩芯土方开挖采纳“挖一护一”的方式进行,即每挖 0
0m 深作一次桩体内护壁(一般土层中每节高度为 1
0m,在流砂、流泥区段每节高度宜小于 0
5m,特别地质时下挖速度应视护壁的安全情况而定)
成孔采纳人工进入桩内进行,采纳短柄铁及十字镐、风钻开挖土方,然后用塑料筒通过桩提升架运输至桩,人工清理至基坑内指定地点,当天挖出的土方必须当天清理洁净,然后用挖土机挖至基顶,装车运出场外

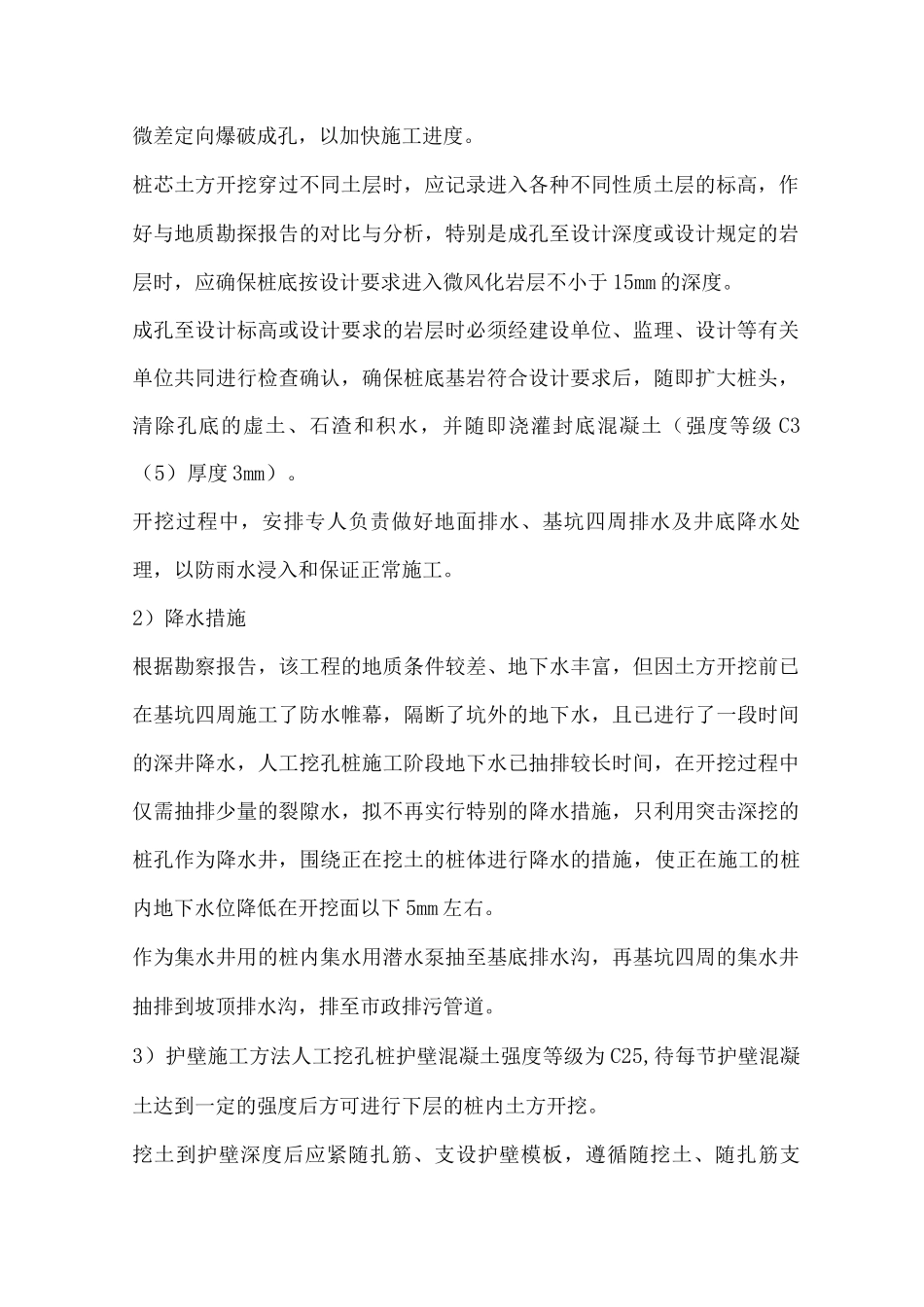

在开挖过程中,如遇坚硬岩层施工比较困难,公司拟采纳先进的 30 微秒微差定向爆破成孔,以加快施工进度
桩芯土方开挖穿过不同土层时,应记录进入各种不同性质土层的标高,作好与地质勘探报告的对比与分析,特别是成孔至设计深度或设计规定的岩层时,应确保桩底按设计要求进入微风化岩层不小于 15mm 的深度
成孔至设计标高或设计要求的岩层时必须经建设单位、监理、设计等有关单位共同进行检查确认,确保桩底基岩符合设计要求后,随即扩大桩头,清除孔底的虚土、石渣和积水,并随即浇灌封底混凝土(强度等级 C3 (5)厚度 3mm)
开挖过程中,安排专人负责做好地面排水、基坑四周排水及井底降水处理,以防雨水浸入和保证正常施工
2)降水措施根据勘察报告,
