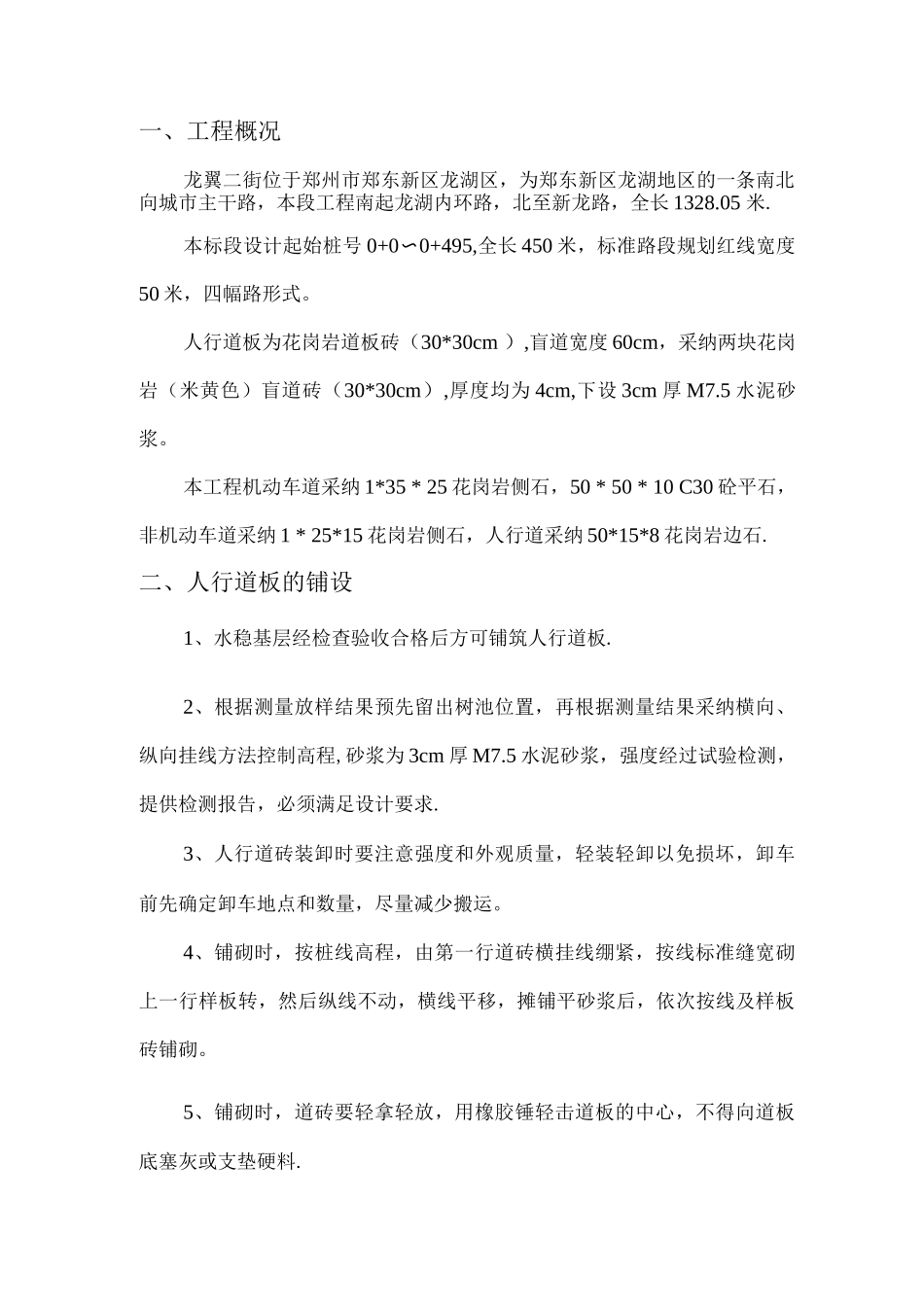

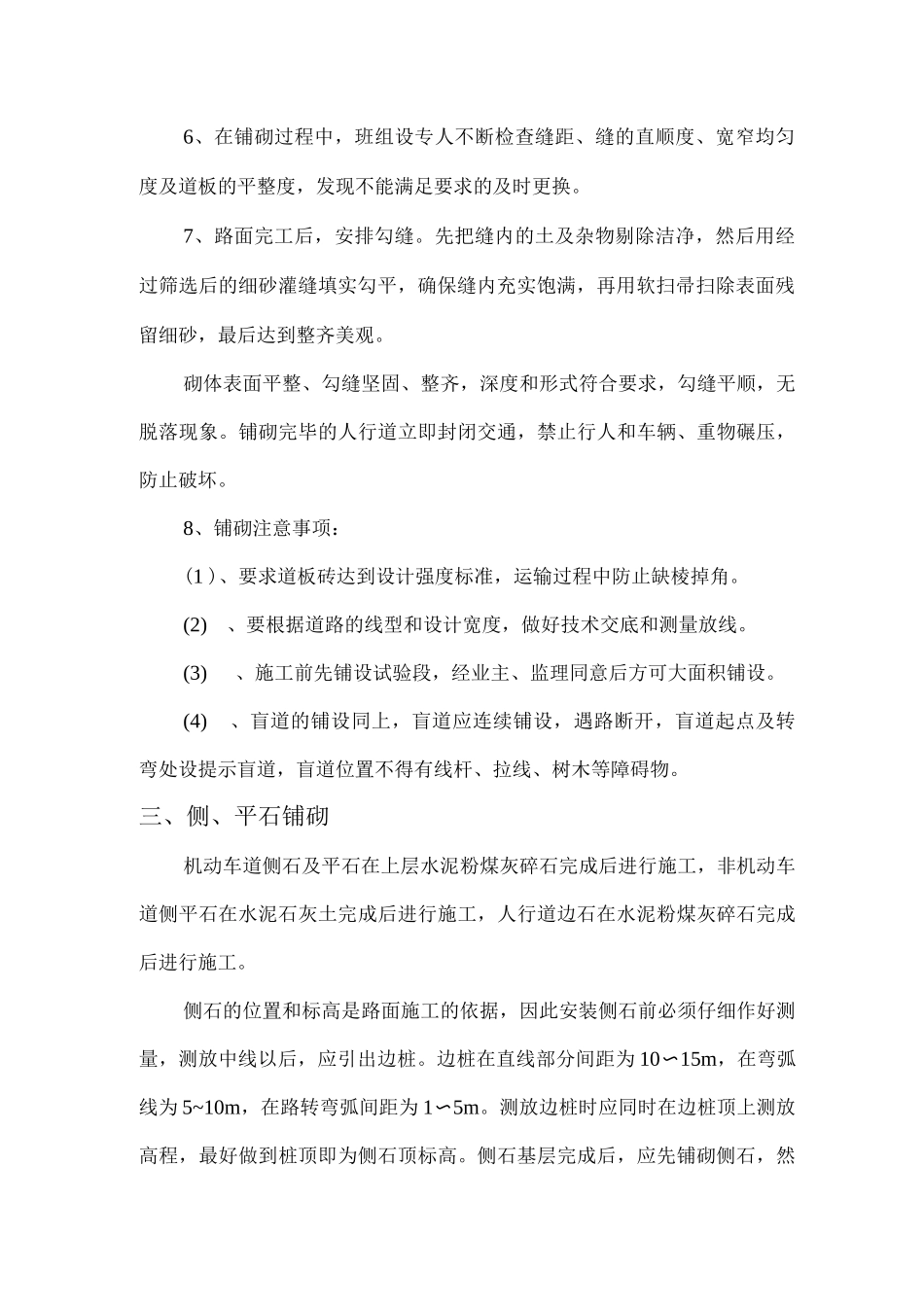

一、 工程概况 0二、 人行道板的铺设 0三、侧、平石铺砌 0四、质量控制措施 2五、文明施工措施 0六、安全保证措施 0一、工程概况龙翼二街位于郑州市郑东新区龙湖区,为郑东新区龙湖地区的一条南北向城市主干路,本段工程南起龙湖内环路,北至新龙路,全长 1328.05 米.本标段设计起始桩号 0+0〜0+495,全长 450 米,标准路段规划红线宽度50 米,四幅路形式。人行道板为花岗岩道板砖(30*30cm ),盲道宽度 60cm,采纳两块花岗岩(米黄色)盲道砖(30*30cm),厚度均为 4cm,下设 3cm 厚 M7.5 水泥砂浆。本工程机动车道采纳 1*35 * 25 花岗岩侧石,50 * 50 * 10 C30 砼平石,非机动车道采纳 1 * 25*15 花岗岩侧石,人行道采纳 50*15*8 花岗岩边石.二、人行道板的铺设1、水稳基层经检查验收合格后方可铺筑人行道板.2、根据测量放样结果预先留出树池位置,再根据测量结果采纳横向、纵向挂线方法控制高程,砂浆为 3cm 厚 M7.5 水泥砂浆,强度经过试验检测,提供检测报告,必须满足设计要求.3、人行道砖装卸时要注意强度和外观质量,轻装轻卸以免损坏,卸车前先确定卸车地点和数量,尽量减少搬运。4、铺砌时,按桩线高程,由第一行道砖横挂线绷紧,按线标准缝宽砌上一行样板转,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。5、铺砌时,道砖要轻拿轻放,用橡胶锤轻击道板的中心,不得向道板底塞灰或支垫硬料.6、在铺砌过程中,班组设专人不断检查缝距、缝的直顺度、宽窄均匀度及道板的平整度,发现不能满足要求的及时更换。7、路面完工后,安排勾缝。先把缝内的土及杂物剔除洁净,然后用经过筛选后的细砂灌缝填实勾平,确保缝内充实饱满,再用软扫帚扫除表面残留细砂,最后达到整齐美观。砌体表面平整、勾缝坚固、整齐,深度和形式符合要求,勾缝平顺,无脱落现象。铺砌完毕的人行道立即封闭交通,禁止行人和车辆、重物碾压,防止破坏。8、铺砌注意事项:(1 )、要求道板砖达到设计强度标准,运输过程中防止缺棱掉角。(2)、要根据道路的线型和设计宽度,做好技术交底和测量放线。(3)、施工前先铺设试验段,经业主、监理同意后方可大面积铺设。(4)、盲道的铺设同上,盲道应连续铺设,遇路断开,盲道起点及转弯处设提示盲道,盲道位置不得有线杆、拉线、树木等障碍物。三、侧、平石铺砌机动车道侧石及平石在上层水泥粉煤灰碎石完成后进行施工,非机动车道侧平石在水泥石灰土完成后进行施工,人行道边...
