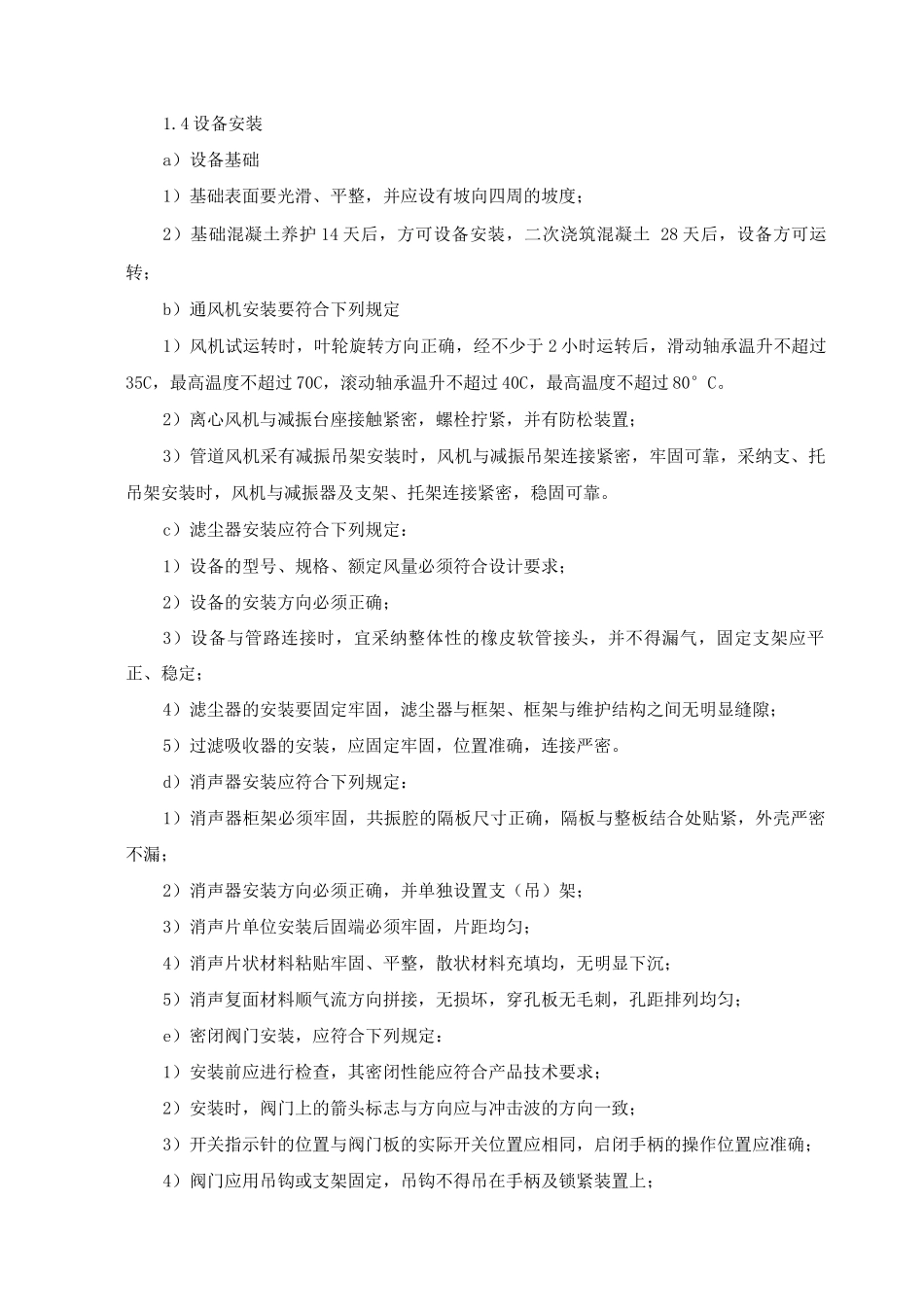

4 设备安装a)设备基础1)基础表面要光滑、平整,并应设有坡向四周的坡度;2)基础混凝土养护 14 天后,方可设备安装,二次浇筑混凝土 28 天后,设备方可运转;b)通风机安装要符合下列规定1)风机试运转时,叶轮旋转方向正确,经不少于 2 小时运转后,滑动轴承温升不超过35C,最高温度不超过 70C,滚动轴承温升不超过 40C,最高温度不超过 80°C
2)离心风机与减振台座接触紧密,螺栓拧紧,并有防松装置;3)管道风机采有减振吊架安装时,风机与减振吊架连接紧密,牢固可靠,采纳支、托吊架安装时,风机与减振器及支架、托架连接紧密,稳固可靠
c)滤尘器安装应符合下列规定:1)设备的型号、规格、额定风量必须符合设计要求;2)设备的安装方向必须正确;3)设备与管路连接时,宜采纳整体性的橡皮软管接头,并不得漏气,固定支架应平正、稳定;4)滤尘器的安装要固定牢固,滤尘器与框架、框架与维护结构之间无明显缝隙;5)过滤吸收器的安装,应固定牢固,位置准确,连接严密
d)消声器安装应符合下列规定:1)消声器柜架必须牢固,共振腔的隔板尺寸正确,隔板与整板结合处贴紧,外壳严密不漏;2)消声器安装方向必须正确,并单独设置支(吊)架;3)消声片单位安装后固端必须牢固,片距均匀;4)消声片状材料粘贴牢固、平整,散状材料充填均,无明显下沉;5)消声复面材料顺气流方向拼接,无损坏,穿孔板无毛刺,孔距排列均匀;e)密闭阀门安装,应符合下列规定:1)安装前应进行检查,其密闭性能应符合产品技术要求;2)安装时,阀门上的箭头标志与方向应与冲击波的方向一致;3)开关指示针的位置与阀门板的实际开关位置应相同,启闭手柄的操作位置应准确;4)阀门应用吊钩或支架固定,吊钩不得吊在手柄及锁紧装置上;f)测压装置安装,应符合下列规定1)侧压管连接接应采纳焊接,并应满焊、不漏气;2)管路阀门与配件连接应严密;3)测压板应做防腐
