住宅项目室外工程施工方案1
1 施工概况室外总体施工在外装饰后阶段开始进行,主要是本司配合专业单位施工为主

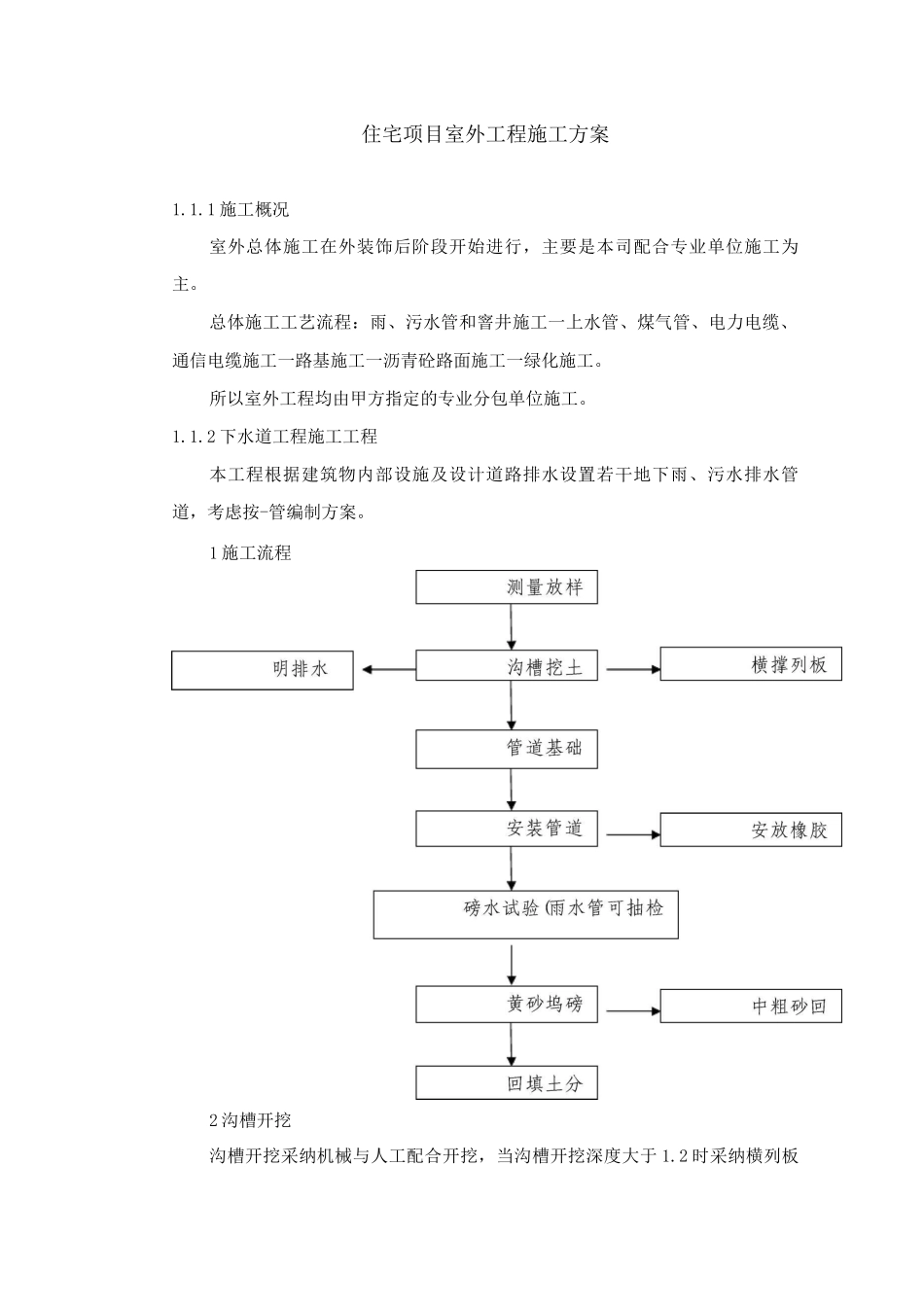

总体施工工艺流程:雨、污水管和窨井施工一上水管、煤气管、电力电缆、通信电缆施工一路基施工一沥青砼路面施工一绿化施工
所以室外工程均由甲方指定的专业分包单位施工
2 下水道工程施工工程本工程根据建筑物内部设施及设计道路排水设置若干地下雨、污水排水管道,考虑按-管编制方案
1 施工流程2 沟槽开挖沟槽开挖采纳机械与人工配合开挖,当沟槽开挖深度大于 1
2 时采纳横列板支撑,当开挖深度大于 3 时需采纳钢板桩+支撑的形式,并考虑采纳轻型井点降水
挖土时要检查沟底标高是否符合要求深度时可打入木桩,使挖土达到预定标好槽底土基的标高
如挖超深不可复土,以石料填充
沟槽底部及时开挖排水沟和积水井,将雨天积水及时排出,以保证槽底土质符合法律规范要求
3 管道基础与管道铺设管道垫层施工在土方开挖当天即施工,尽量不过夜,以最大限度减少扰土,保证基底质量
管道垫层达到强度和要求后方可开始管道铺设
管基础为砾石砂基础,随沟槽开挖并验槽合格后可直接铺设基础
下管可以用人工下管的方式,在沟槽内将管子运到安放位置,排管从下游向上游排设
排管前先复核高程样板,清扫基础表面杂物,然后用经纬仪在基础表面放出中心线
承插式钢筋混凝土管排管时管内衬平尺板,用水平尺调整水平,并使平尺板中心刚好对准中心线,再将管子两端清洗洁净,然后装好“”型橡胶圈,并用高程样板复核好管内底标高
然后采纳卷扬机拉紧,钢丝绳穿过需铺管中心,连接托板,靠在另一面,拉紧托板保证管子接的密闭
管子排好后必须垫实、稳固,排好后不得摇动
4 磅水检验与管道坞膀污水管道需进行磅水检验,可采纳磅筒磅水的检验方法,污水管道磅水检验合格后方可进行管道坞膀
黄砂坞膀采纳中粗砂,坞膀高度至设计要求位置
坞膀时黄砂在管道两侧同时均匀下料回填,
