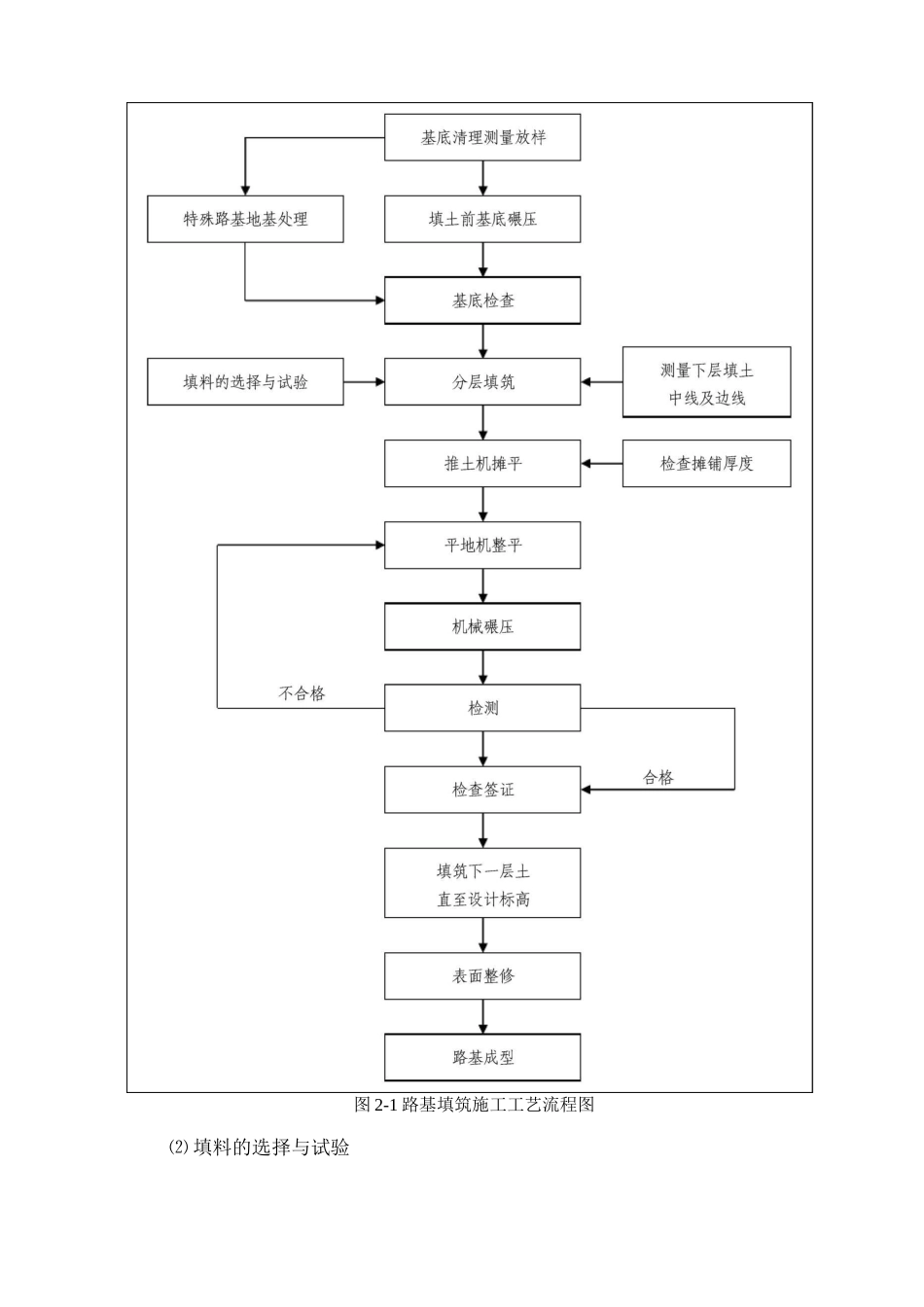

路基填筑施工方法与技术措施为保证质量,路基填筑采纳“三阶段、四区段、八流程”的作业程序组织施工;三阶段是:施工准备阶段一施工阶段一竣工验收阶段;四区段是:填筑区段、整平区段、碾压区段、检验区段。八流程是:施工准备 T 基底处理 T 分层填筑 T 摊铺整平 T 洒水或晾晒 T 机械碾压 T 检验签证 T 表面整修。施工工艺流程见图 2-1。⑴ 施工准备测量放线:施工前设置平面和高程控制基点,对线路中线及水准基点进行复测,复测资料核对无误后,施放线路中线桩和路基边桩。地质调查核实:施工前搜集详细的工程地质、水文地质资料;在掌握原有地质资料的基础上,做必要的补充勘探。设置排水系统:根据设计图纸尺寸放出路基坡脚、边沟位置,并结合施工现场实际情况,修建临时排水工程,临时排水系统与现有排水系统连接顺畅。图 2-1 路基填筑施工工艺流程图⑵ 填料的选择与试验填方路基选用级配良好的粗粒土作为调料,路床填料优先选用砾类土、砂类土,用不同的填料填筑路基时,分层填筑,每一水平层采纳同类填料。对于满足路基填料要求的挖方土,纵向调用填筑路基;对于需要借方填筑的路段,在取土场取土。路基填筑前对挖方段利用填料、取土场的土样进行试验,确定填料的种类、含水量等指标,符合法律规范要求后用于路基填筑。本标段共设置 4 处取弃弃土场,取土前清理出取土场内表土,集中堆放。取土场开挖坡面结合周围自然环境削成缓坡或取平。取土后将场地清理整平,将表土返回,将取土场绿化或恢复耕种。⑶ 修筑试验段路基填筑前用路基填料铺筑试验段,进行填筑压实试验,以积累路基填方施工的工艺参数。试验路段进行到使该种填料达到规定的压实度为止,工艺参数内容有:压实机械的型号及最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水量;选定合理的压实度和压实遍数;核定土方量变化率,松铺系数。⑷ 基底处理路基填筑前清除地基表层土,并进行填前碾压,要求压实度(重型)不小于 90%,清除表层土厚度:耕地 20cm、水田 30cm、林地及草地按调查厚度。对地质条件较好的水田区,采纳清表后直接填筑 60〜80cm 砾料。对地势低洼,地表潮湿的填方路段,当清表后填前碾压达不到要求时(压实度>90%),地表实行掺加石灰或换填砾料进行处理,处理厚度一般为 30〜80cm。清除的表层土单独集中存放,用于防护、绿化和复垦。⑸ 土方填筑分层填筑:路堤每 20m 设一组标高点,填筑虚铺厚度不...
