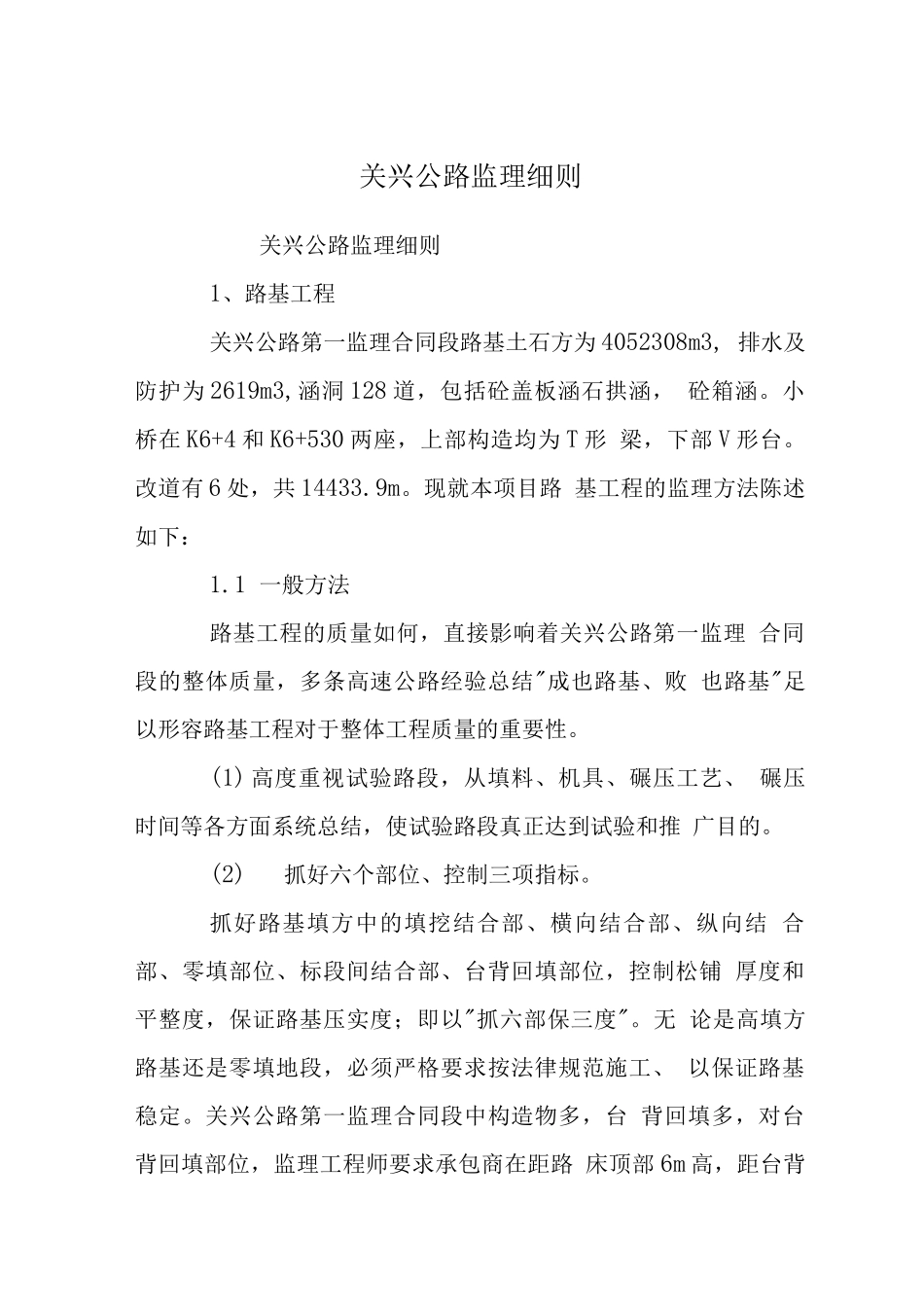

关兴公路监理细则关兴公路监理细则1、路基工程关兴公路第一监理合同段路基土石方为 4052308m3, 排水及防护为 2619m3,涵洞 128 道,包括砼盖板涵石拱涵, 砼箱涵
小桥在 K6+4 和 K6+530 两座,上部构造均为 T 形 梁,下部 V 形台
改道有 6 处,共 14433
现就本项目路 基工程的监理方法陈述如下:1
1 一般方法路基工程的质量如何,直接影响着关兴公路第一监理 合同段的整体质量,多条高速公路经验总结"成也路基、败 也路基"足以形容路基工程对于整体工程质量的重要性
(1) 高度重视试验路段,从填料、机具、碾压工艺、 碾压时间等各方面系统总结,使试验路段真正达到试验和推 广目的
(2)抓好六个部位、控制三项指标
抓好路基填方中的填挖结合部、横向结合部、纵向结 合部、零填部位、标段间结合部、台背回填部位,控制松铺 厚度和平整度,保证路基压实度;即以"抓六部保三度"
无 论是高填方路基还是零填地段,必须严格要求按法律规范施工、 以保证路基稳定

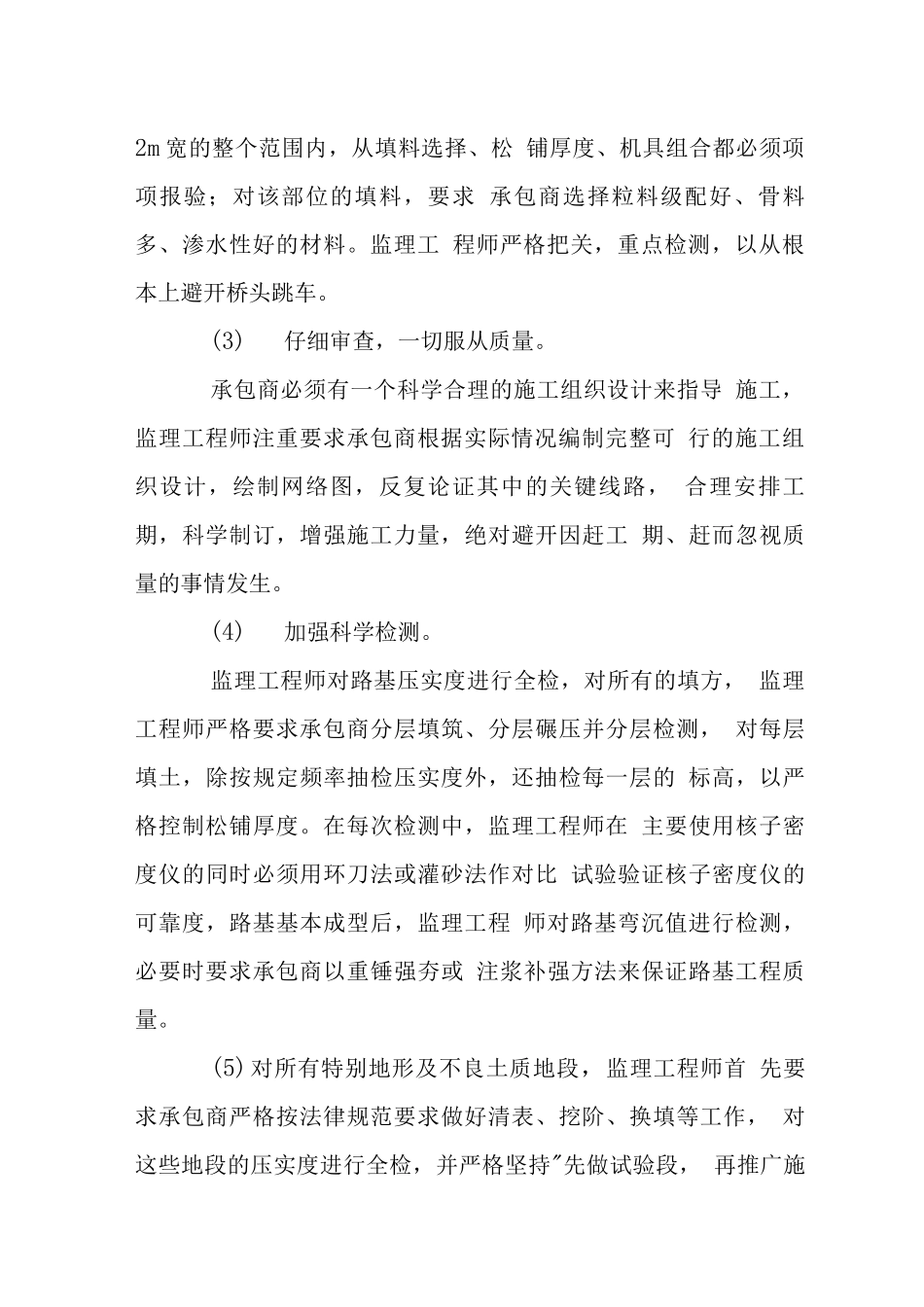

关兴公路第一监理合同段中构造物多,台 背回填多,对台背回填部位,监理工程师要求承包商在距路 床顶部 6m 高,距台背2m 宽的整个范围内,从填料选择、松 铺厚度、机具组合都必须项项报验;对该部位的填料,要求 承包商选择粒料级配好、骨料多、渗水性好的材料
监理工 程师严格把关,重点检测,以从根本上避开桥头跳车
(3)仔细审查,一切服从质量
承包商必须有一个科学合理的施工组织设计来指导 施工,监理工程师注重要求承包商根据实际情况编制完整可 行的施工组织设计,绘制网络图,反复论证其中的关键线路, 合理安排工期,科学制订,增强施工力量,绝对避开因赶工 期、赶而忽视质量的事情发生
(4)加强科学检测
监理工程师对路基压实度进行全检,对所有的填方, 监理工程师严格要求承包商分层填筑、分层碾压并分层检测, 对每层填土
