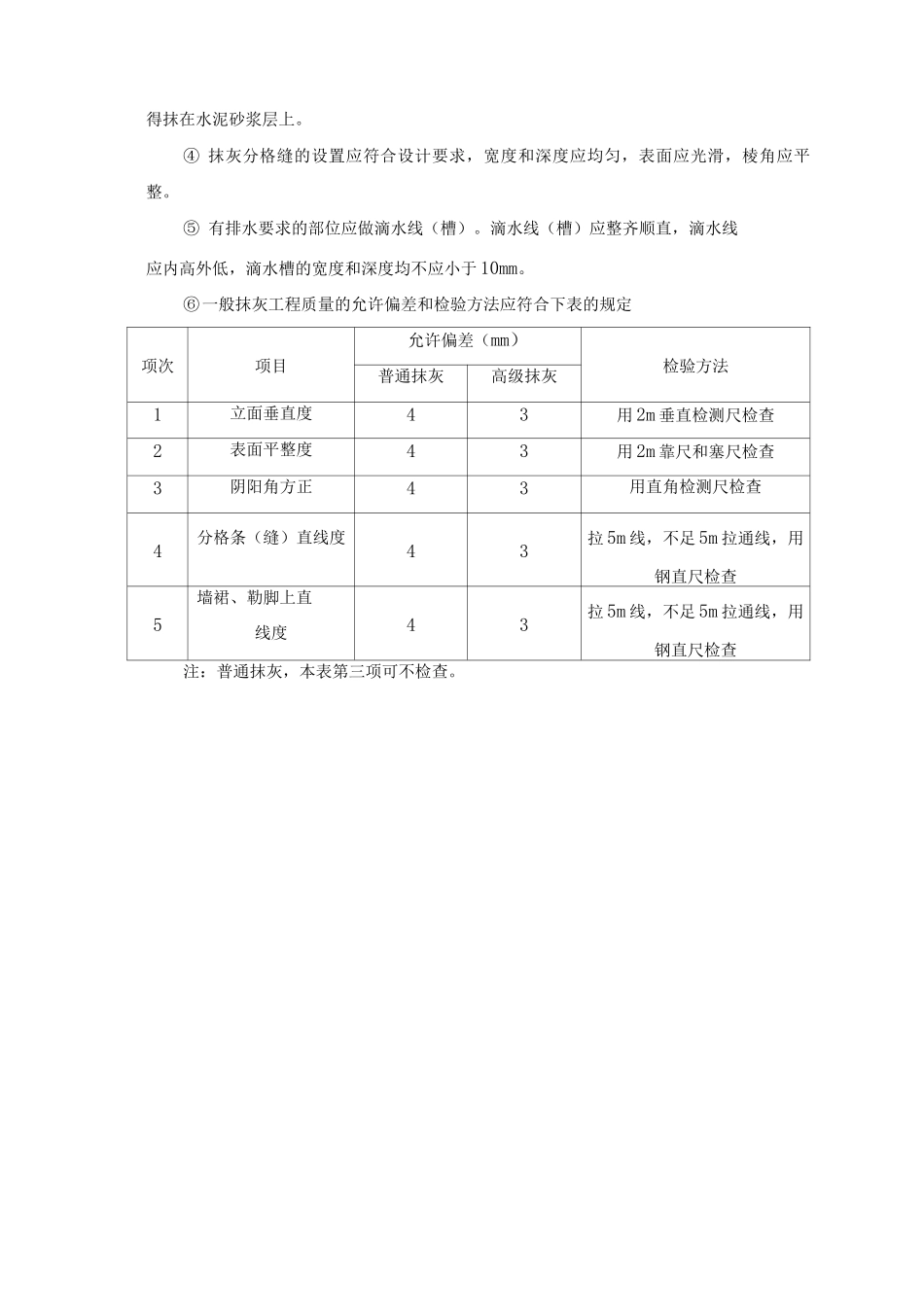

内墙面抹灰施工方案及工艺方法1、施工准备(1) 材料要求① 抹灰所用的材料应具有准用证和质量证明书,并符合设计要求,有复试要求的应在复试合格后方可使用。② 水泥:采纳 32.5R 普硅水泥。③ 砂:采纳中砂,含泥量不大于 3%,使用前过 5mm 孔筛。④ 石灰膏:用块状生石灰淋制,淋制时必须用孔径不大于 3mm x 3mm 的筛过滤,并贮存在沉定池中。(2) 作业条件① 抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。② 抹灰用的脚手架应先搭好,架子要离开墙面 2〜3mm。③ 将混凝土墙等表面凸出部分凿平。对于砖墙,应在抹灰前一天浇水湿透,对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天浇水,每天浇水宜两遍以上。2、操作工艺(1) 基层处理清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要洒水湿润。(2) 套方、吊直做灰饼(打墩)。抹底层灰前必须先找好规矩,即四角规方,横线找平、立线吊直,弹出基准线和踢脚板线。(3) 墙面冲筋(打栏)待砂浆结硬后,使用与抹灰层相同的砂浆,在上下砂浆墩之间做宽约 30〜50 的灰浆带,并以上下砂浆墩为准用压尺推平。冲筋完待其稍干后才能进行墙面底层抹灰作业。(4) 做护角根据砂浆墩和门框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阴角抹子抹出小圆角,最后利用靠尺板在阳角两边 50mm 以外位置以 40°斜角将多余砂浆切除、清净。(5)抹底层和中层灰在墙体湿润的情况下抹底层灰,对混凝土墙体表面宜先刷扫界面剂一道,随刷随抹底层灰。底层灰用 1: 1: 6 水泥混合砂浆,厚度为 5〜7mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度宜为 7~9mm。若中层灰过厚,则应分遍涂抹。然后以冲筋为准,用压尺刮平找直,用木磨板磨平。中层灰磨平后,应全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补处理,对于后做踢脚线的上及管道背后位置等应及时清理洁净。(6)抹水泥砂浆面层中层砂浆抹好后第二天,用 1: 2.5 水泥砂浆抹厚为 5〜8mm。操作时先将墙面湿润,然后用砂浆薄薄刮一道使其与中层粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用铁抹子压实压光。3、施工注意事项(1)内墙抹灰在遇到安装管线剔洞、凹槽时应采纳 C20 细石混凝土填补,且无空鼓后方可抹灰。(2)在抹灰过程中派专人负责抹灰质量控制,达不到优良标准的必须作返工处理。抹灰...
