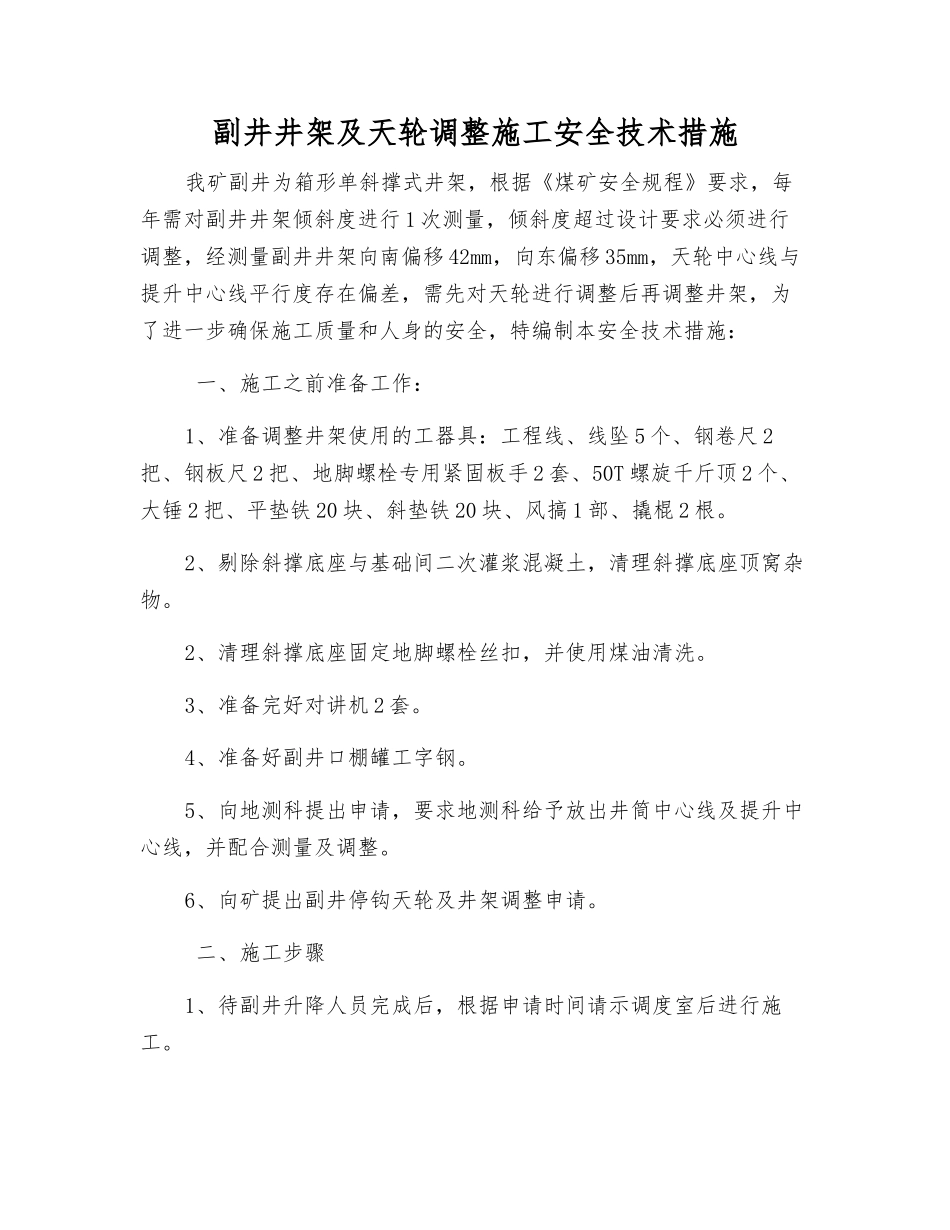

副井井架及天轮调整施工安全技术措施我矿副井为箱形单斜撑式井架,根据《煤矿安全规程》要求,每年需对副井井架倾斜度进行 1 次测量,倾斜度超过设计要求必须进行调整,经测量副井井架向南偏移 42mm,向东偏移 35mm,天轮中心线与提升中心线平行度存在偏差,需先对天轮进行调整后再调整井架,为了进一步确保施工质量和人身的安全,特编制本安全技术措施: 一、施工之前准备工作:1、准备调整井架使用的工器具:工程线、线坠 5 个、钢卷尺 2把、钢板尺 2 把、地脚螺栓专用紧固板手 2 套、50T 螺旋千斤顶 2 个、大锤 2 把、平垫铁 20 块、斜垫铁 20 块、风搞 1 部、撬棍 2 根
2、剔除斜撑底座与基础间二次灌浆混凝土,清理斜撑底座顶窝杂物
2、清理斜撑底座固定地脚螺栓丝扣,并使用煤油清洗
3、准备完好对讲机 2 套
4、准备好副井口棚罐工字钢
5、向地测科提出申请,要求地测科给予放出井筒中心线及提升中心线,并配合测量及调整
6、向矿提出副井停钩天轮及井架调整申请
二、施工步骤1、待副井升降人员完成后,根据申请时间请示调度室后进行施工

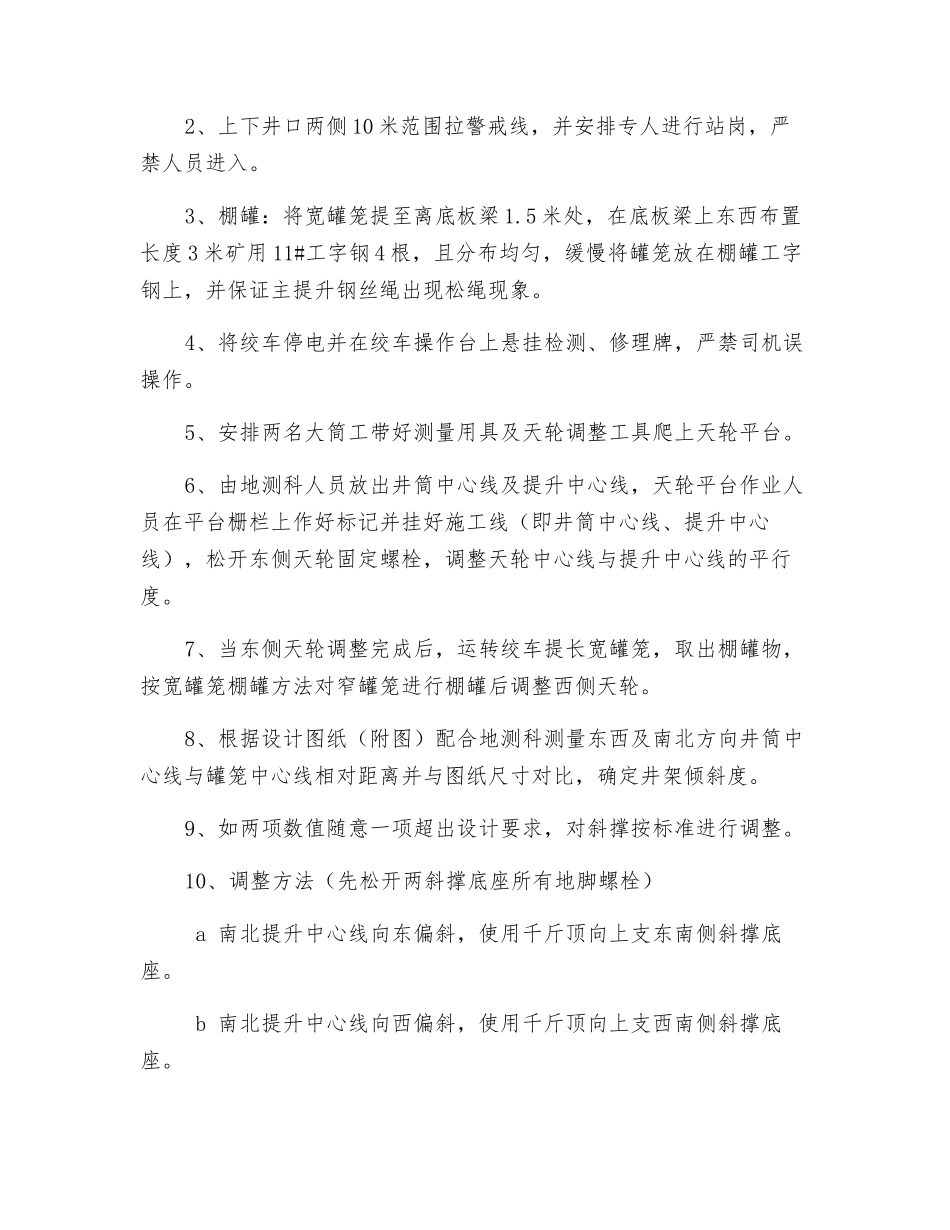

2、上下井口两侧 10 米范围拉警戒线,并安排专人进行站岗,严禁人员进入
3、棚罐:将宽罐笼提至离底板梁 1
5 米处,在底板梁上东西布置长度 3 米矿用 11#工字钢 4 根,且分布均匀,缓慢将罐笼放在棚罐工字钢上,并保证主提升钢丝绳出现松绳现象
4、将绞车停电并在绞车操作台上悬挂检测、修理牌,严禁司机误操作
5、安排两名大筒工带好测量用具及天轮调整工具爬上天轮平台
6、由地测科人员放出井筒中心线及提升中心线,天轮平台作业人员在平台栅栏上作好标记并挂好施工线(即井筒中心线、提升中心线),松开东侧天轮固定螺栓,调整天轮中心线与提升中心线的平行度
7、当东侧天轮调整完成后,运转绞车提长宽罐笼,取出棚罐物,按宽罐笼棚罐方法对窄罐笼进行棚罐后调整西侧
