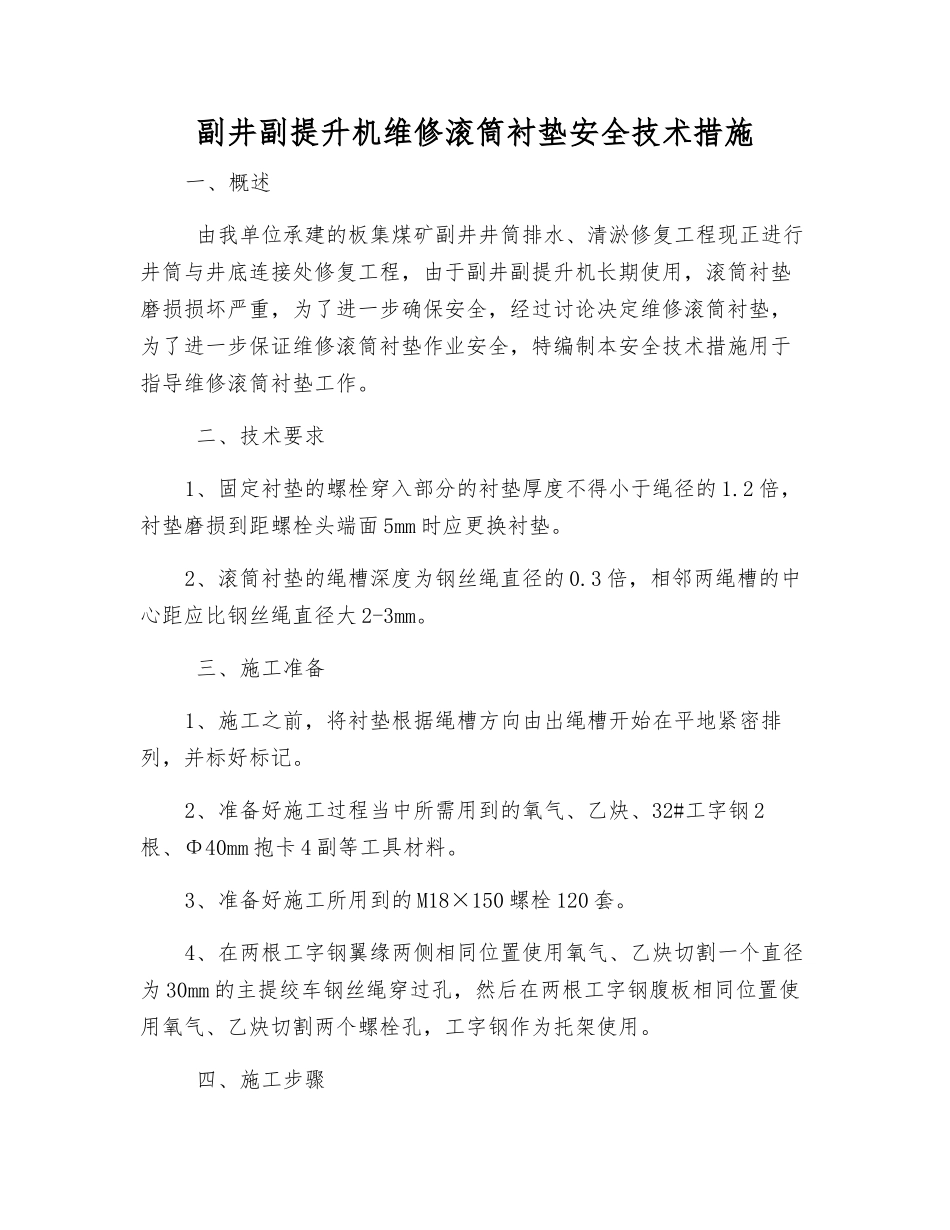

副井副提升机维修滚筒衬垫安全技术措施一、概述 由我单位承建的板集煤矿副井井筒排水、清淤修复工程现正进行井筒与井底连接处修复工程,由于副井副提升机长期使用,滚筒衬垫磨损损坏严重,为了进一步确保安全,经过讨论决定维修滚筒衬垫,为了进一步保证维修滚筒衬垫作业安全,特编制本安全技术措施用于指导维修滚筒衬垫工作
二、技术要求1、固定衬垫的螺栓穿入部分的衬垫厚度不得小于绳径的 1
2 倍,衬垫磨损到距螺栓头端面 5mm 时应更换衬垫
2、滚筒衬垫的绳槽深度为钢丝绳直径的 0
3 倍,相邻两绳槽的中心距应比钢丝绳直径大 2-3mm
三、施工准备1、施工之前,将衬垫根据绳槽方向由出绳槽开始在平地紧密排列,并标好标记
2、准备好施工过程当中所需用到的氧气、乙炔、32#工字钢 2根、Φ40mm 抱卡 4 副等工具材料
3、准备好施工所用到的 M18×150 螺栓 120 套
4、在两根工字钢翼缘两侧相同位置使用氧气、乙炔切割一个直径为 30mm 的主提绞车钢丝绳穿过孔,然后在两根工字钢腹板相同位置使用氧气、乙炔切割两个螺栓孔,工字钢作为托架使用

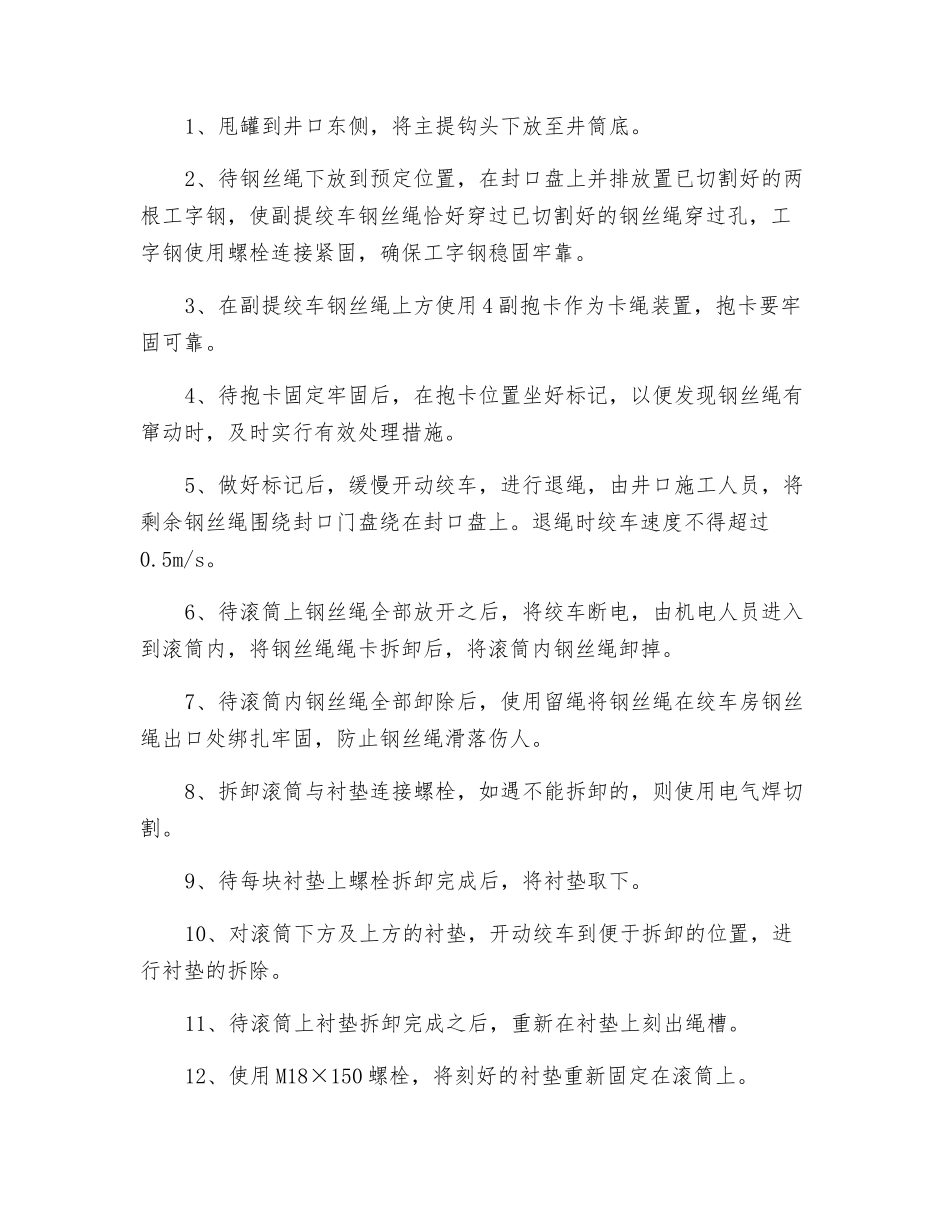

四、施工步骤1、甩罐到井口东侧,将主提钩头下放至井筒底
2、待钢丝绳下放到预定位置,在封口盘上并排放置已切割好的两根工字钢,使副提绞车钢丝绳恰好穿过已切割好的钢丝绳穿过孔,工字钢使用螺栓连接紧固,确保工字钢稳固牢靠
3、在副提绞车钢丝绳上方使用 4 副抱卡作为卡绳装置,抱卡要牢固可靠
4、待抱卡固定牢固后,在抱卡位置坐好标记,以便发现钢丝绳有窜动时,及时实行有效处理措施
5、做好标记后,缓慢开动绞车,进行退绳,由井口施工人员,将剩余钢丝绳围绕封口门盘绕在封口盘上
退绳时绞车速度不得超过0
6、待滚筒上钢丝绳全部放开之后,将绞车断电,由机电人员进入到滚筒内,将钢丝绳绳卡拆卸后,将滚筒内钢丝绳卸掉

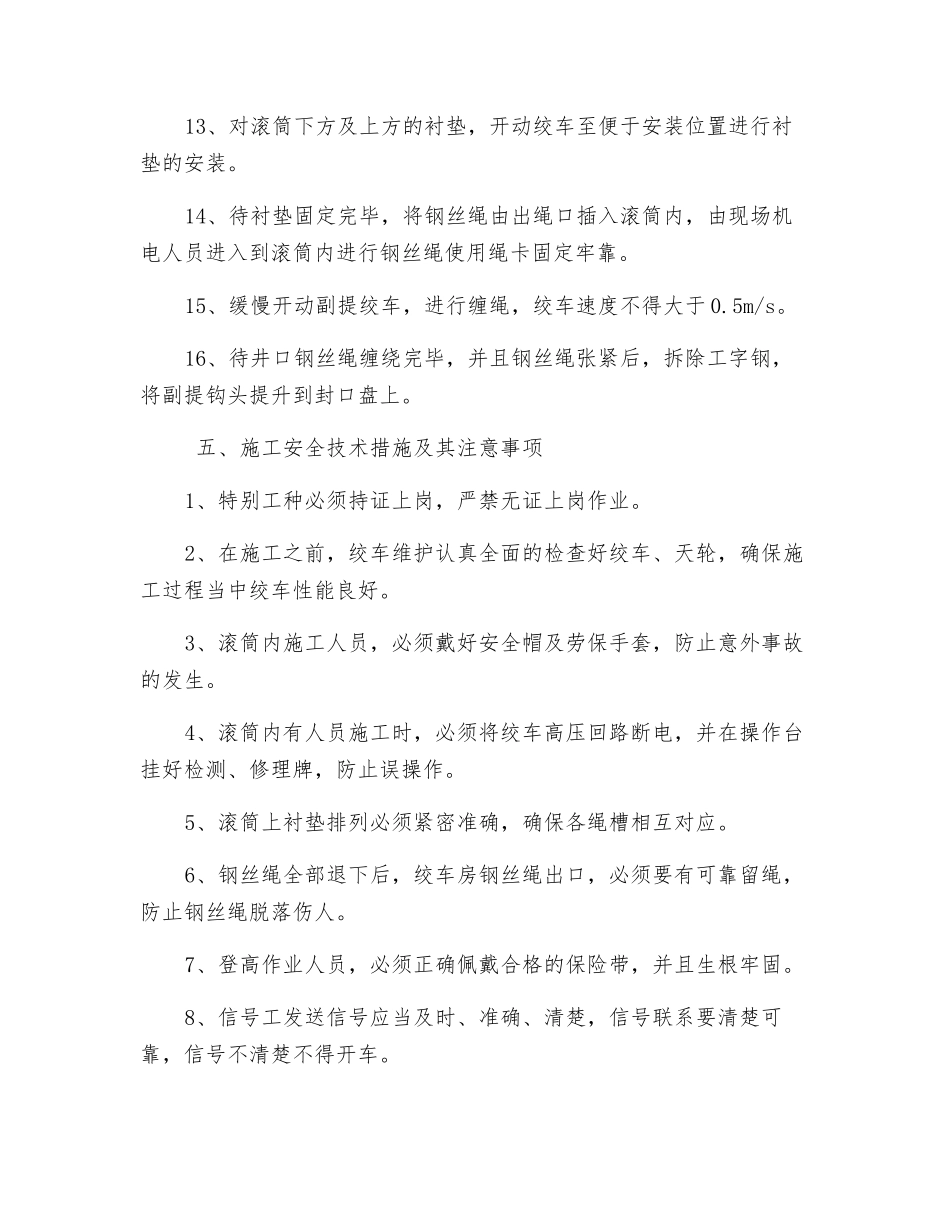

7、待滚筒内钢丝绳全部卸除后,使用留绳将钢
