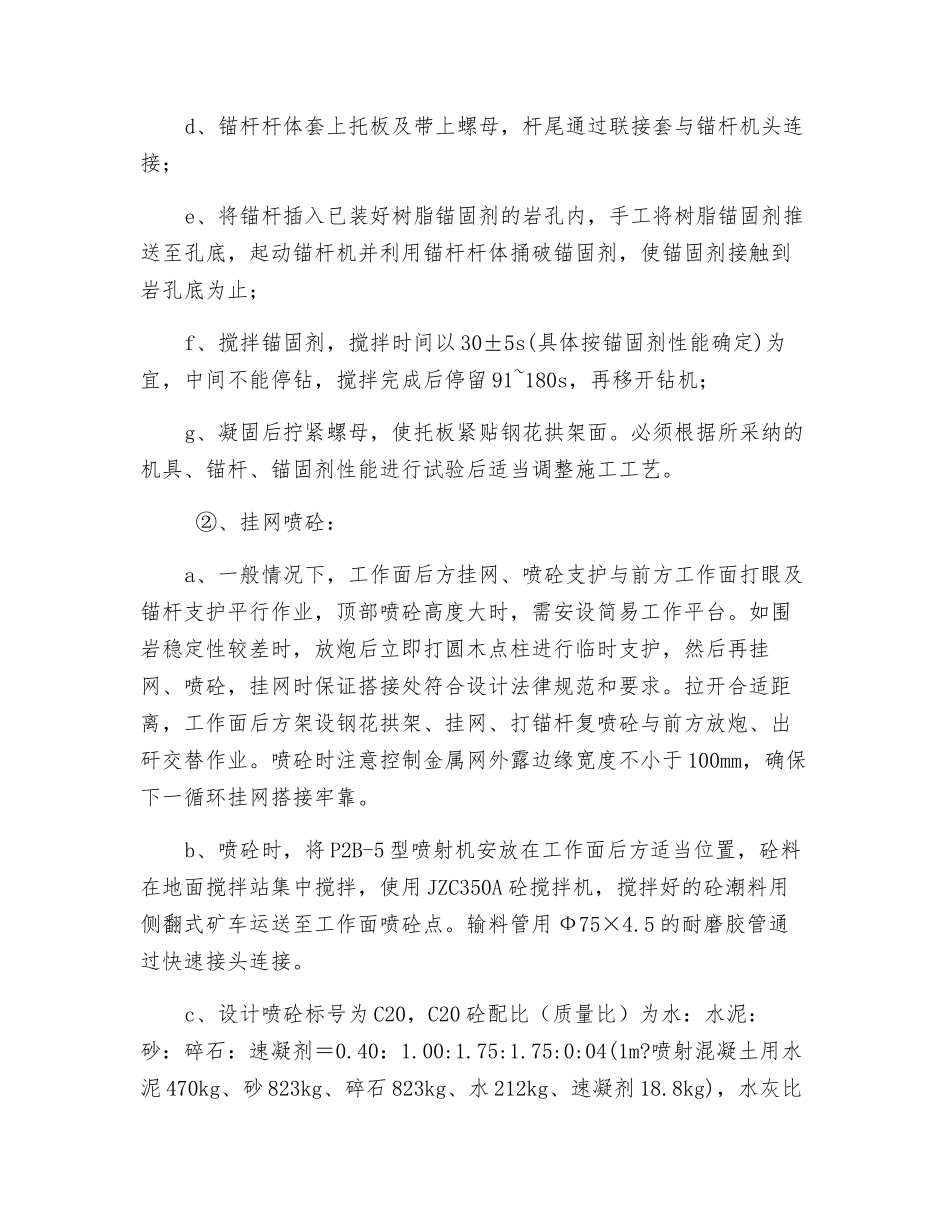

副斜井钢花拱架联合支护施工安全技术措施一、概况、副斜井施工 K44
2m 往前处在砂岩中施工,巷道顶板破裂,围岩稳定性差,顶板压力较大,原已支护的锚网喷支护巷道受来压影响出现局部裂痕
根据现场实际情况,为了进一步确保巷道长期运营稳定及施工安全 ,经建设单位、监理单位及施工单位相关负责人现场勘查,对副斜井 K44
2m 往前破除原支护并进行扩刷将支护修改为钢花拱架联合支护
为了进一步确保巷道工程质量及施工期间的安全,特编制此安全技术措施
二、施工方案及支护设计掘进采纳钻爆法施工,实行光面爆破,采纳 P-90B 耙岩机(揭煤或煤层中施工时采纳人工出矸、严禁使用钢丝绳牵引的机械作业)将矸石扒入 5m
侧翻式矿车经地面 2
0m 绞车提升至地面翻矸
每循环进尺 1
6m,每次放完炮后先采纳挂网、初喷 30mm 厚 C20 砼进行临时支护,在临时支护的基础上再架设钢花拱架及锚网支护(作为永久支护的一部分),最后喷浆完成一个循环
放炮后,如围岩稳定性较差时,应采纳“先喷后锚”的方式进行支护
锚杆采纳 Φ20×2200mm 无纵肋螺纹钢树脂锚固锚杆,锚杆间排距800×800mm,设计抗拔力 60kN,每根锚杆采纳 2 支 MSCK2335 树脂锚固剂进行锚固
金属网采纳 Φ6mm 钢筋焊接而成,网格间距 100×100mm, 搭接长度 100 mm ,搭接处采纳 14#铁丝绑扎连接,喷砼标号 C20,喷砼厚为 350mm
棚子采纳 Ф22mm 螺纹钢加工而成,每架棚加工为 3 段,段与段之间采纳连接筋板连接,采纳螺栓锁紧
棚腿焊接长×宽×厚=250×250×20mm 的钢板作为脚垫板,棚距 800mm,每榀拱架配 3 根Ф18×900mm 连接拉杆
附:钢花拱架支护断面图 钢花拱架加工示意图三、支护工艺1、施工顺序:爆破→敲帮问顶→出矸→锯断原锚杆→挂网→喷浆(喷 C20 砼厚 30mm
