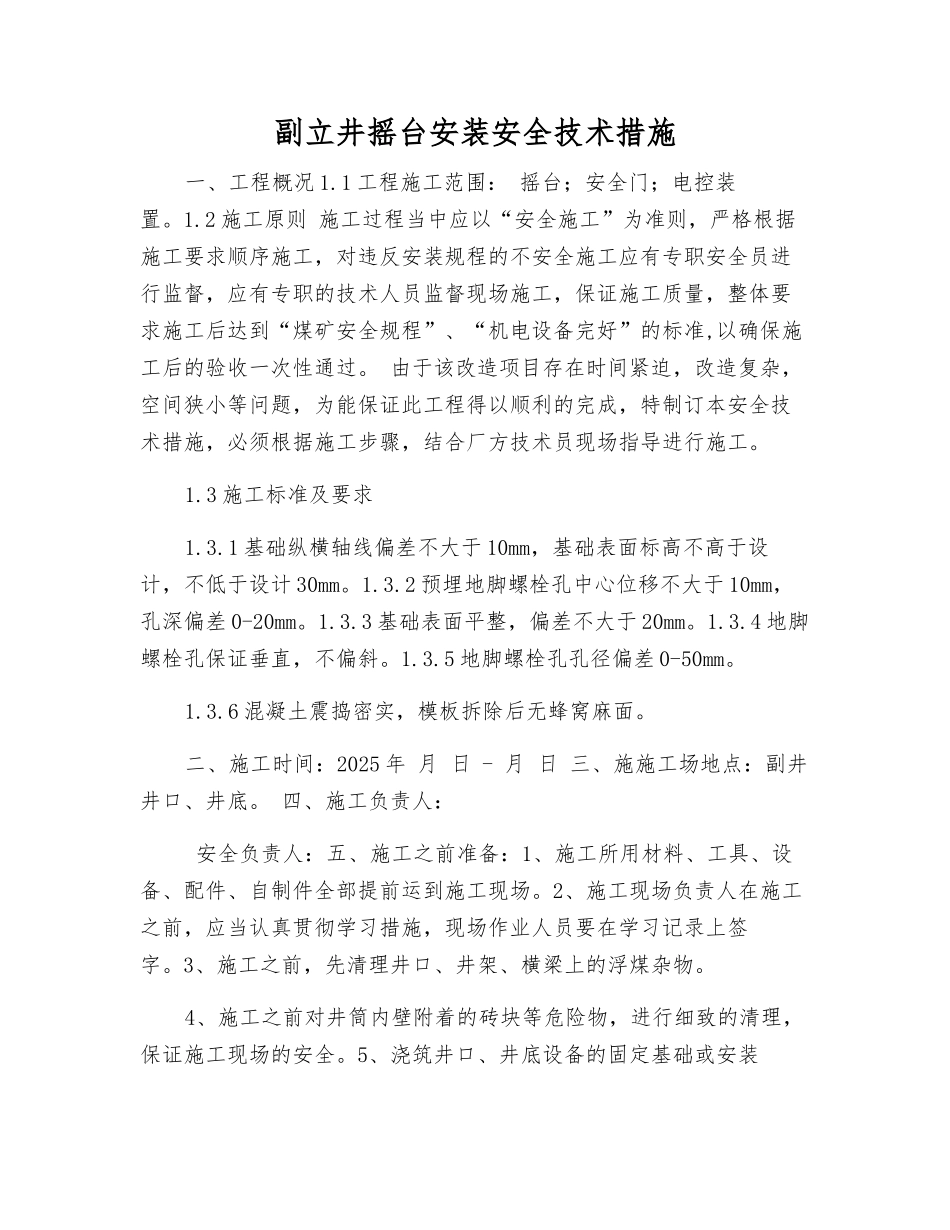

副立井摇台安装安全技术措施一、工程概况 1
1 工程施工范围: 摇台;安全门;电控装置
2 施工原则 施工过程当中应以“安全施工”为准则,严格根据施工要求顺序施工,对违反安装规程的不安全施工应有专职安全员进行监督,应有专职的技术人员监督现场施工,保证施工质量,整体要求施工后达到“煤矿安全规程”、“机电设备完好”的标准,以确保施工后的验收一次性通过
由于该改造项目存在时间紧迫,改造复杂,空间狭小等问题,为能保证此工程得以顺利的完成,特制订本安全技术措施,必须根据施工步骤,结合厂方技术员现场指导进行施工
3 施工标准及要求1
1 基础纵横轴线偏差不大于 10mm,基础表面标高不高于设计,不低于设计 30mm
2 预埋地脚螺栓孔中心位移不大于 10mm,孔深偏差 0-20mm
3 基础表面平整,偏差不大于 20mm
4 地脚螺栓孔保证垂直,不偏斜
5 地脚螺栓孔孔径偏差 0-50mm
6 混凝土震捣密实,模板拆除后无蜂窝麻面
二、施工时间:2025 年 月 日 - 月 日 三、施施工场地点:副井井口、井底
四、施工负责人: 安全负责人:五、施工之前准备:1、施工所用材料、工具、设备、配件、自制件全部提前运到施工现场
2、施工现场负责人在施工之前,应当认真贯彻学习措施,现场作业人员要在学习记录上签字
3、施工之前,先清理井口、井架、横梁上的浮煤杂物
4、施工之前对井筒内壁附着的砖块等危险物,进行细致的清理,保证施工现场的安全
5、浇筑井口、井底设备的固定基础或安装梁
6、施工之前在井上下口设置围栏、安全标识牌等辅助设施,严禁非作业人员进入

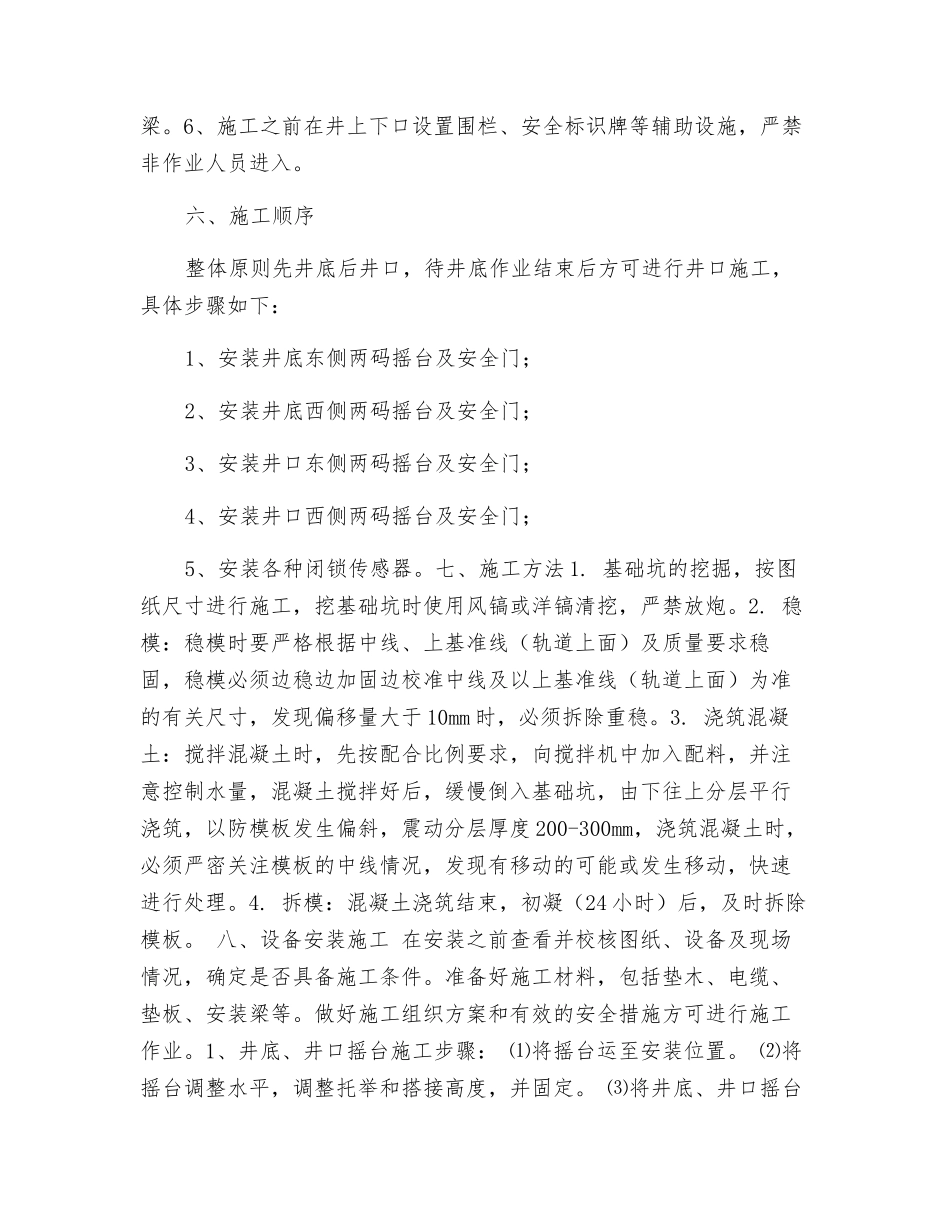

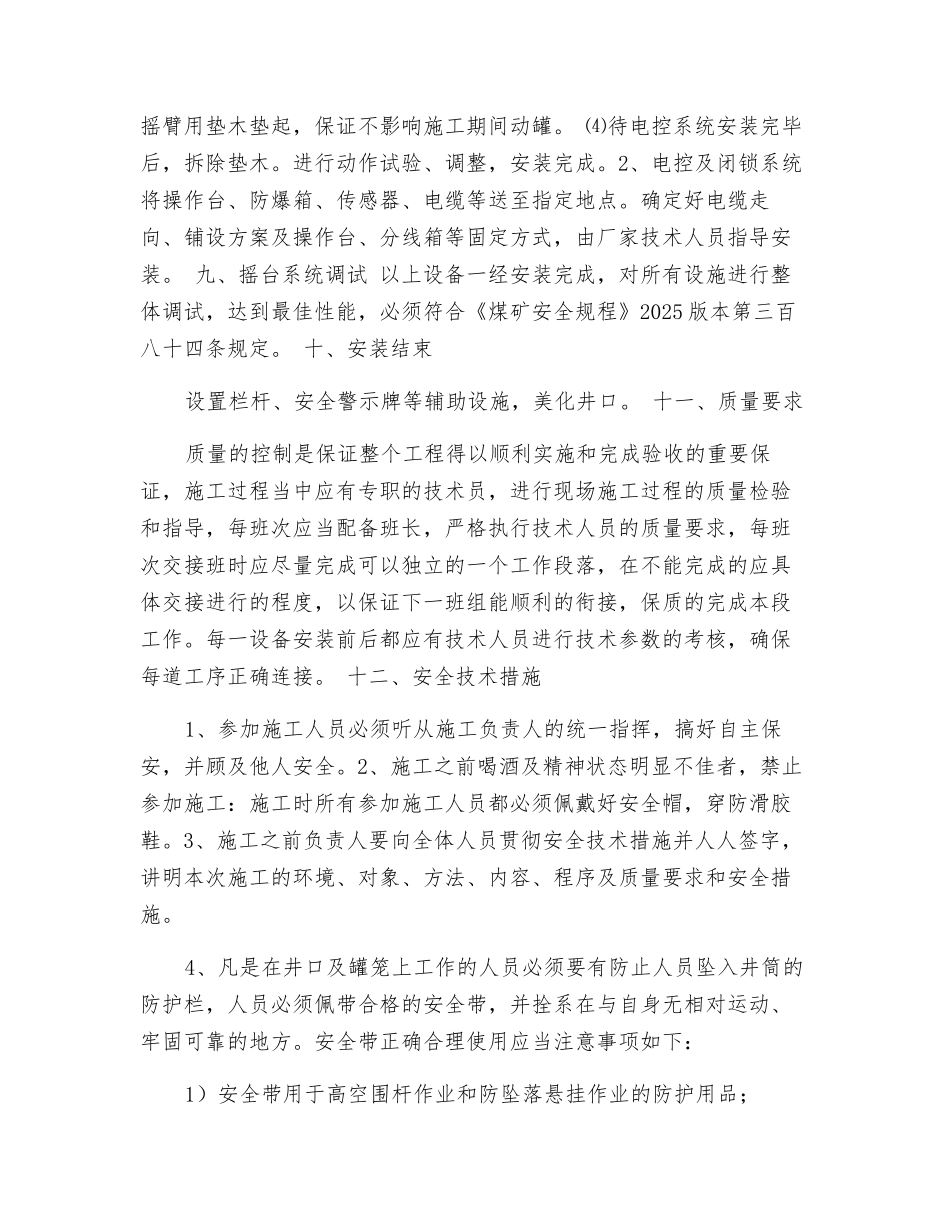

六、施工顺序整体原则先井底后井口,待井底作业结束后方可进行井口施工,具体步骤如下:1、安装井底东侧两码摇台及安全门;2、安装井底西侧两码摇台及安全门;3、安装井口东侧两码摇台及安全门;4、安
