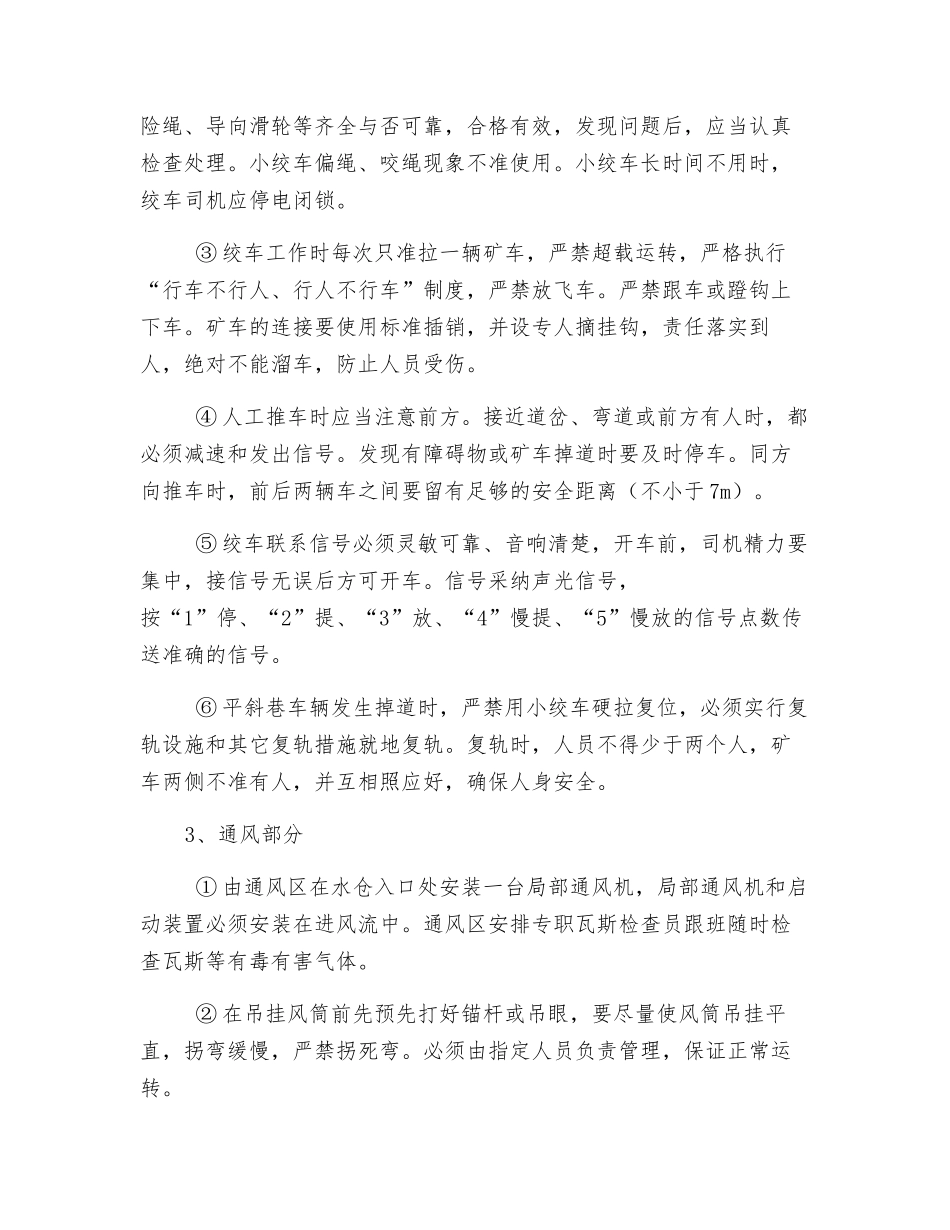

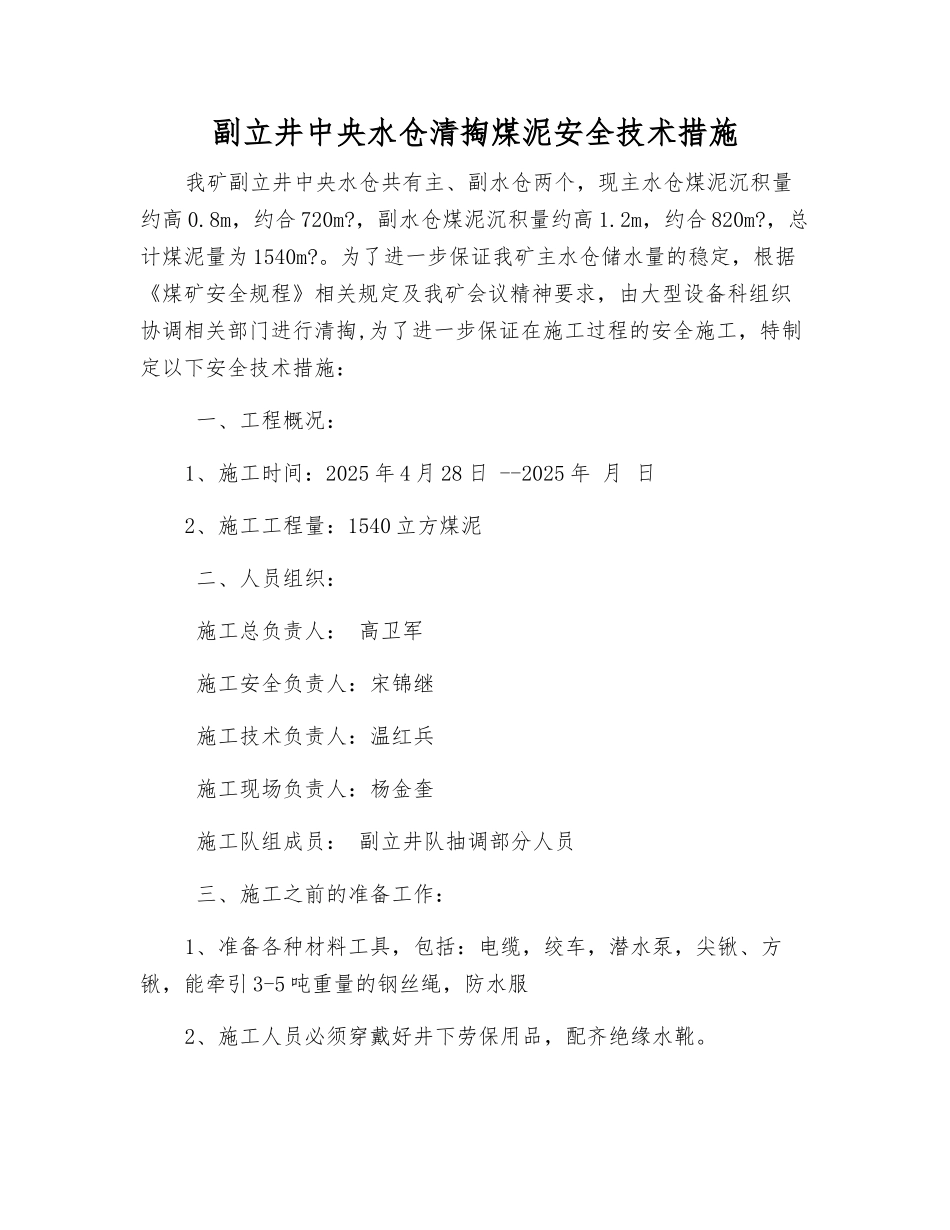

副立井中央水仓清掏煤泥安全技术措施我矿副立井中央水仓共有主、副水仓两个,现主水仓煤泥沉积量约高 0.8m,约合 720m?,副水仓煤泥沉积量约高 1.2m,约合 820m?,总计煤泥量为 1540m?。为了进一步保证我矿主水仓储水量的稳定,根据《煤矿安全规程》相关规定及我矿会议精神要求,由大型设备科组织协调相关部门进行清掏,为了进一步保证在施工过程的安全施工,特制定以下安全技术措施: 一、工程概况:1、施工时间:2025 年 4 月 28 日 --2025 年 月 日2、施工工程量:1540 立方煤泥 二、人员组织: 施工总负责人: 高卫军 施工安全负责人:宋锦继 施工技术负责人:温红兵 施工现场负责人:杨金奎 施工队组成员: 副立井队抽调部分人员 三、施工之前的准备工作:1、准备各种材料工具,包括:电缆,绞车,潜水泵,尖锹、方锹,能牵引 3-5 吨重量的钢丝绳,防水服2、施工人员必须穿戴好井下劳保用品,配齐绝缘水靴。3、由施工总负责人进行安监、通风、运输等相关部门及内部队组间的协调配合工作。4、由副立井队检测、修理好水泵,保证水泵司机能随时开泵抽排涌水。5、对施工现场查看,尤其是顶板侧帮,防止发生塌方。 四、施工流程: 共分机电部分、运输部分、通风部分、施工部分等四方面内容。1、机电部分 ① 稳装绞车及开关:在水仓入口平台处安装一台 11.4kw 的小绞车(绳经 12.5mm),安装要牢固、可靠,符合要求。小绞车安装使用永久水泥基础,安装时红灯信号、挡车杠、阻车器等安全防护装置一次到位。绞车钩头必须设置保险绳,平台阻车器必须灵敏可靠,防止运输事故的发生。 ② 连接潜水泵及开关:由电工安装,接线可靠,并能保证随施工进度向前移动足够距离,供抽水使用。 ③ 所有机电设备入井前要经过机电科检查,合格之后方可入井使用。2、运输部分 ① 与运输区协调,准备 1T 矿车 10 辆到 20 辆,以运输清掏出来的煤泥。 ② 小绞车司机必须持证上岗,在开车期间不准擅自离开工作岗位、不准边开车边处理爬绳,应当随时检查:闸把、闸皮、钢丝绳、保险绳、导向滑轮等齐全与否可靠,合格有效,发现问题后,应当认真检查处理。小绞车偏绳、咬绳现象不准使用。小绞车长时间不用时,绞车司机应停电闭锁。 ③ 绞车工作时每次只准拉一辆矿车,严禁超载运转,严格执行 “行车不行人、行人不行车”制度,严禁放飞车。严禁跟车或蹬钩上下车。矿车的连接要使用标准插销,并设专人摘挂钩,责任落实到人...
