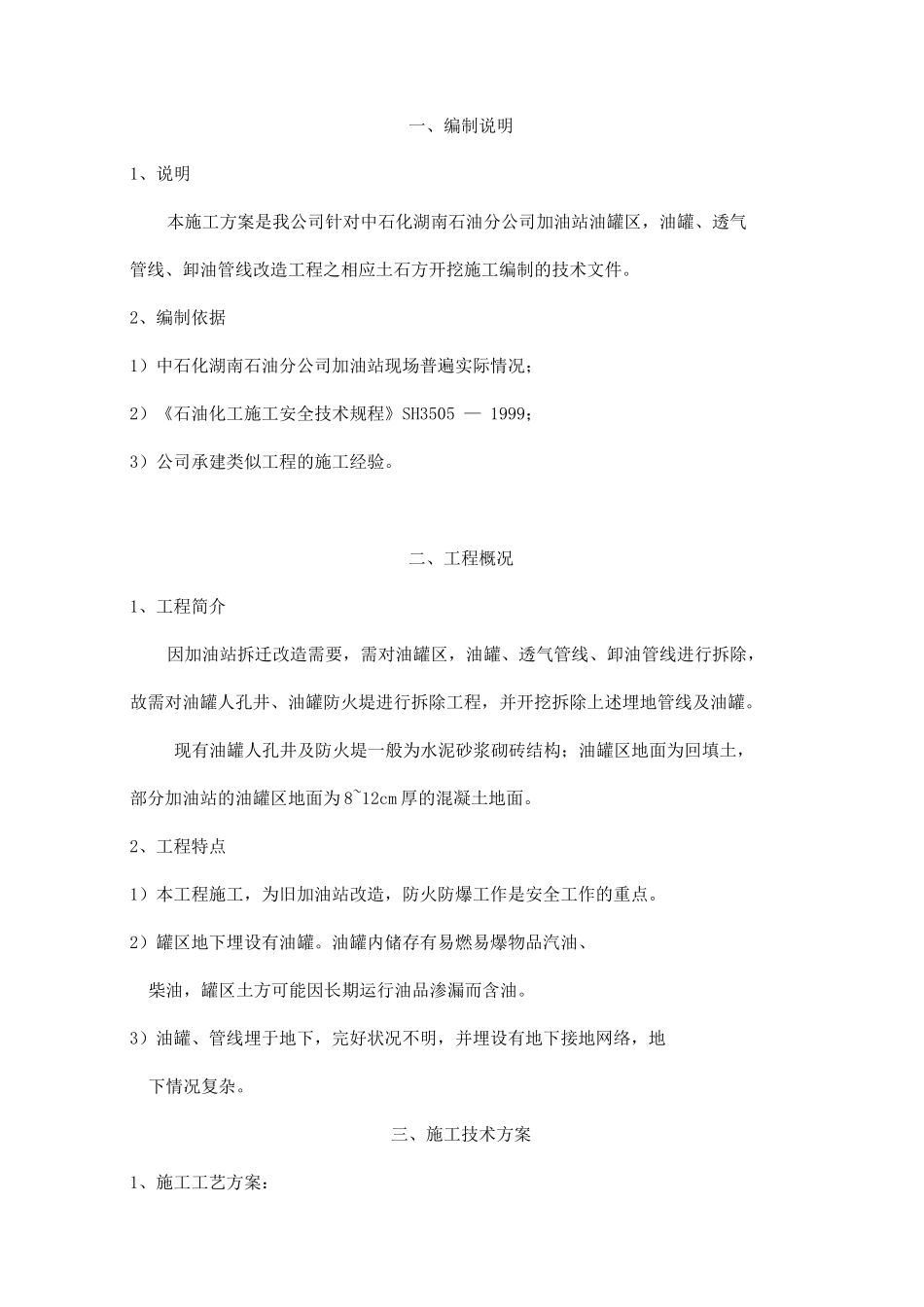

一、编制说明 31、说明 32、编制依据 3二、工程概况 31、工程简介 32、工程特点 3三、施工技术方案 41、施工工艺方案 42、施工步骤 4四、施工部署 51、施工总体目标 52、施工组织机构 53、人力资源计划 54、施工机具设备计划 55、施工进度计划 6五、 安全措施 61、施工安全保证措施 62、环境保护措施 73、健康保证措施 94、事故应急预案 10一、编制说明1、说明本施工方案是我公司针对中石化湖南石油分公司加油站油罐区,油罐、透气管线、卸油管线改造工程之相应土石方开挖施工编制的技术文件
2、编制依据1)中石化湖南石油分公司加油站现场普遍实际情况;2)《石油化工施工安全技术规程》SH3505 — 1999;3)公司承建类似工程的施工经验

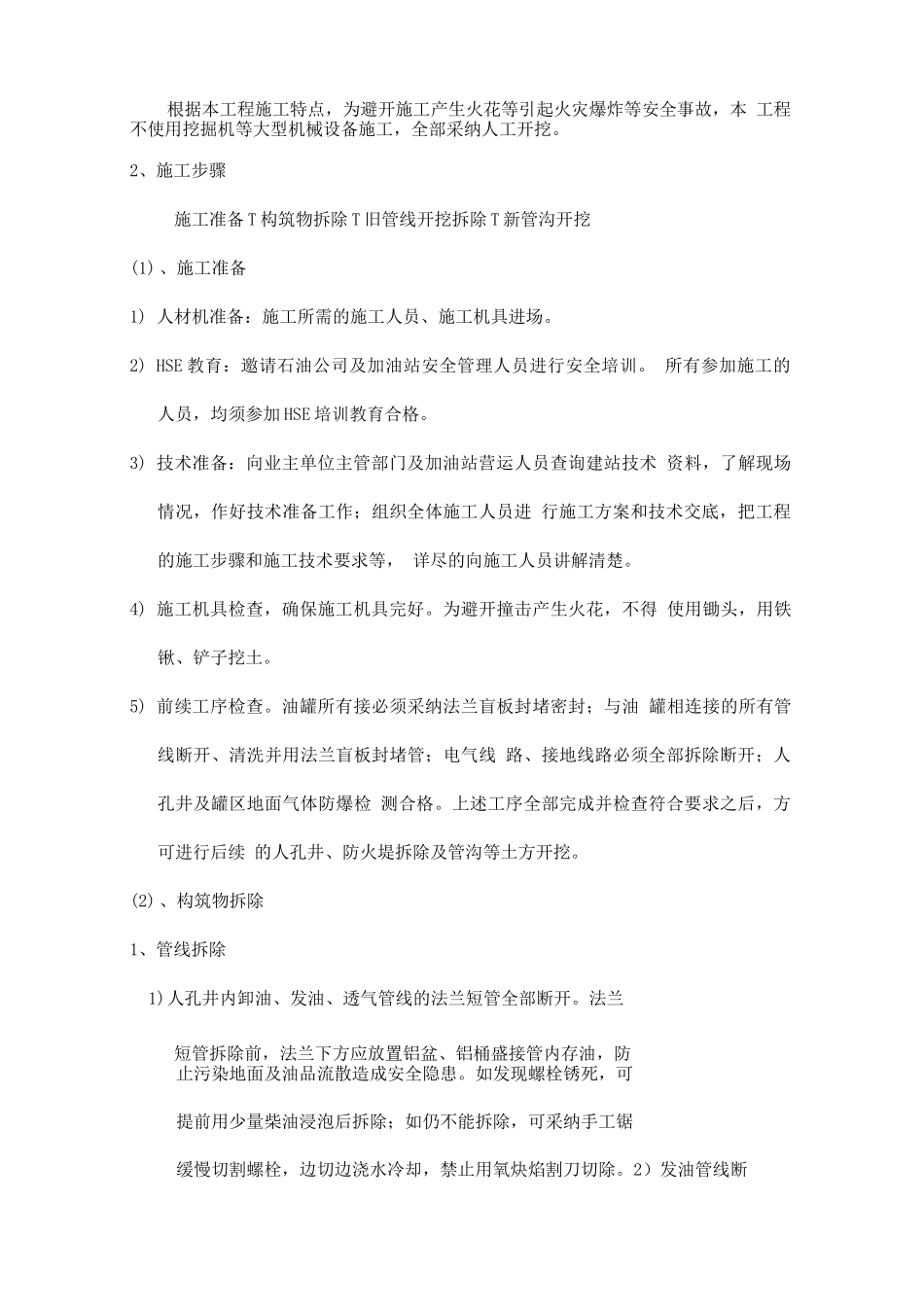

二、工程概况1、工程简介因加油站拆迁改造需要,需对油罐区,油罐、透气管线、卸油管线进行拆除,故需对油罐人孔井、油罐防火堤进行拆除工程,并开挖拆除上述埋地管线及油罐
现有油罐人孔井及防火堤一般为水泥砂浆砌砖结构;油罐区地面为回填土,部分加油站的油罐区地面为 8~12cm 厚的混凝土地面
2、工程特点1)本工程施工,为旧加油站改造,防火防爆工作是安全工作的重点
2)罐区地下埋设有油罐
油罐内储存有易燃易爆物品汽油、柴油,罐区土方可能因长期运行油品渗漏而含油
3)油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂
三、施工技术方案1、施工工艺方案:根据本工程施工特点,为避开施工产生火花等引起火灾爆炸等安全事故,本 工程不使用挖掘机等大型机械设备施工,全部采纳人工开挖
2、施工步骤施工准备 T 构筑物拆除 T 旧管线开挖拆除 T 新管沟开挖(1) 、施工准备1) 人材机准备:施工所需的施工人员、施工机具进场
2) HSE 教育:邀请石油公司及加油站安全管理人员进行安全培训
所有参加施工的人员,均须参加 HS
