一、编制依据1、《工程测量法律规范》GB526-932、《水利水电工程施工测量法律规范》SL52-933、《盾构法隧洞施工与验收技术法律规范》4、《地铁工程监控测量技术规程》5、《全球定位系统(GPS)测量法律规范》6、《城镇供水长距离供水管(渠)道工程技术规程》二、工程概况北 京 市 南 水 北 调 配 套 工 程 南 干 渠 工 程 第 十 标 段 , 起 点 里 程 14+369
040,终点里程 18+574
040,全线长 4205 米
全段穿越大石 河,崇青隧道,崇青干渠
地上建筑较多通视条件差,控制线路长是 本工程施工测量的难点
三、测量准备工作1、收集资料收集本标段内的平面图,征地图,标准横断面图和 IP 控制点坐 标
根据线路平面图和标准横断面图选布控制点位置
2、人员组织根据本工程线路长,开挖标准断面变化多等特点我们准备 9 名测 量专业人员,分成两个工作组,每个组负责一个工区

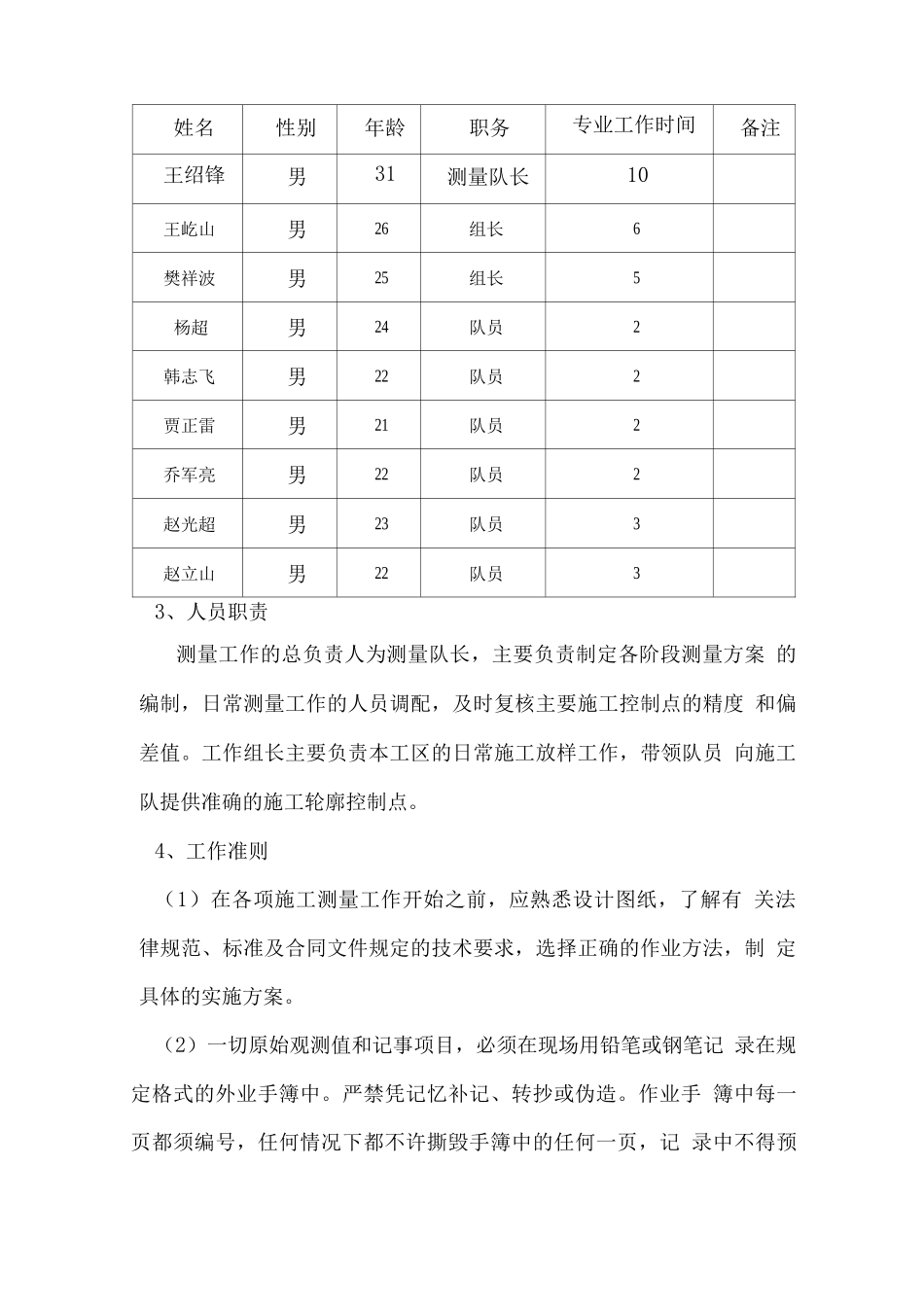

测量人员配置表姓名性别年龄职务专业工作时间备注王绍锋男31测量队长10王屹山男26组长6樊祥波男25组长5杨超男24队员2韩志飞男22队员2贾正雷男21队员2乔军亮男22队员2赵光超男23队员3赵立山男22队员33、人员职责测量工作的总负责人为测量队长,主要负责制定各阶段测量方案 的编制,日常测量工作的人员调配,及时复核主要施工控制点的精度 和偏差值
工作组长主要负责本工区的日常施工放样工作,带领队员 向施工队提供准确的施工轮廓控制点
4、工作准则(1)在各项施工测量工作开始之前,应熟悉设计图纸,了解有 关法律规范、标准及合同文件规定的技术要求,选择正确的作业方法,制 定具体的实施方案
(2)一切原始观测值和记事项目,必须在现场用铅笔或钢笔记 录在规定格式的外业手簿中
严禁凭记忆补记、转抄或伪造

作业手 簿中每一页都须编号,任何情况下都不许撕毁手簿中的任何一页,记 录中不得预留下
