卷帘门安装施工工艺标准

卷帘门安装施工工艺标准_第1页
1/8
卷帘门安装施工工艺标准_第2页
2/8
卷帘门安装施工工艺标准_第3页
3/8

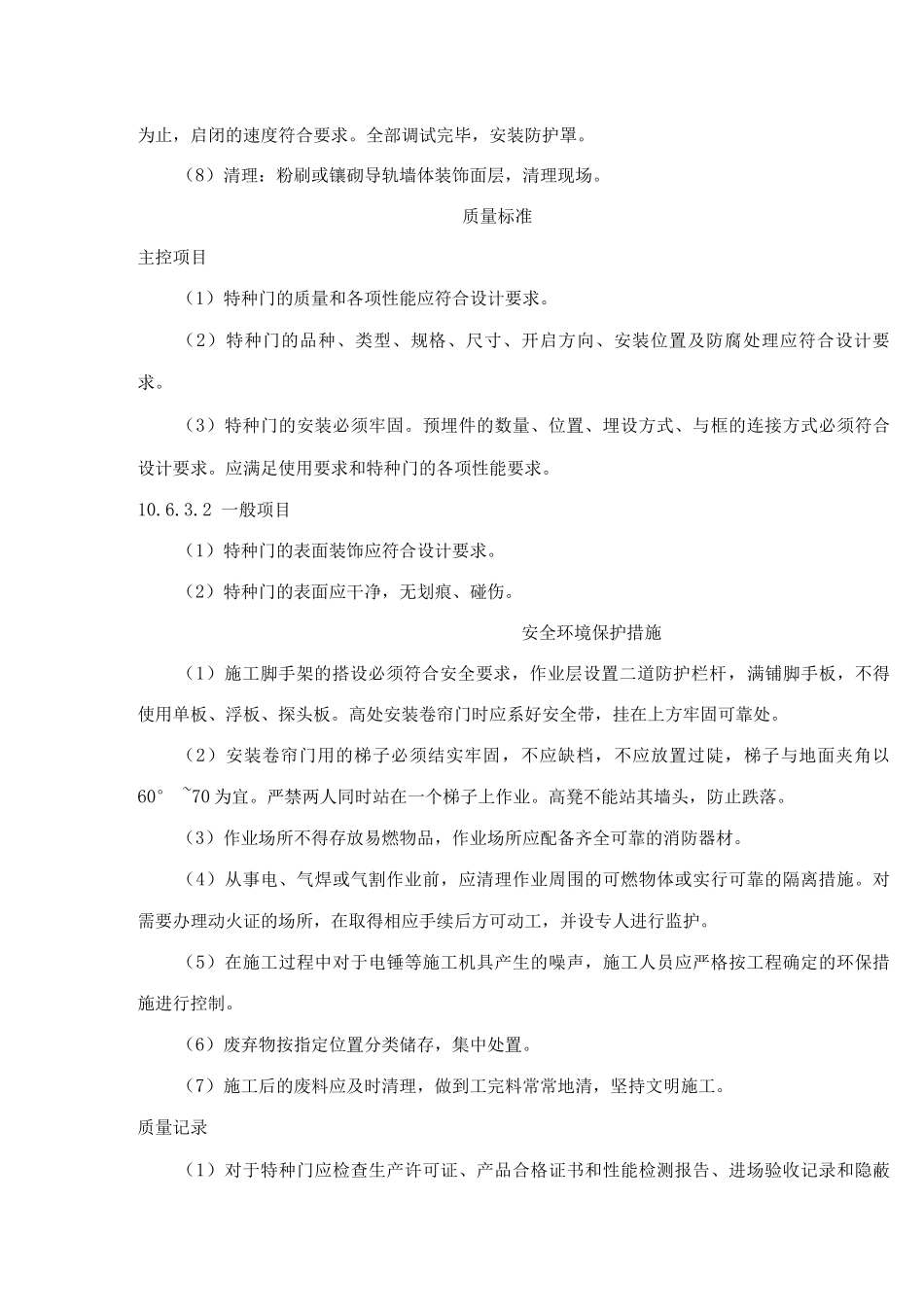

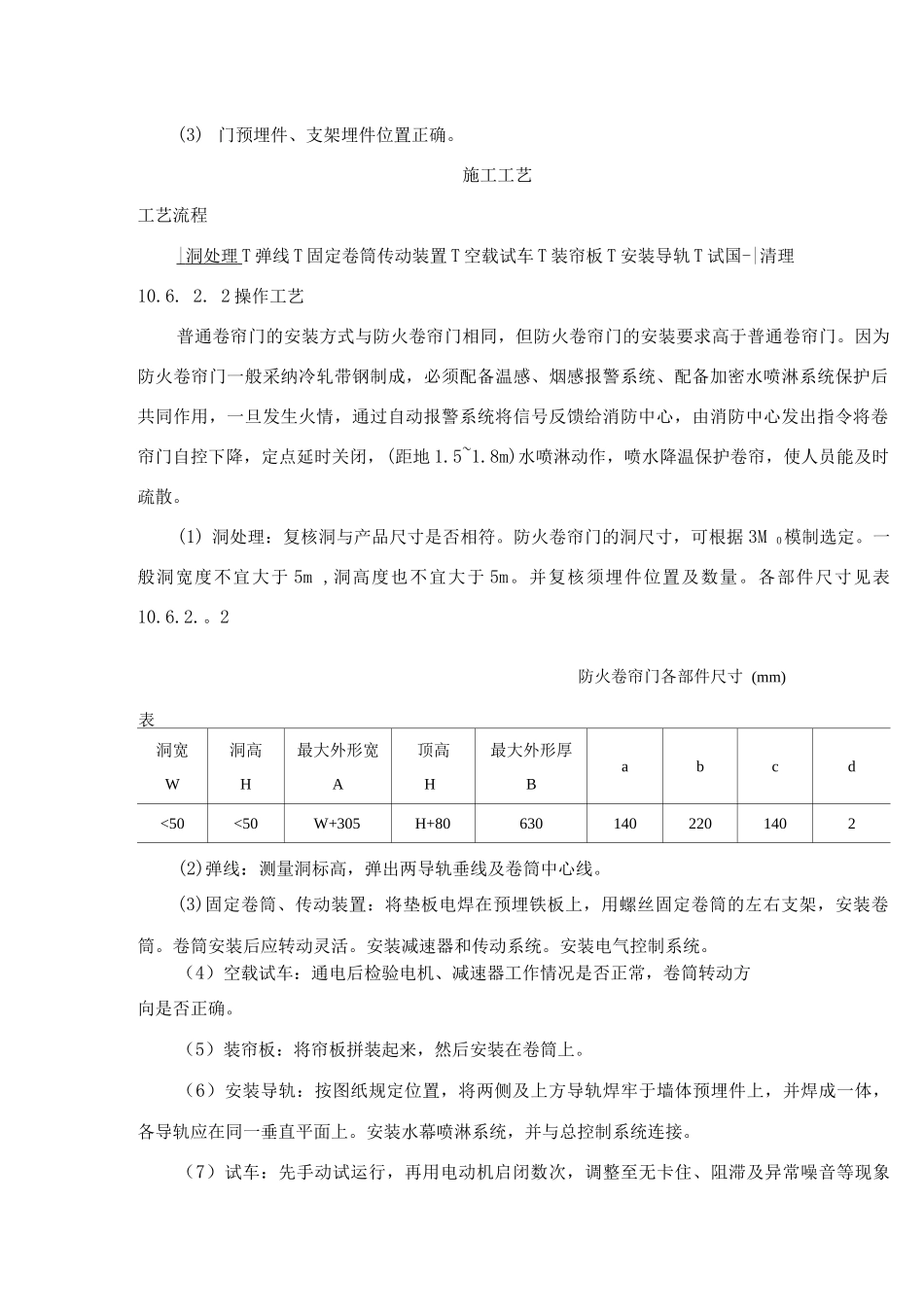

卷帘门安装施工工艺标准施工准备技术准备熟悉卷帘门的安装图纸,检查卷帘门的预埋线路是否到位,依据施工技术和安全交底做好施工准备。材料要求(1)符合设计要求的卷帘门产品,由帘板、卷筒体、导轨、电动机传动部分组成。(2)卷帘门按其驱动方式的不同可分为手动启闭卷帘门和电动启闭卷帘门两类。(3)按其安装方式不同又可分为内卷帘门和外卷帘门两种。(4)按其导轨的规格不同,又可分为 8 型、14 型、16 型卷帘门等类型。(5)不论何种卷帘门均系由工厂制作成成品,运到现场安装。10.6.1.3 主要机具(表 10.6.1. 3主 要 机 具一览 表表 序号名称数量规格说明1切割机12电焊机1BX-23手电钻2牧田 64104冲击电钻25专用夹具36刮刀2此外,还有粉线包、螺丝刀、锤子、线坠、水平尺、直尺等。作业条件(1)必须检查产品的基本尺寸与门窗的尺寸是否相符,导轨、支架的数量是否正确。(2) 结构表面的找平层必须完成,达到强度、平整度符合要求。(3) 门预埋件、支架埋件位置正确。施工工艺工艺流程| 洞处理 T 弹线 T 固定卷筒传动装置 T 空载试车 T 装帘板 T 安装导轨 T 试国-|清理10.6. 2. 2 操作工艺普通卷帘门的安装方式与防火卷帘门相同,但防火卷帘门的安装要求高于普通卷帘门。因为防火卷帘门一般采纳冷轧带钢制成,必须配备温感、烟感报警系统、配备加密水喷淋系统保护后共同作用,一旦发生火情,通过自动报警系统将信号反馈给消防中心,由消防中心发出指令将卷帘门自控下降,定点延时关闭,(距地 1.5~1.8m)水喷淋动作,喷水降温保护卷帘,使人员能及时疏散。(1) 洞处理:复核洞与产品尺寸是否相符。防火卷帘门的洞尺寸,可根据 3M 0模制选定。一般洞宽度不宜大于 5m ,洞高度也不宜大于 5m。并复核须埋件位置及数量。各部件尺寸见表10.6.2.。2防火卷帘门各部件尺寸 (mm)表 洞宽W洞高H最大外形宽A顶高H最大外形厚Babcd<50<50W+305H+806301402201402(2)弹线:测量洞标高,弹出两导轨垂线及卷筒中心线。(3)固定卷筒、传动装置:将垫板电焊在预埋铁板上,用螺丝固定卷筒的左右支架,安装卷筒。卷筒安装后应转动灵活。安装减速器和传动系统。安装电气控制系统。(4)空载试车:通电后检验电机、减速器工作情况是否正常,卷筒转动方向是否正确。(5)装帘板:将帘板拼装起来,然后安装在卷筒上。(6)安装导轨:按图纸规定位置,将两侧及上方导轨焊牢于墙体预埋件上,并焊成一体,各导轨应在同一垂直平面上。安装...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

卷帘门安装施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
