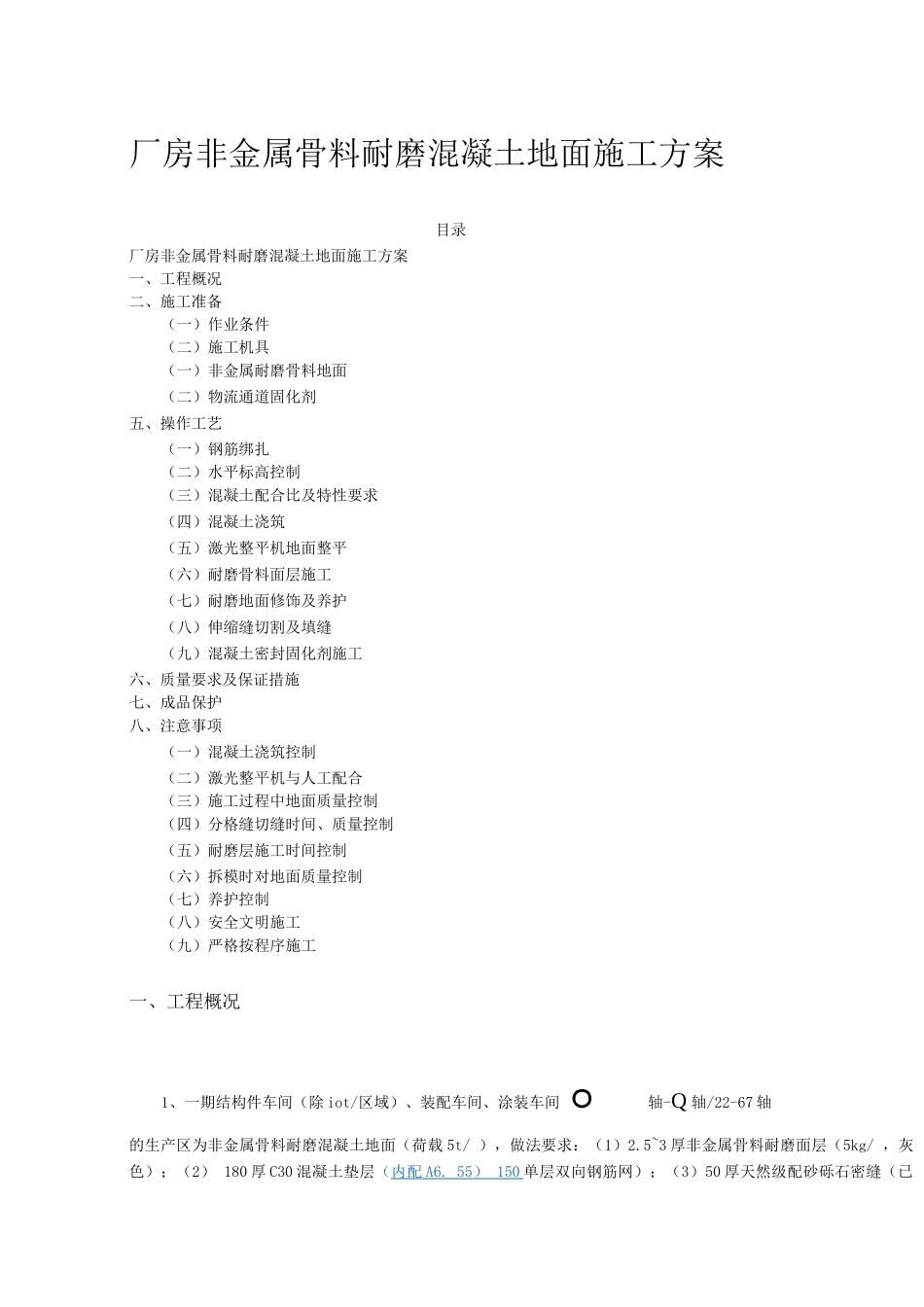

厂房非金属骨料耐磨混凝土地面施工方案目录厂房非金属骨料耐磨混凝土地面施工方案一、工程概况二、施工准备(一)作业条件(二)施工机具(一)非金属耐磨骨料地面(二)物流通道固化剂五、操作工艺(一)钢筋绑扎(二)水平标高控制(三)混凝土配合比及特性要求 (四)混凝土浇筑(五)激光整平机地面整平(六)耐磨骨料面层施工(七)耐磨地面修饰及养护(八)伸缩缝切割及填缝(九)混凝土密封固化剂施工六、质量要求及保证措施七、成品保护八、注意事项(一)混凝土浇筑控制(二)激光整平机与人工配合(三)施工过程中地面质量控制 (四)分格缝切缝时间、质量控制(五)耐磨层施工时间控制(六)拆模时对地面质量控制(七)养护控制(八)安全文明施工(九)严格按程序施工一、工程概况1、一期结构件车间(除 iot/区域)、装配车间、涂装车间

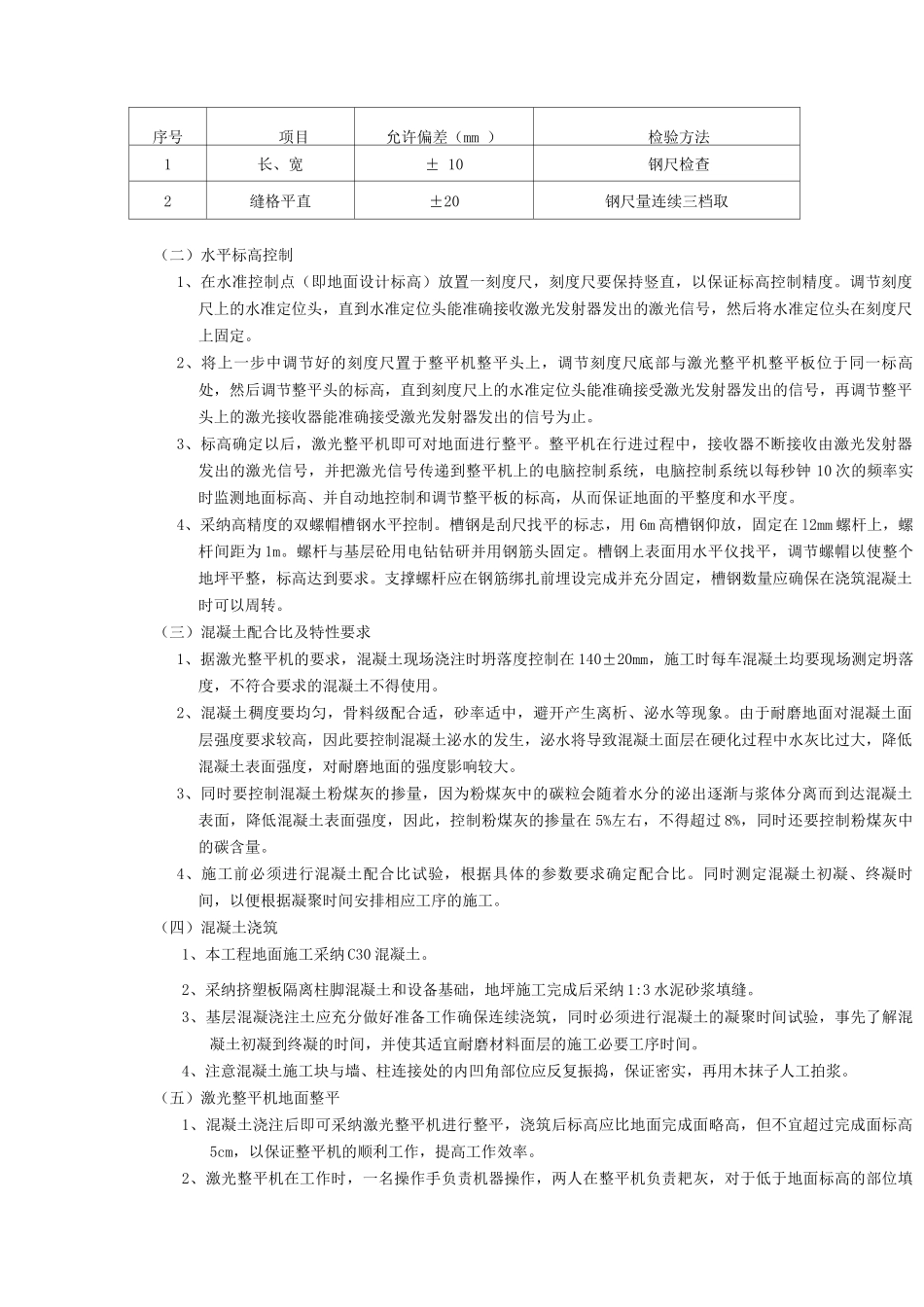

轴-Q 轴/22-67 轴的生产区为非金属骨料耐磨混凝土地面(荷载 5t/ ),做法要求:(1)2
5~3 厚非金属骨料耐磨面层(5kg/ ,灰色);(2) 180 厚 C30 混凝土垫层(内配 A6
55 ) 150 单层双向钢筋网);(3)50 厚天然级配砂砾石密缝(已完成);( 4 ) 3 厚手摆片石基土加强层(已完成);(5)素土夯实(压实系数>0
面积约 665
2、调漆间、涂料间为不发火混凝土地面
面积约 360
二、施工准备(一)作业条件1、场地平整完毕,素土压实系数达到图纸要求;2、地坪基层(手摆石和碎石层)完成,密实度等技术条件达到法律规范要求,取得检测报告;3、提前落实各种构配件、施工机械设备的准备工作,明确规定罐车的进出路线和翻斗车行车路线
4、为了保证混凝土浇筑连续均匀进行,按计划合理组织劳动力,在施工过程中很好地执行施工方案,并组织班长以上人员参加的技术交底
5、及时了解掌握天气变化情况,根据天气状况合理安排混凝土施工作业,保证基层和面层的施工
