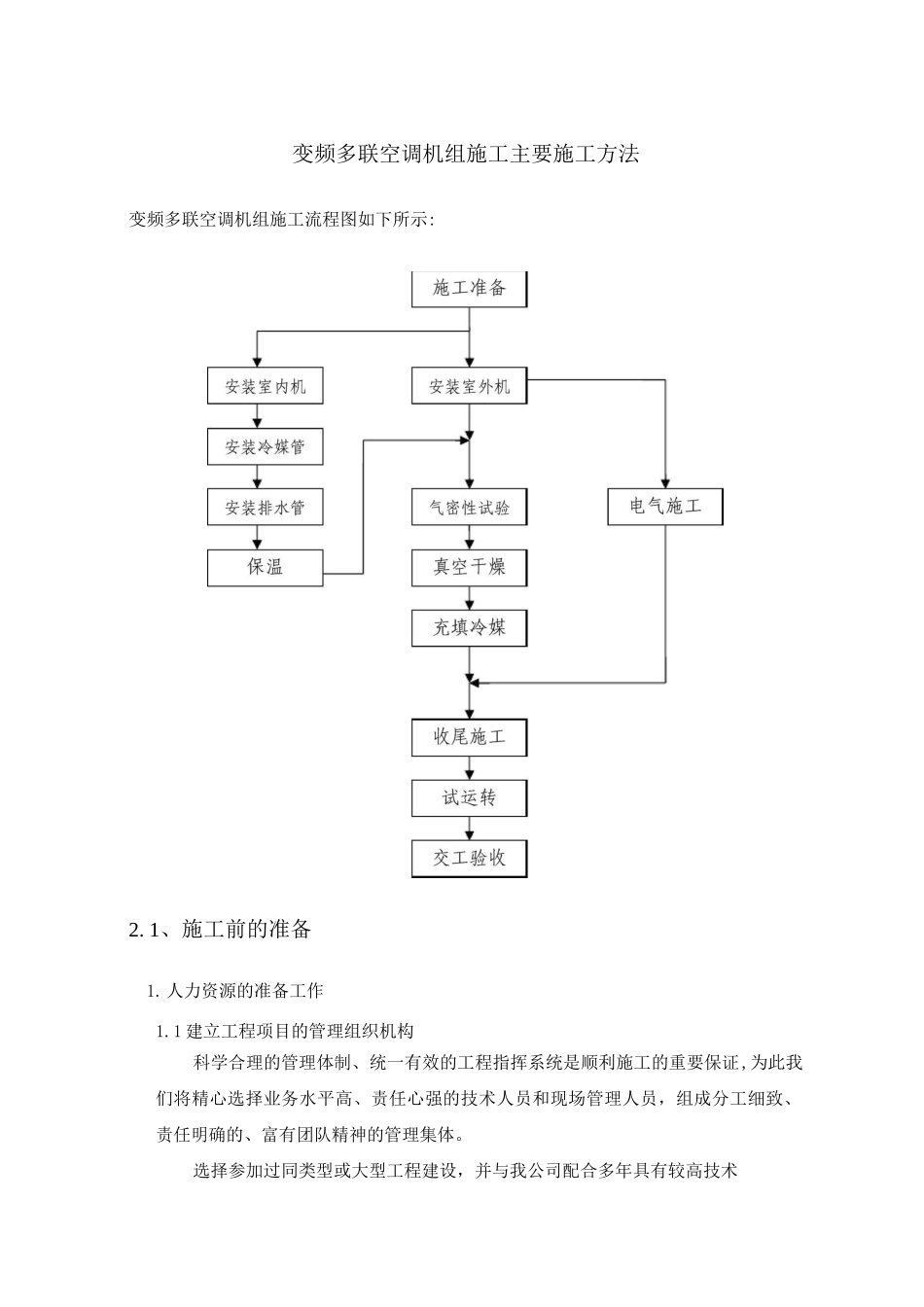

变频多联空调机组施工主要施工方法变频多联空调机组施工流程图如下所示:2. 1、施工前的准备1.人力资源的准备工作1.1 建立工程项目的管理组织机构科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此我们将精心选择业务水平高、责任心强的技术人员和现场管理人员,组成分工细致、责任明确的、富有团队精神的管理集体。选择参加过同类型或大型工程建设,并与我公司配合多年具有较高技术水平的施工队伍来参加本工程的施工。对班组长和技术工人实行考核上岗方式,考核分实际操作和专业考试两部分(对施工人员均有定期培训及考核的制度,我司已形成惯例)。电焊工、电工等特操技术工人,须持证(劳动部门颁发)上岗。根据工期进度安排,编制各专业详细劳动力计划,配备充足的专业技术工人,保障工程施工的基础力量。1.2 做好劳动力的进场教育参加本工程进行安装施工的所有人员,在进场前必须进行进场培训教育,内容包括安全、文明施工、现场各项规章制度等,并组织书面考试,考试合格后方可进场工作。建立健全各项培训制度。服务工程师对安装队伍管理人员培训,工长对工人进行培训,管理人员对特别工种进行培训。做到岗前有培训,班前有交底、班中有检查、班后有落实的管理制度。2. 物资准备有计划地组织好材料、设备、机具资源做好施工设备、材料供货和配备充分的施工机具是施工准备的重要环节,是保障顺利施工的必要条件,为此我们特制定了施工机具及检测设备计划和设备及材料进场计划。对施工机具的要求如下:① 要有足够的数量;② 具有先进性和有用性;③ 严格检验筛选,保持 1%的完好性;④ 施工机具的能力要满足工程的需要;⑤ 施工机具要有专门的管理人员和管理台帐;⑥ 要配备专门的维修人员;3. 现场临时设施准备本公司如有幸中标与业主签订合同,即与业主落实施工所必须的临时设施,确定更为具体的临设方案和进场事宜,确保按业主合同规定的日期开工。3.1 布置原则:1)临时设施的布置包括生产设施、办公设施、临时用水、用电及其他配套设施的布置。临时设施的布置将遵从业主及土建单位的总体安排,并根据业主、土建总包单位施工总平面布置图及施工的实际需要,我们将办公、加工区设置在示意图中指定的区域内。2)我公司如有幸中标与业主签订合同,即与业主和土建单位落实施工所必须的临时设施,确定更为具体的临设方案和进场事宜,确保按业主合同规定的日期开工。在制定临设方案时,应依据和符合下述文件资...
