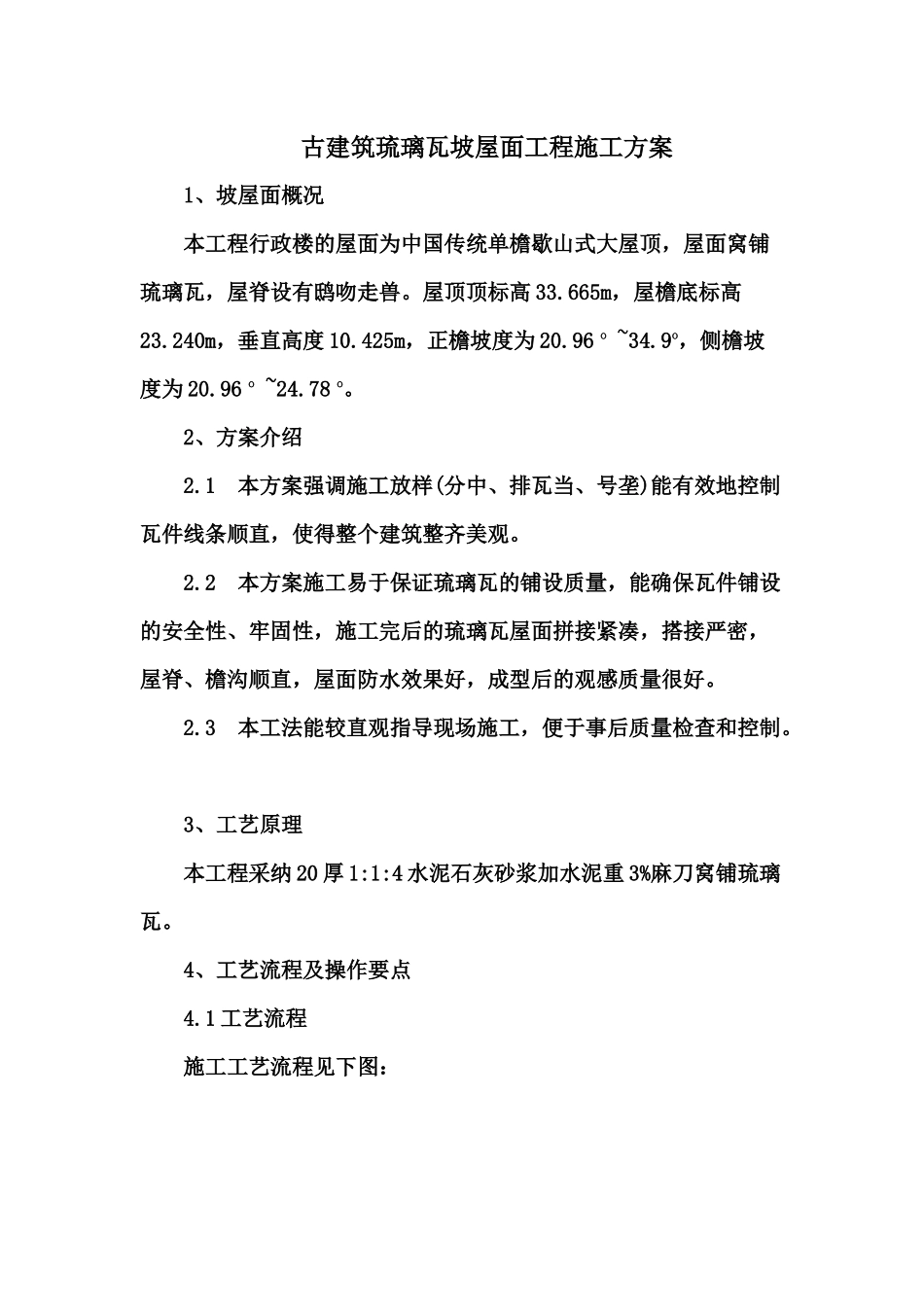

古建筑琉璃瓦坡屋面工程施工方案古建筑琉璃瓦坡屋面工程施工方案1、坡屋面概况本工程行政楼的屋面为中国传统单檐歇山式大屋顶,屋面窝铺琉璃瓦,屋脊设有鸱吻走兽
屋顶顶标高 33
665m,屋檐底标高23
240m,垂直高度 10
425m,正檐坡度为 20
96 o ~34
9o,侧檐坡度为 20
96 o ~24
2、方案介绍2
1 本方案强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观
2 本方案施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好
3 本工法能较直观指导现场施工,便于事后质量检查和控制
3、工艺原理本工程采纳 20 厚 1:1:4 水泥石灰砂浆加水泥重 3%麻刀窝铺琉璃瓦
4、工艺流程及操作要点4

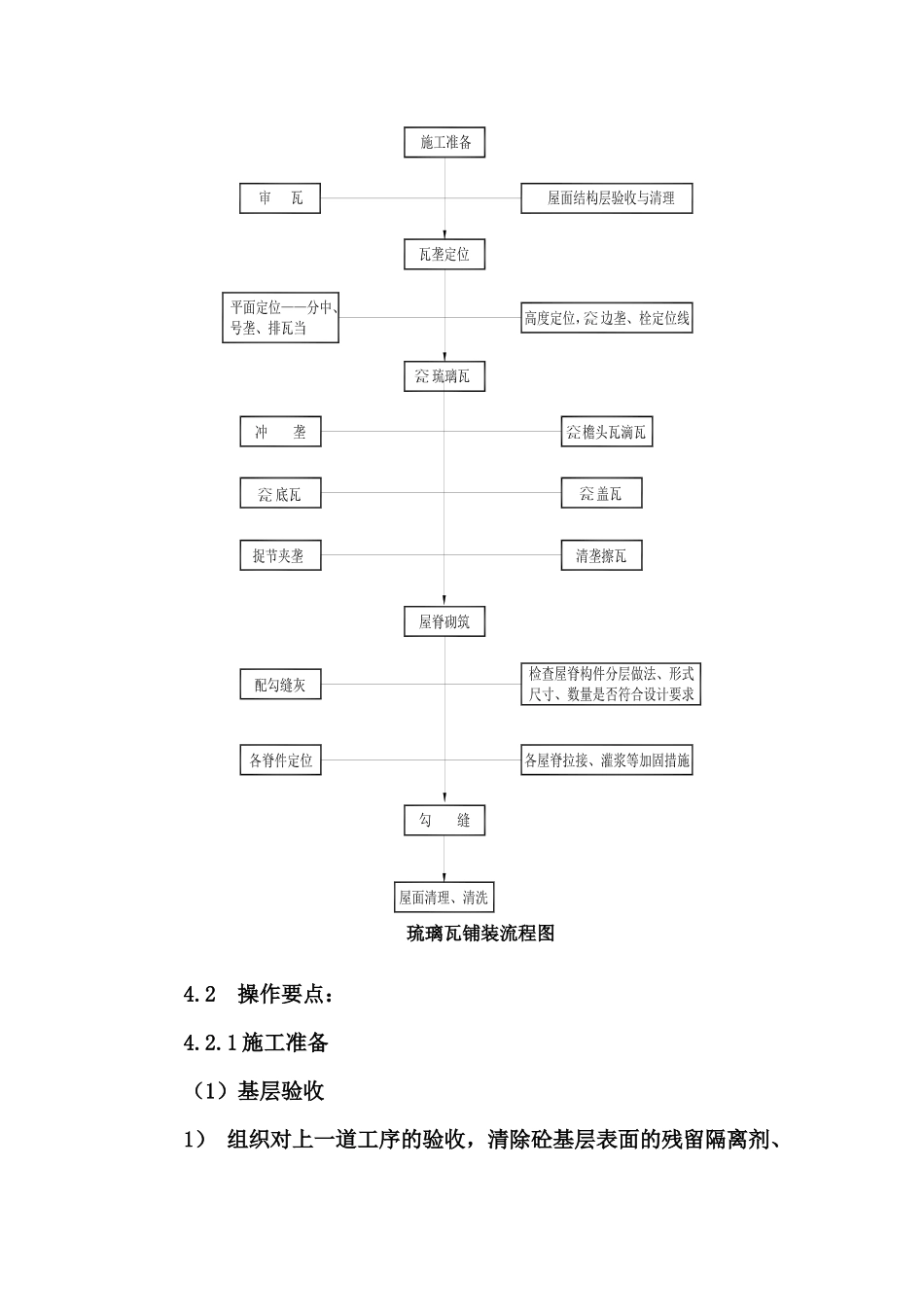

1 工艺流程施工工艺流程见下图:琉璃瓦铺装流程图4
2 操作要点:4
1 施工准备(1)基层验收1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2) 对 30°以上坡屋面采纳预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
(2)安排专人对瓦件进行选择
1)实行手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调
2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用
2 瓦垄定位 (1)平面定位----分中、号垄、排瓦当(以歇山屋顶为例) 1)歇山前后坡分中号垄 a
在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点
两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄
