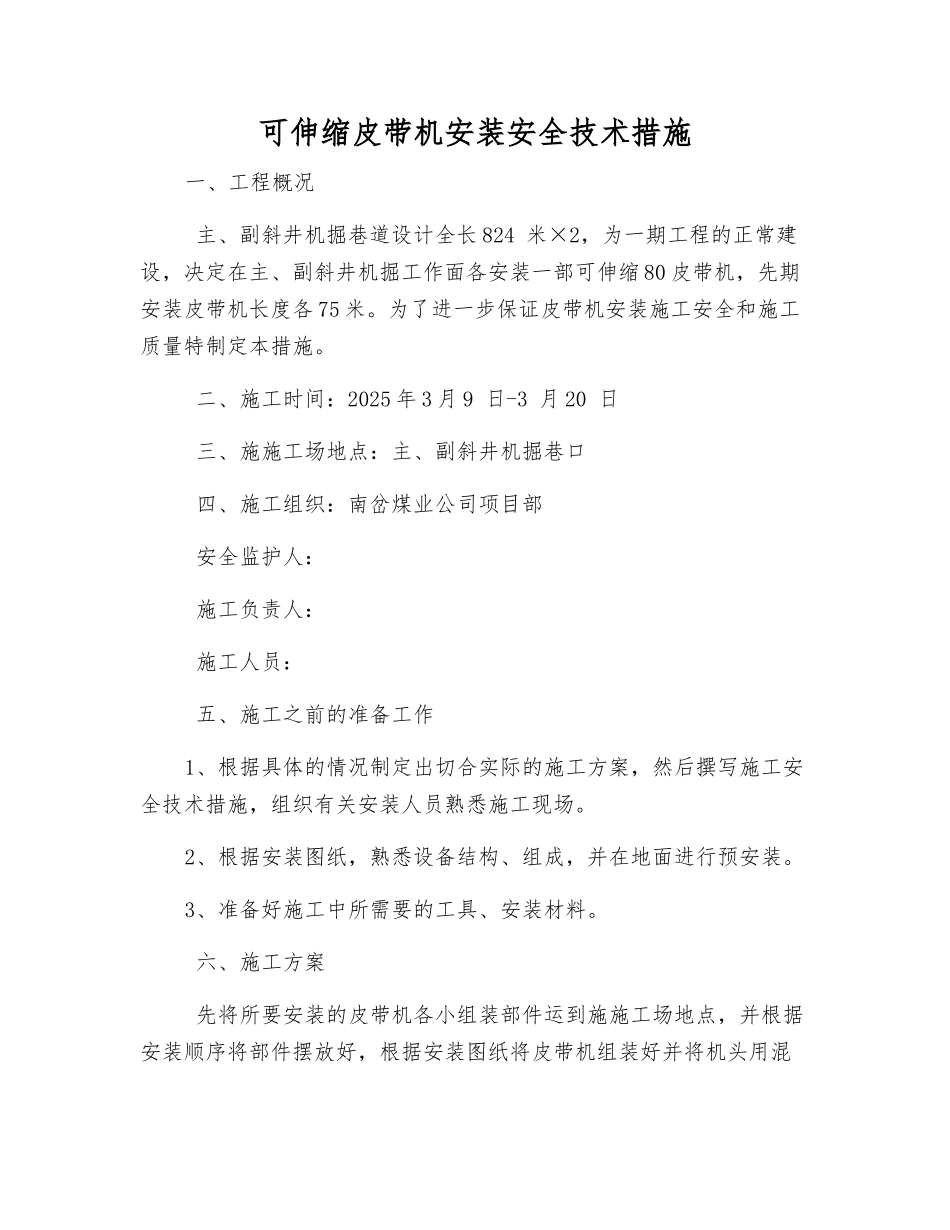

可伸缩皮带机安装安全技术措施一、工程概况 主、副斜井机掘巷道设计全长 824 米×2,为一期工程的正常建设,决定在主、副斜井机掘工作面各安装一部可伸缩 80 皮带机,先期安装皮带机长度各 75 米
为了进一步保证皮带机安装施工安全和施工质量特制定本措施
二、施工时间:2025 年 3 月 9 日-3 月 20 日 三、施施工场地点:主、副斜井机掘巷口 四、施工组织:南岔煤业公司项目部 安全监护人: 施工负责人: 施工人员: 五、施工之前的准备工作1、根据具体的情况制定出切合实际的施工方案,然后撰写施工安全技术措施,组织有关安装人员熟悉施工现场
2、根据安装图纸,熟悉设备结构、组成,并在地面进行预安装
3、准备好施工中所需要的工具、安装材料
六、施工方案 先将所要安装的皮带机各小组装部件运到施施工场地点,并根据安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头用混凝土预埋件固定牢固,机尾用地锚固定牢固

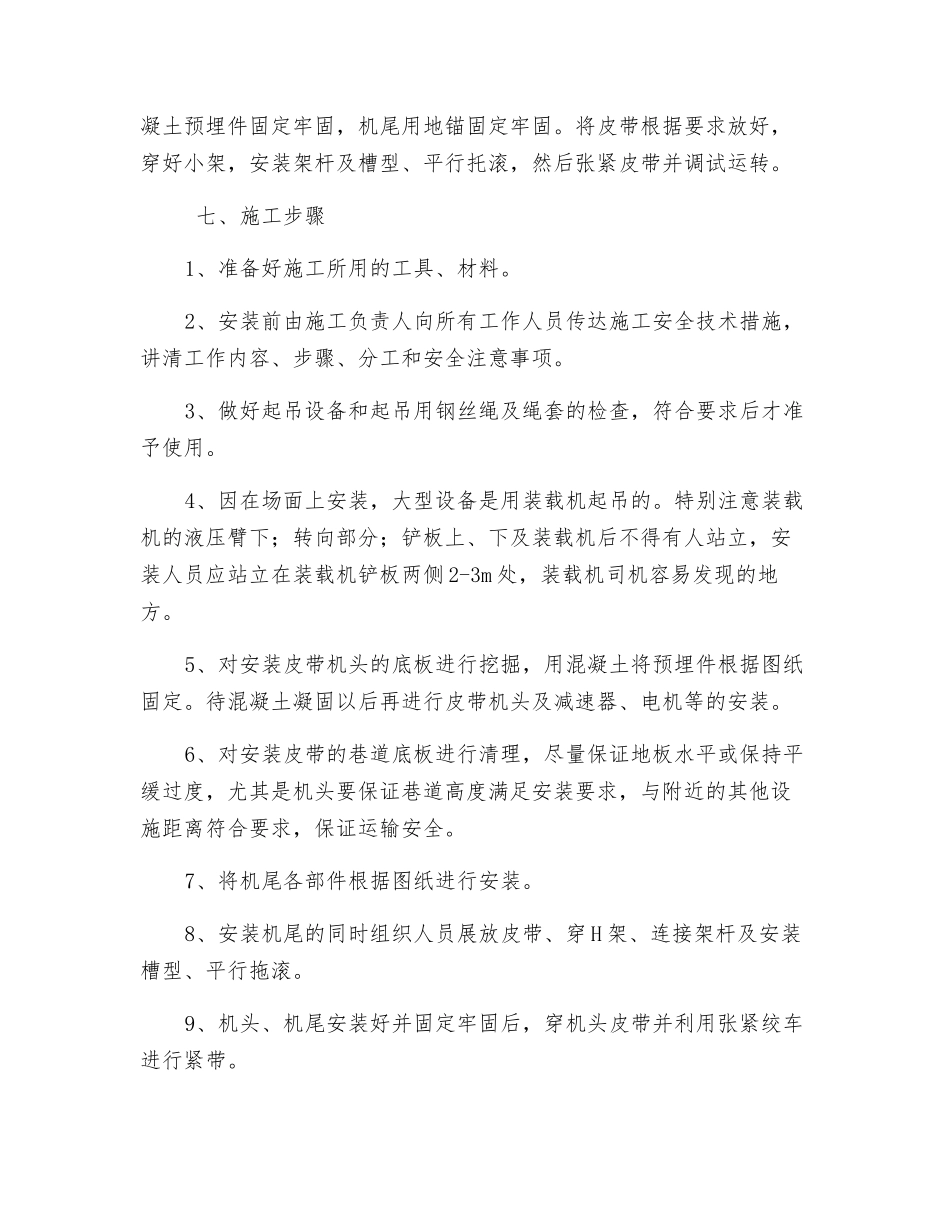

将皮带根据要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运转
七、施工步骤1、准备好施工所用的工具、材料
2、安装前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项

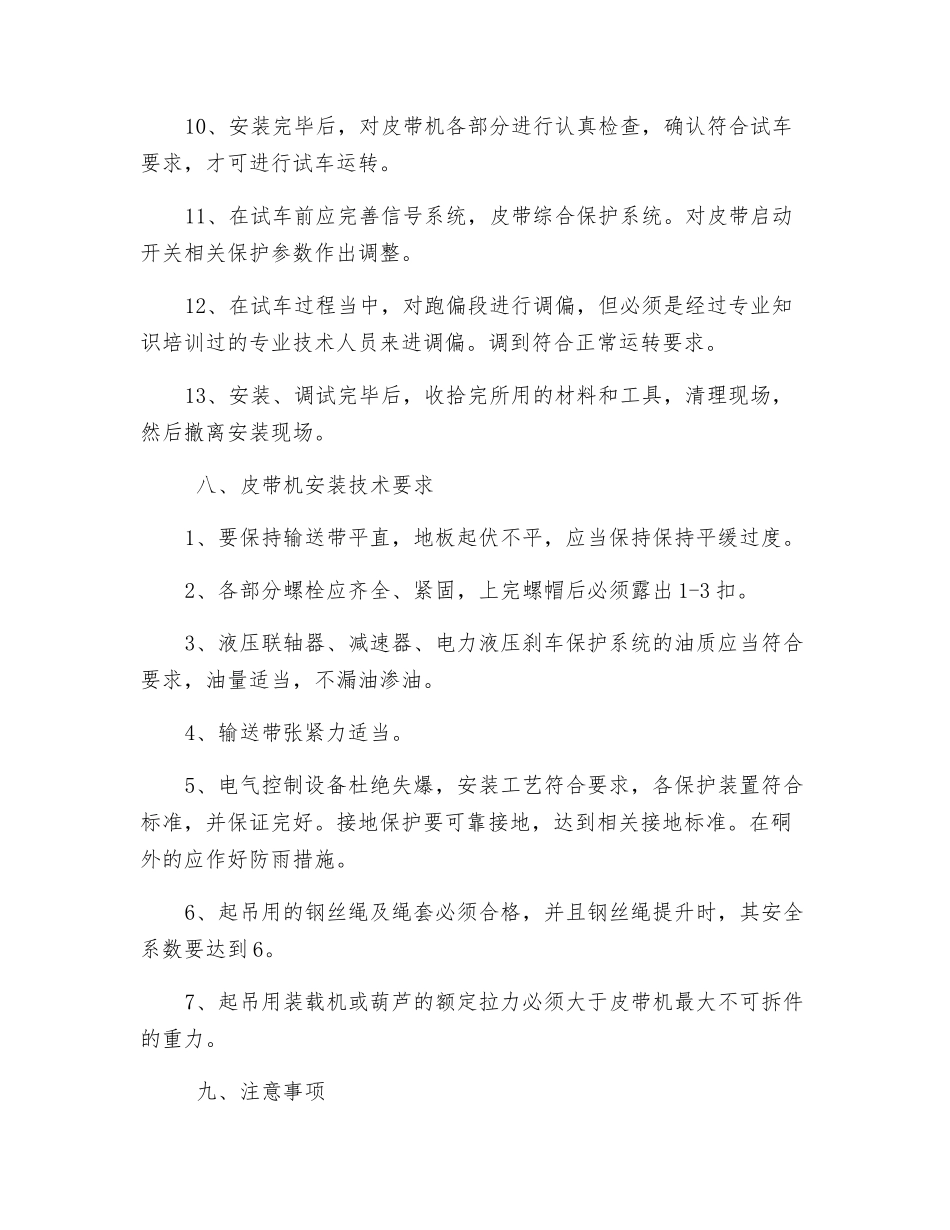

3、做好起吊设备和起吊用钢丝绳及绳套的检查,符合要求后才准予使用
4、因在场面上安装,大型设备是用装载机起吊的
特别注意装载机的液压臂下;转向部分;铲板上、下及装载机后不得有人站立,安装人员应站立在装载机铲板两侧 2-3m 处,装载机司机容易发现的地方
5、对安装皮带机头的底板进行挖掘,用混凝土将预埋件根据图纸固定
待混凝土凝固以后再进行皮带机头及减速器、电机等的安装
6、对安装皮带的巷道底板进行清理,尽量保证地板水平或保持平缓过度,尤其是机头要保证巷道高度满足安装要求,与附近的其他设施距离符合要求,保证运输安全
7、将机尾各部件根据图纸进行安装
