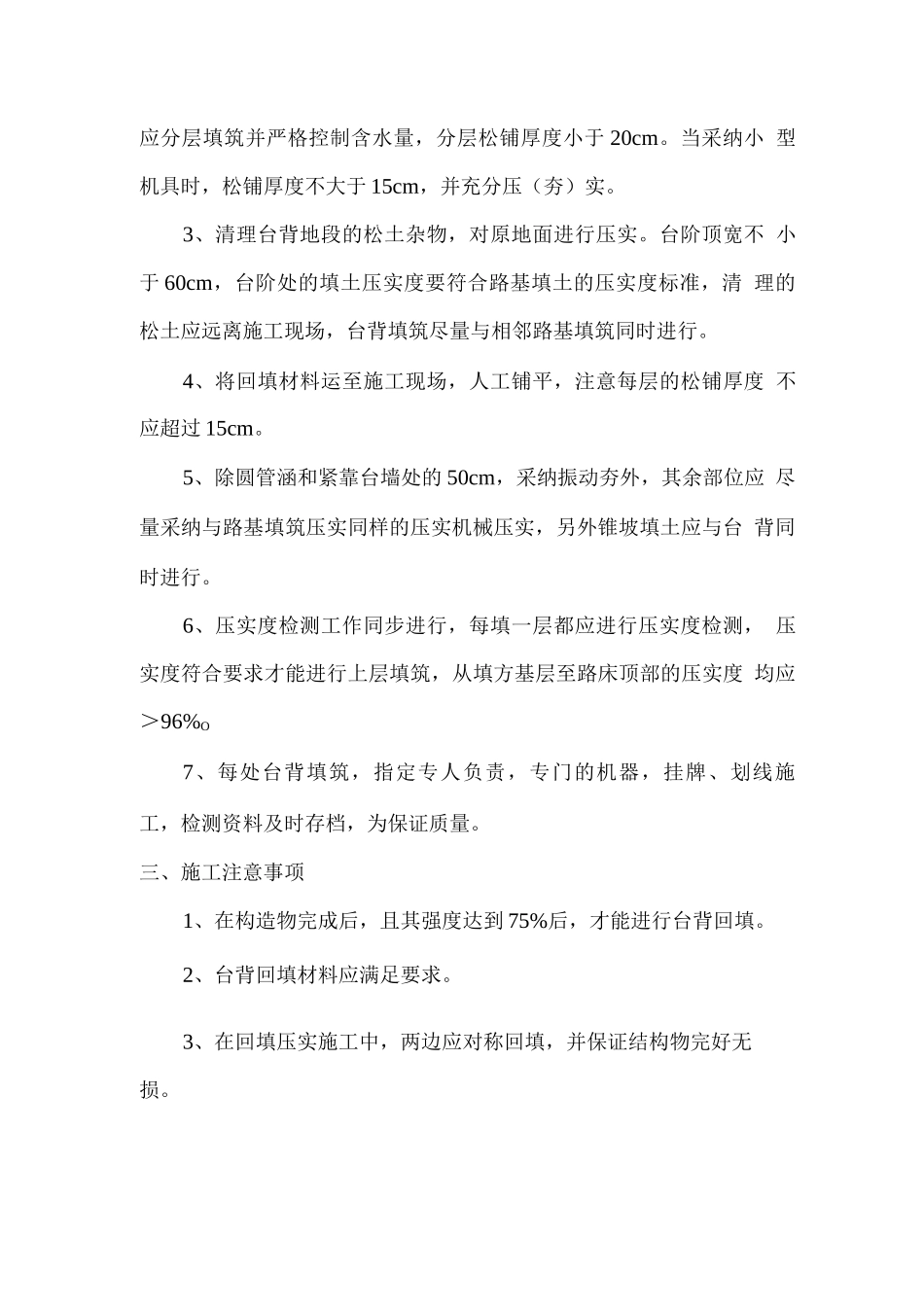

台背回填施工方法为减少桥涵台背填土的不均匀沉降,保证行车的舒适性,对所有 桥涵的台背回填均采纳透水性良好材料分层碾压,过渡段填料实行级 配碎石填筑,级配碎石技术参数同路面结构层。桥台台背过渡段路基 填料填筑时应在全部高度内达到 95%的压实度(重型压实标准)。台 背路基处如存在地表汇水或地下水出露的情况应设置排导设施。一、准备工作1、制定合理的施工组织计划,成立专业台背回填小组,确定责 任人,熟悉台背回填的施工要求,并做好技术交底和明确质量要求。2、材料和设备进场,我部准备购置 10 台进振动夯,专门用于 台背填筑。3、按法律规范要求,在监理工程师指示下做好现场压实试验,以确 定最佳压实厚度和压实遍数等。二、台背填筑施工1、台背回填土工作必须在隐蔽工程验收合格后进行。桥涵及其 他构造物处的土,应适时分层回填压实,回填土时对桥涵圬工的强度 等要求根据《公路桥涵施工技术法律规范》有关规定办理;桥台背后填土 与锥坡填土同时进行;涵洞缺填土,应在两侧对称均匀分层填筑, 使用机械回填,则涵台胸腔部分及检查井周围应先用小型压实机械压 实填好后,方可用机械进行大面积回填,涵顶面填土压实厚度大于 50cm 时,方可通过重型机械和汽车。2、回填颗粒宜小于 50mm,回填填料选用透水性和轻制材料,应分层填筑并严格控制含水量,分层松铺厚度小于 20cm。当采纳小 型机具时,松铺厚度不大于 15cm,并充分压(夯)实。3、清理台背地段的松土杂物,对原地面进行压实。台阶顶宽不 小于 60cm,台阶处的填土压实度要符合路基填土的压实度标准,清 理的松土应远离施工现场,台背填筑尽量与相邻路基填筑同时进行。4、将回填材料运至施工现场,人工铺平,注意每层的松铺厚度 不应超过 15cm。5、除圆管涵和紧靠台墙处的 50cm,采纳振动夯外,其余部位应 尽量采纳与路基填筑压实同样的压实机械压实,另外锥坡填土应与台 背同时进行。6、压实度检测工作同步进行,每填一层都应进行压实度检测, 压实度符合要求才能进行上层填筑,从填方基层至路床顶部的压实度 均应>96%O7、每处台背填筑,指定专人负责,专门的机器,挂牌、划线施 工,检测资料及时存档,为保证质量。三、施工注意事项1、在构造物完成后,且其强度达到 75%后,才能进行台背回填。2、台背回填材料应满足要求。3、在回填压实施工中,两边应对称回填,并保证结构物完好无 损。
