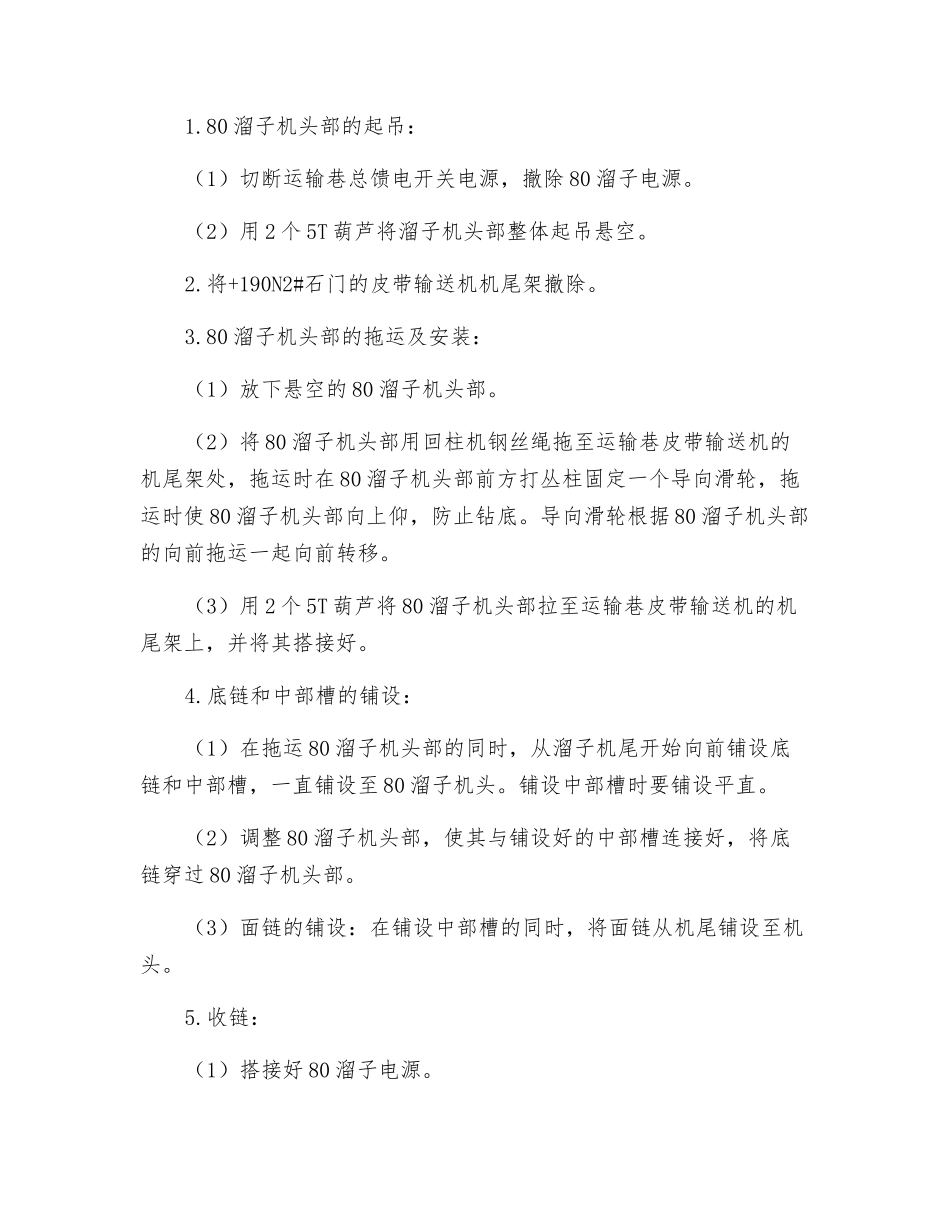

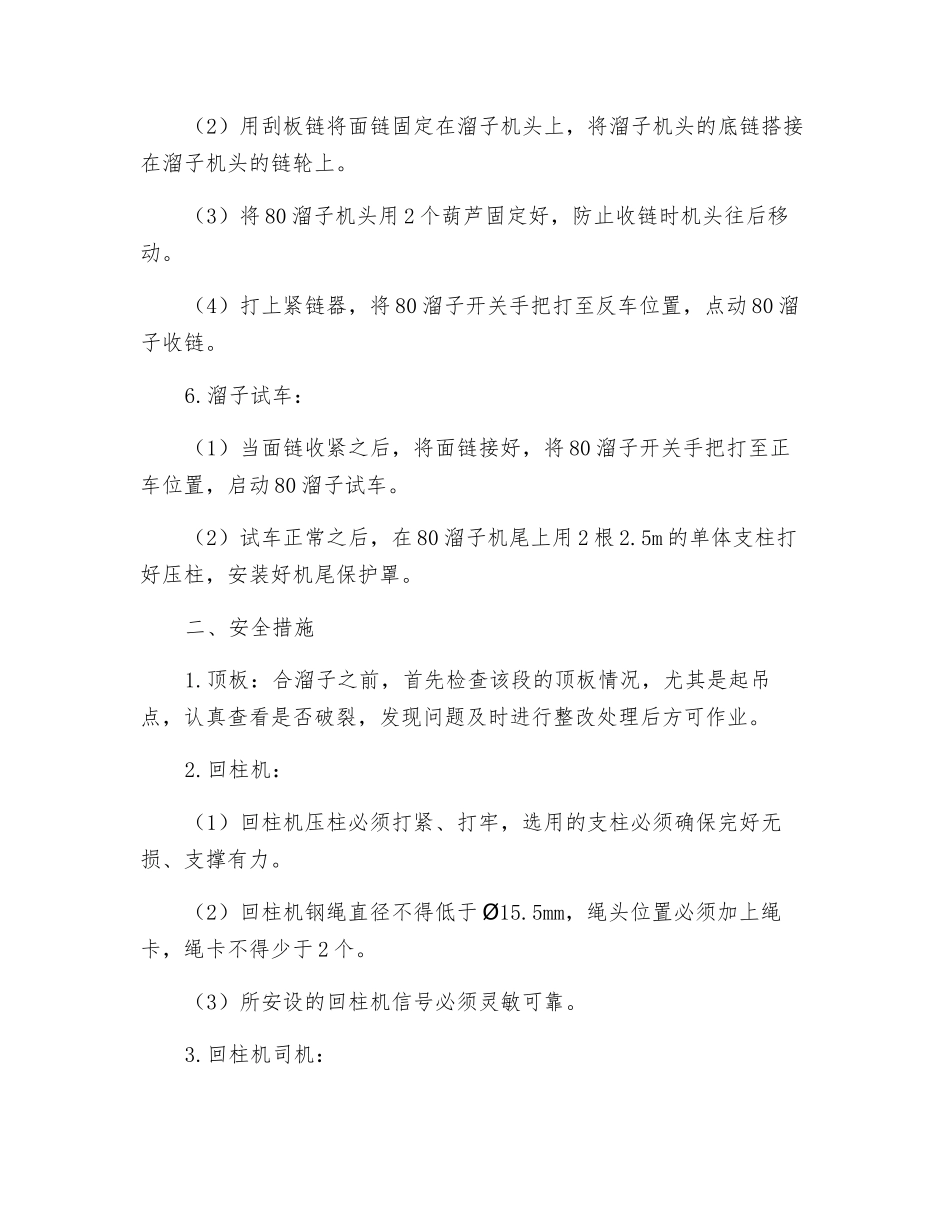

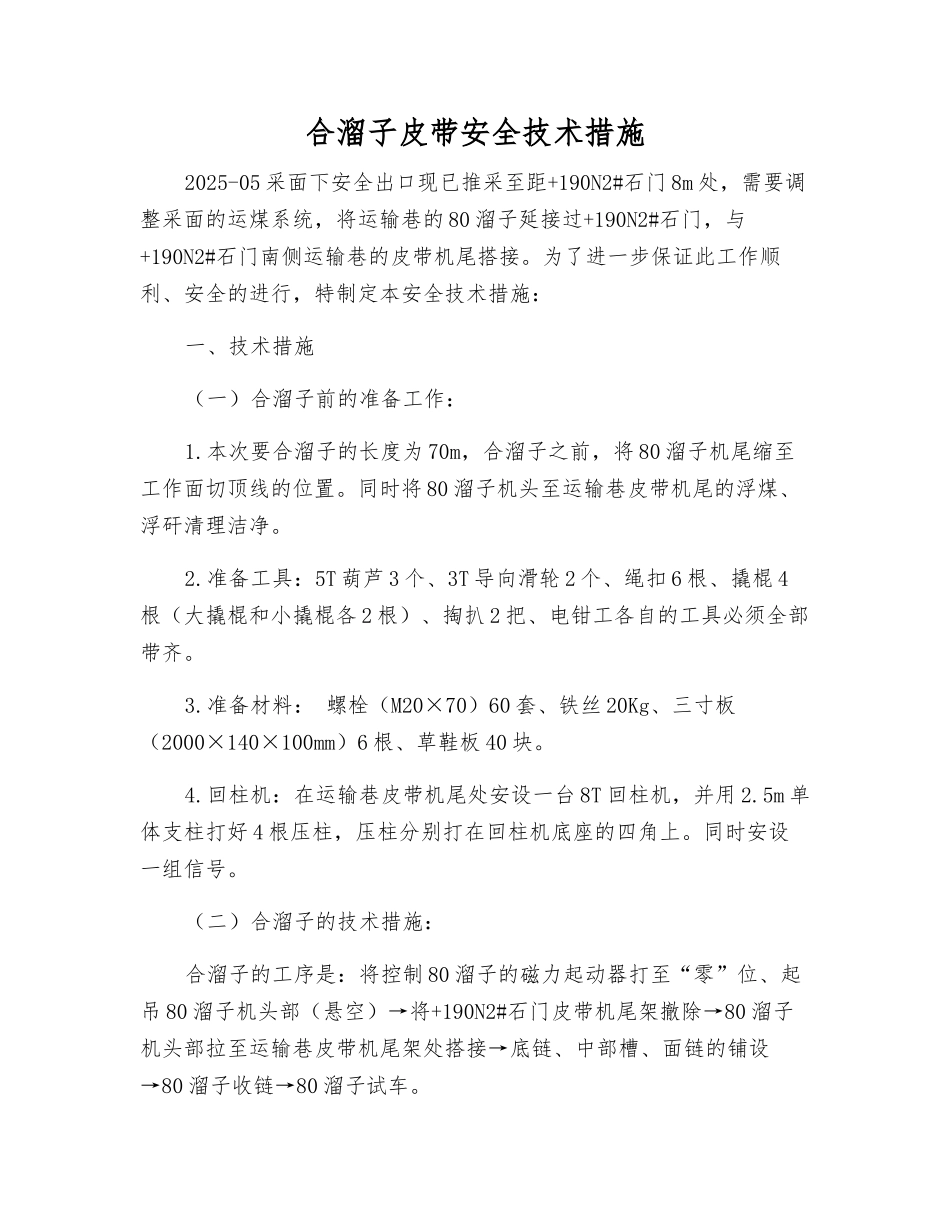

合溜子皮带安全技术措施2025-05 采面下安全出口现已推采至距+190N2#石门 8m 处,需要调整采面的运煤系统,将运输巷的 80 溜子延接过+190N2#石门,与+190N2#石门南侧运输巷的皮带机尾搭接。为了进一步保证此工作顺利、安全的进行,特制定本安全技术措施:一、技术措施(一)合溜子前的准备工作:1.本次要合溜子的长度为 70m,合溜子之前,将 80 溜子机尾缩至工作面切顶线的位置。同时将 80 溜子机头至运输巷皮带机尾的浮煤、浮矸清理洁净。2.准备工具:5T 葫芦 3 个、3T 导向滑轮 2 个、绳扣 6 根、撬棍 4根(大撬棍和小撬棍各 2 根)、掏扒 2 把、电钳工各自的工具必须全部带齐。3.准备材料: 螺栓(M20×70)60 套、铁丝 20Kg、三寸板(2000×140×100mm)6 根、草鞋板 40 块。4.回柱机:在运输巷皮带机尾处安设一台 8T 回柱机,并用 2.5m 单体支柱打好 4 根压柱,压柱分别打在回柱机底座的四角上。同时安设一组信号。(二)合溜子的技术措施:合溜子的工序是:将控制 80 溜子的磁力起动器打至“零”位、起吊 80 溜子机头部(悬空)→将+190N2#石门皮带机尾架撤除→80 溜子机头部拉至运输巷皮带机尾架处搭接→底链、中部槽、面链的铺设→80 溜子收链→80 溜子试车。1.80 溜子机头部的起吊:(1)切断运输巷总馈电开关电源,撤除 80 溜子电源。(2)用 2 个 5T 葫芦将溜子机头部整体起吊悬空。2.将+190N2#石门的皮带输送机机尾架撤除。3.80 溜子机头部的拖运及安装:(1)放下悬空的 80 溜子机头部。(2)将 80 溜子机头部用回柱机钢丝绳拖至运输巷皮带输送机的机尾架处,拖运时在 80 溜子机头部前方打丛柱固定一个导向滑轮,拖运时使 80 溜子机头部向上仰,防止钻底。导向滑轮根据 80 溜子机头部的向前拖运一起向前转移。(3)用 2 个 5T 葫芦将 80 溜子机头部拉至运输巷皮带输送机的机尾架上,并将其搭接好。4.底链和中部槽的铺设:(1)在拖运 80 溜子机头部的同时,从溜子机尾开始向前铺设底链和中部槽,一直铺设至 80 溜子机头。铺设中部槽时要铺设平直。(2)调整 80 溜子机头部,使其与铺设好的中部槽连接好,将底链穿过 80 溜子机头部。(3)面链的铺设:在铺设中部槽的同时,将面链从机尾铺设至机头。5.收链:(1)搭接好 80 溜子电源。(2)用刮板链将面链固定在溜子机头上,将溜子机头的底链搭接在溜子机头的链轮上。(3)将 80 溜子机头用 2 个葫芦...
