咬合桩施工根据基坑支护设计方案,咬合桩采纳钢筋混凝土桩和素混凝土桩相互咬合进行止水,钢筋混凝土桩采纳直径为 7mm、8mm 和 10mm 的灌注桩,素混凝土桩采纳直径为7mm 和 8mm 的灌注桩,具体布置、间距、桩长详见图纸
其中一期工程中 A 区、B区、C 区、D 区施工时共安排 7 台桩机从以下七个点开始施工
(一)支护桩工艺要求1、灌注桩应在导墙施工完毕后开始施工
2、本工程灌注桩钢筋笼通长布置钢筋笼接头的连接方式如下:对于直径* >22的钢筋宜采纳机械连接,对于*22 以下的钢筋可采纳焊接;接头须按法律规范要求错开
3、纵横钢筋交接处均应焊牢,钢筋笼制作尺寸和就位必须准确,应确保纵筋露出桩顶设计标高的锚固长度
4、钢筋笼外侧需设混凝土垫块或采纳其他有效措施,以确保纵向主筋保护层的厚度为 50mm,并不至碰伤孔壁
灌注桩的冲盈系数不大于 1
15、本工程灌注桩混凝土强度等级为 C30,水下混凝土的用料及配合比按现行法律规范和规程处理
6、施工过程应控制桩顶标高,按设计标高超浇 1D (1 倍桩径);超高部分混凝土待强度达到 70%后凿除,钢筋锚至桩顶冠梁顶位置
桩底沉渣厚度:支护桩< 1mm,垂直度偏差小于 1%
7、支护桩检测:低应变动力测试根数不少于支护桩数的 20%,由设计单位与质量监督部门共同指定桩位,待检测合格后,方可进行下一道工序的施工
8、灌注桩除应符合本说明要求外,还应符合《建筑桩基技术法律规范》(JGJ94-28、《建筑地基基础工程施工质量验收法律规范》(GB50202-22)、《建筑地基基础设计法律规范》(GB507-22)中有关规定及质量验收标准
9、灌注桩施工工艺应根据现场情况具体调整

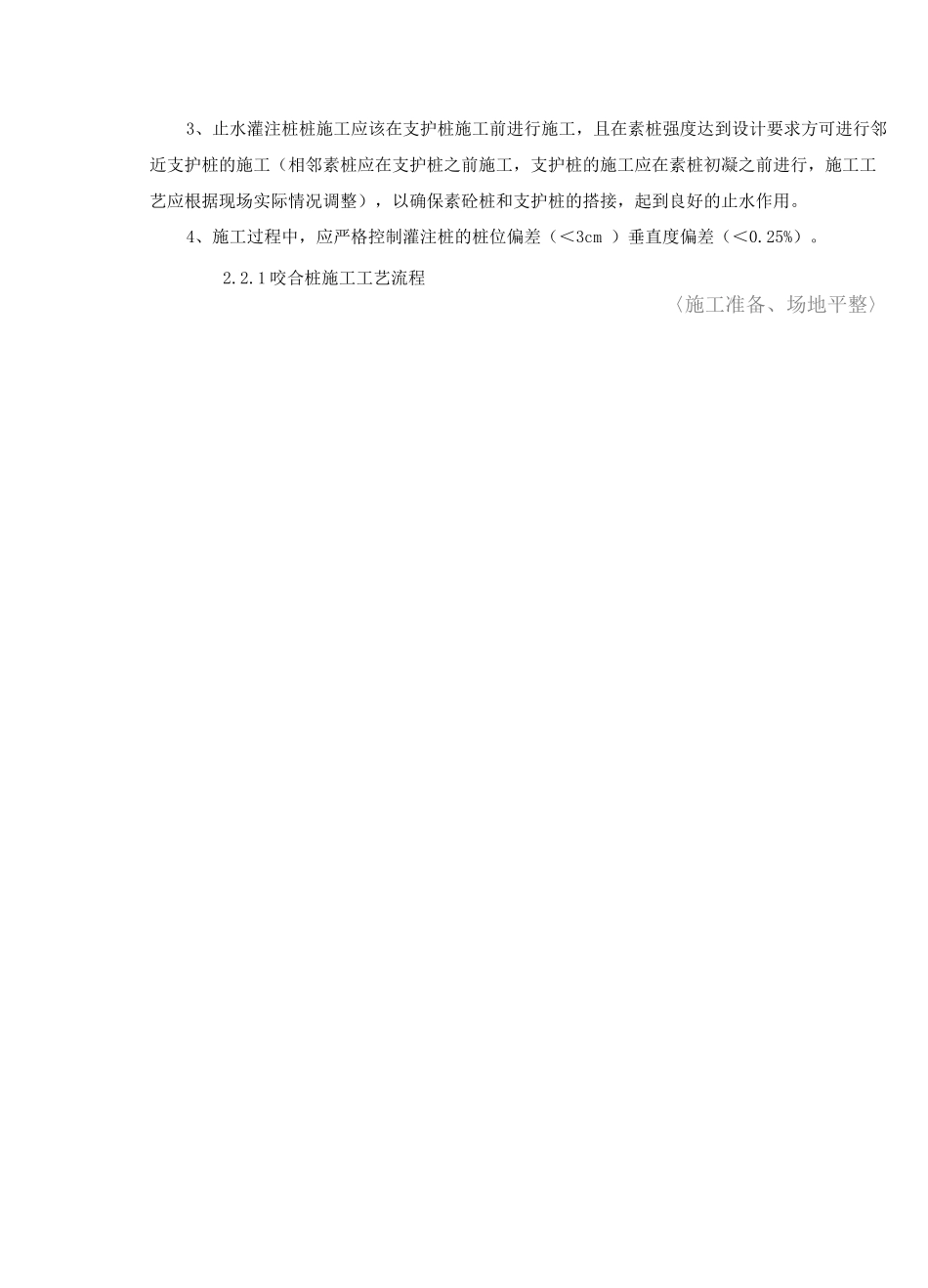

(二)止水桩工艺要求1、止水灌注桩采纳 C20 超缓凝混凝土,为保证咬合质量,采纳细石混凝土,缓凝时间不小于 50 小时

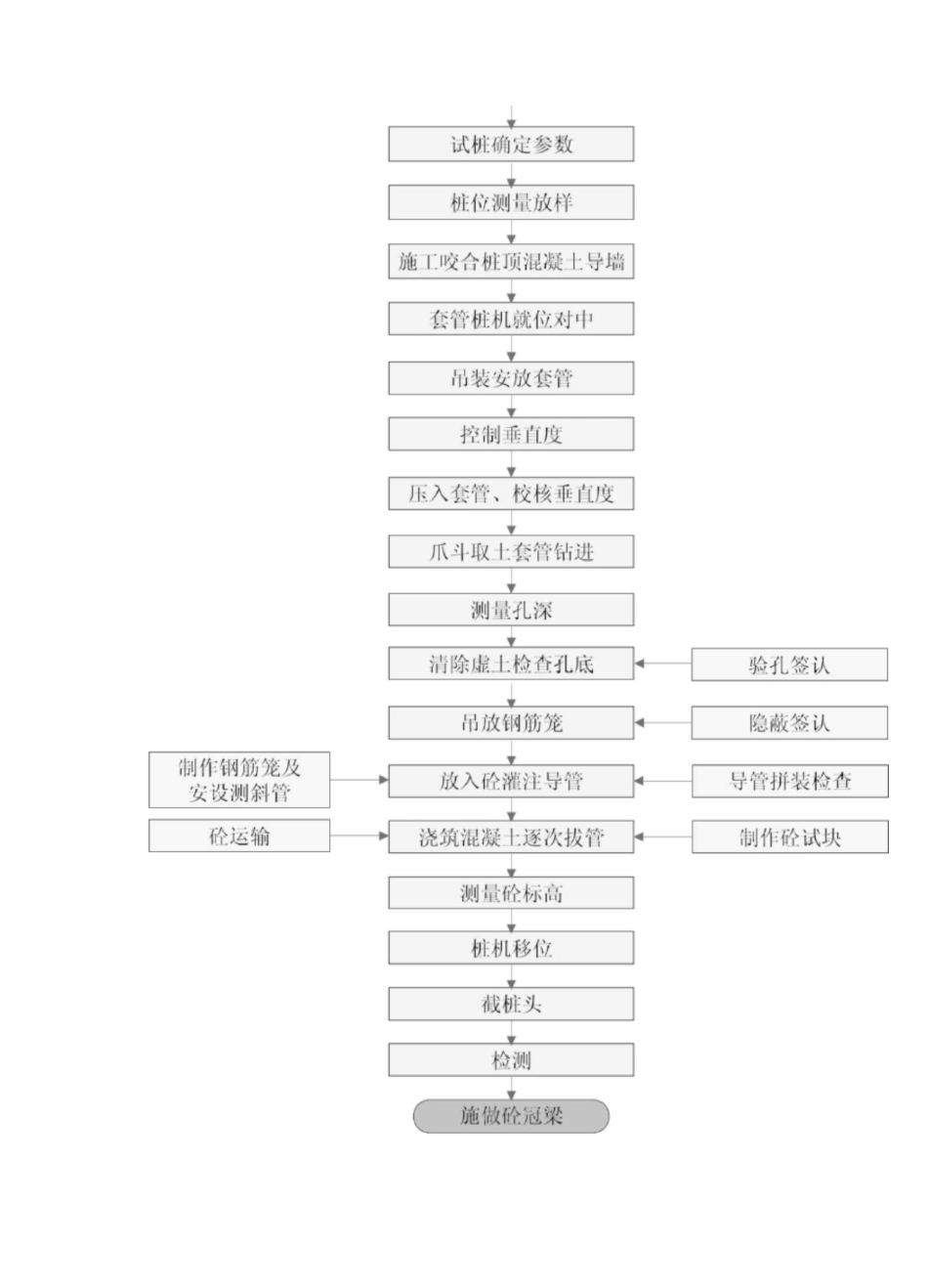

2、止水灌注桩桩应在场地平整导槽施工
