渭南国际会议中心 / 四星酒店工程脚手架施工方案 脚手架施工方案一、工程概况:渭南国际会议中心、一四星酒店工程位于渭南市开发区崇业路和东兴街交汇处,总建筑面积 40654
53 ,占地面积 5013
59 ;建筑层数地下一层,地上十二层;地下室为停车场,地下室埋置深度 5
6m;建筑结构形式为框架一--剪力墙结构,抗震等级:一级,抗震烈度:8 度;抗震设防分类为丙类;防火设计一类;设计使用年限 50 年;设计土 0
相对标高等于绝对标高(黄海系)353
二、结构形式:1、外挑架确定为工字钢梁悬挑双排脚手架,从地下室至二层搭设双排落地架(因脚手架高度小于 15 米),应符合法律规范要求
2、悬挑工字钢梁选用 I16 轻型工字钢(15KG/m),钢梁 L=3
9m,外悬挑段长度1
5m,建筑物内锚固长度 2
m,与楼板连接的螺栓直径 20mm,端部设吊环,用钢丝绳斜拉
在外挑型钢所在楼层梁板混凝土浇注前,预埋① 20 钢筋拉环,混凝土浇注后穿进工字钢并用木楔固定

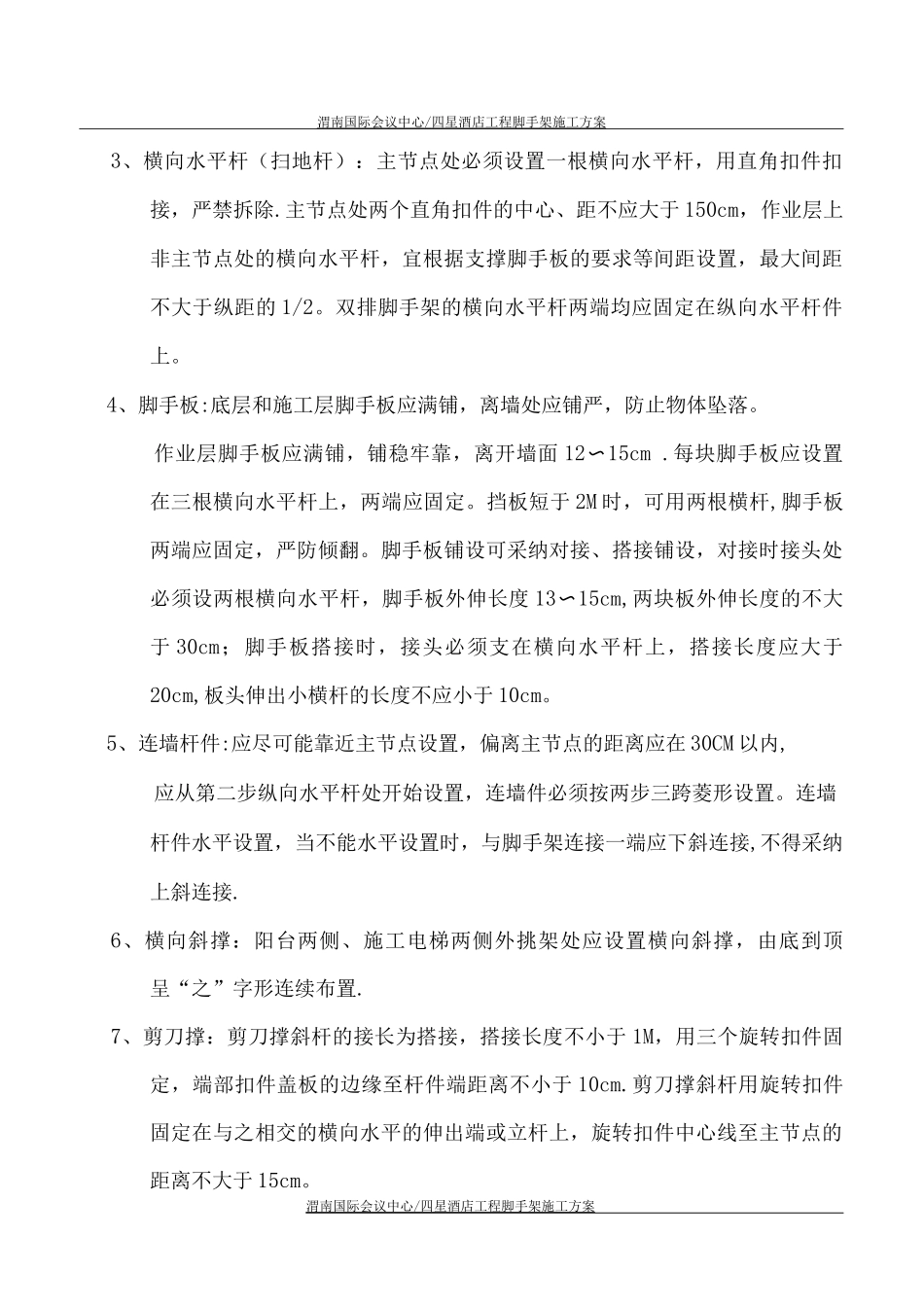

3、外脚手架杆件设置(1)立杆纵向间距根据外形尺寸及搭设条件确定宜为 15mm,具体连墙间距根据框架柱定位加固,门洞位置等可适当加以调整
(2 )大横杆搭设步距 18mm
(3 )小横杆、扫地横杆在大横杆与立杆的主节点处须逐点设置
(4) 施工电梯处的脚手架应断开,位置根据实际尺寸确定
(5) 连墙杆件按每层每三跨设置,用红色油漆作警示标志,并在施工电梯、卸料平台的架子断开处两侧按垂直方向连续设置

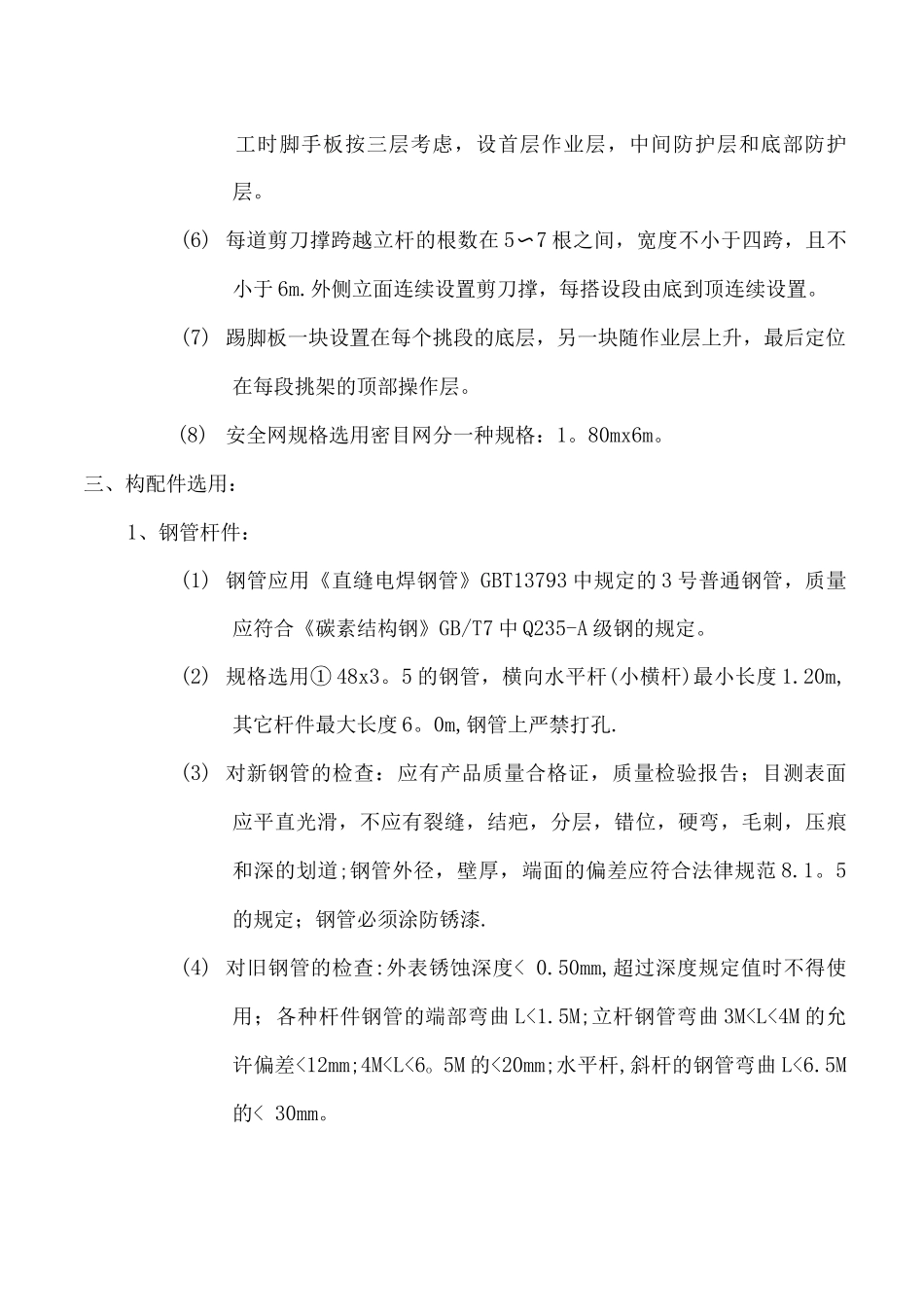

主体施渭南国际会议中心 / 四星酒店工程脚手架施工方案 工时脚手板按三层考虑,设首层作业层,中间防护层和底部防护层
(6) 每道剪刀撑跨越立杆的根数在 5〜7 根之间,宽度不小于四跨,且不小于 6m
外侧立面连续设置剪刀撑,每搭设段由底到顶连续设置
(7) 踢脚板一块设置在每个挑段的底层,另一块随作业层上升,最后定位
