一、编制依据二、工程概况三、吊装方法简述四、吊装受力计算五、机具、索具的选用六、主要操作程序及施工技术要求七、安全技术措施八、施工过程质量控制九、吊装平面布置及示意图十、吊车性能参数一、 编制依据1
1《大型设备吊装工程施工工艺标准》SH / T 3515-231
2《工程建设安装工程起重施工法律规范》HG 20251-201
3《建筑机械使用安全技术操作规程》JGJ 33-211
4 钢结构施工图及现场作业条件等技术参数1
5《有用起重吊装手册》1

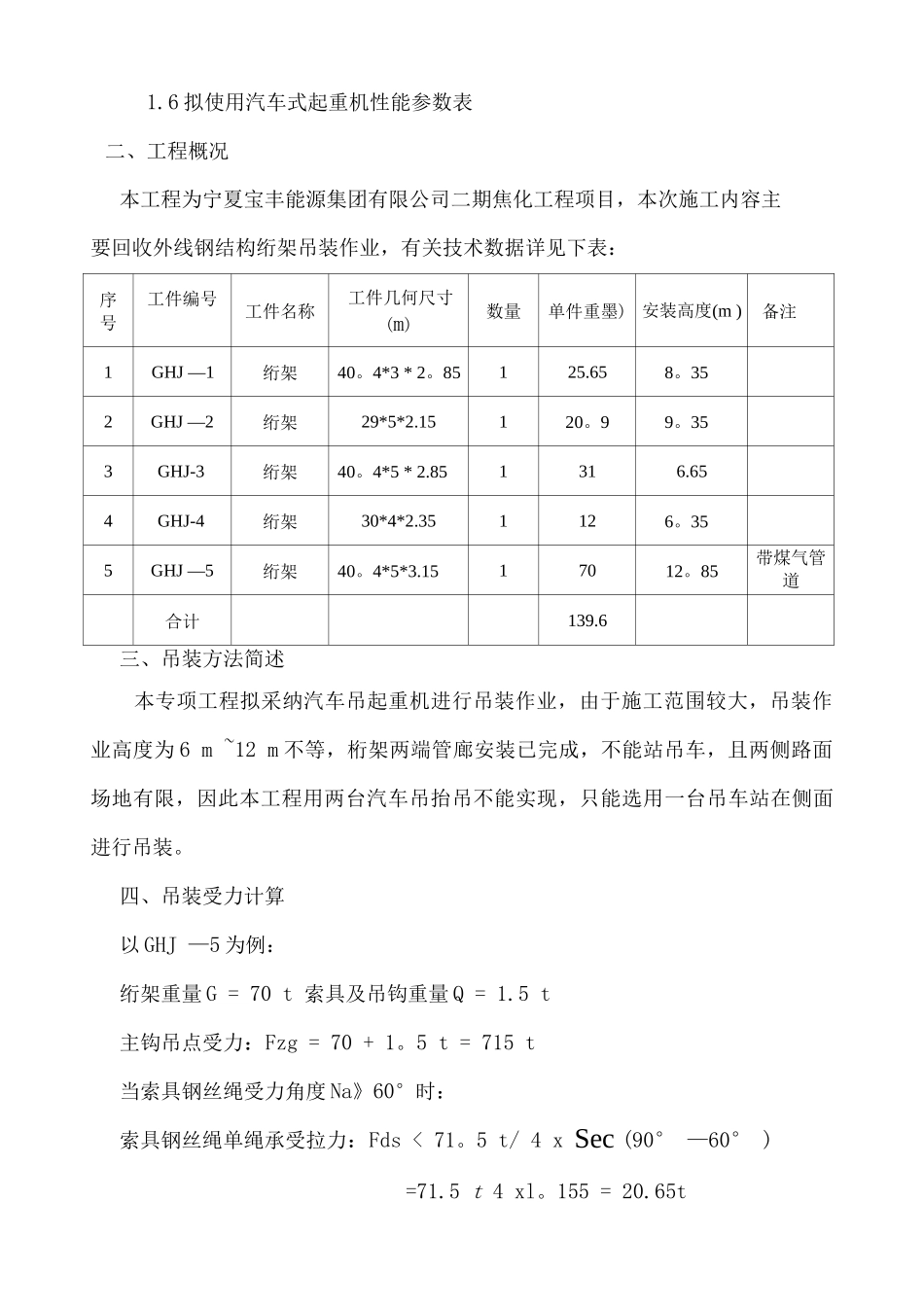

6 拟使用汽车式起重机性能参数表二、工程概况本工程为宁夏宝丰能源集团有限公司二期焦化工程项目,本次施工内容主要回收外线钢结构绗架吊装作业,有关技术数据详见下表:序号工件编号工件名称工件几何尺寸(m)数量单件重墨)安装高度(m )备注1GHJ —1绗架40
4*3 * 2
352GHJ —2绗架29*5*2
353GHJ-3绗架40
4*5 * 2
851316
654GHJ-4绗架30*4*2
351126
355GHJ —5绗架40
1517012
85带煤气管道合计139
6三、吊装方法简述本专项工程拟采纳汽车吊起重机进行吊装作业,由于施工范围较大,吊装作业高度为 6 m ~12 m 不等,桁架两端管廊安装已完成,不能站吊车,且两侧路面场地有限,因此本工程用两台汽车吊抬吊不能实现,只能选用一台吊车站在侧面进行吊装

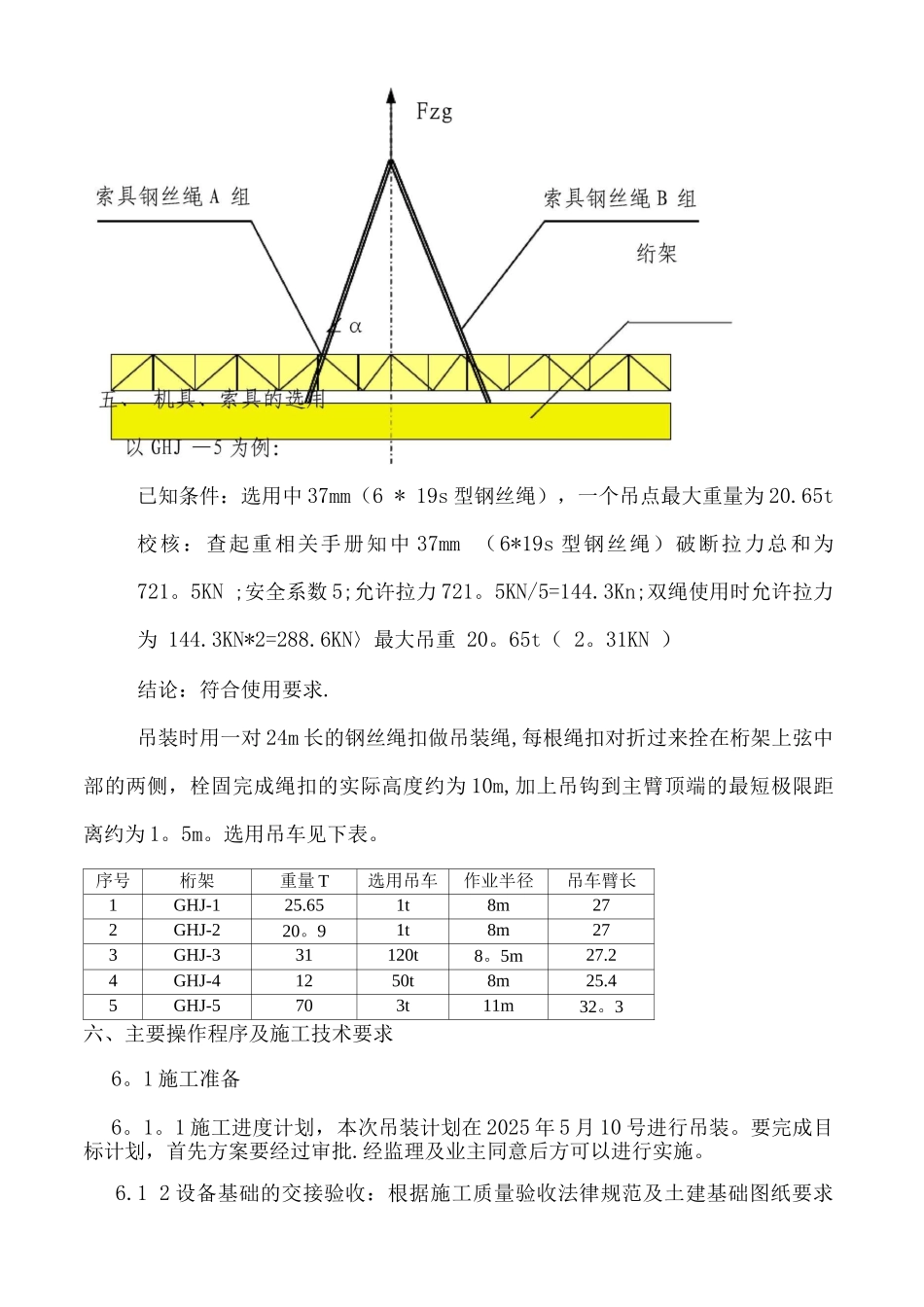

四、吊装受力计算以 GHJ —5 为例:绗架重量 G = 70 t 索具及吊钩重量 Q = 1
5 t主钩吊点受力:Fzg = 70 + 1
5 t = 715 t当索具钢丝绳受力角度 Na》60°时:索具钢丝绳单绳承受拉力:Fds < 71
5 t/ 4 x Sec (90° —60° )=71
5 t 4 xl
155 = 20
65t已知条件:选用中 37m
