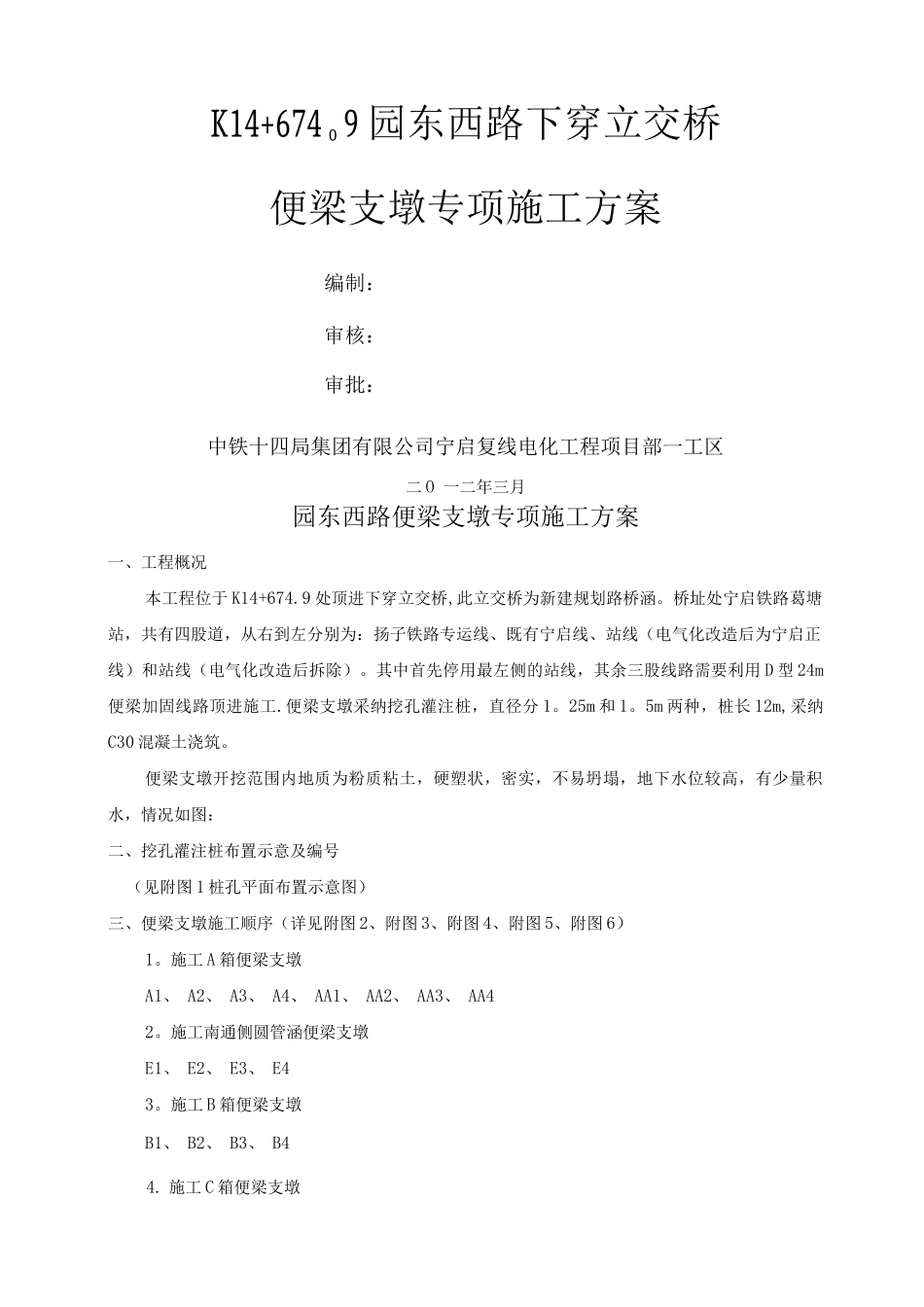

K14+674 o 9 园东西路下穿立交桥便梁支墩专项施工方案编制:审核:审批:中铁十四局集团有限公司宁启复线电化工程项目部一工区二 O 一二年三月园东西路便梁支墩专项施工方案一、工程概况本工程位于 K14+674
9 处顶进下穿立交桥,此立交桥为新建规划路桥涵
桥址处宁启铁路葛塘站,共有四股道,从右到左分别为:扬子铁路专运线、既有宁启线、站线(电气化改造后为宁启正线)和站线(电气化改造后拆除)
其中首先停用最左侧的站线,其余三股线路需要利用 D 型 24m便梁加固线路顶进施工
便梁支墩采纳挖孔灌注桩,直径分 1
25m 和 1
5m 两种,桩长 12m,采纳C30 混凝土浇筑
便梁支墩开挖范围内地质为粉质粘土,硬塑状,密实,不易坍塌,地下水位较高,有少量积水,情况如图:二、挖孔灌注桩布置示意及编号(见附图 1 桩孔平面布置示意图)三、便梁支墩施工顺序(详见附图 2、附图 3、附图 4、附图 5、附图 6)1
施工 A 箱便梁支墩A1、 A2、 A3、 A4、 AA1、 AA2、 AA3、 AA42
施工南通侧圆管涵便梁支墩E1、 E2、 E3、 E43
施工 B 箱便梁支墩B1、 B2、 B3、 B44
施工 C 箱便梁支墩C1、 C2、 C3、 C45
施工 D 箱及南京侧圆管涵便梁支墩D1、 D2、 D3、 D4便梁架设顺序为站线 T 宁启正线 T 扬子石化专运线;支墩施工完成顺序优先保证:站线支墩 T 宁启正线支墩 T 扬子石化专运线支墩;同时因 A 箱施工时 AA1 和 A4 支墩处于开挖面最近,仅为 5O 4m,最为不利,所以优先完成 AA1 和 A4 支墩,保证足够的养护期和强度

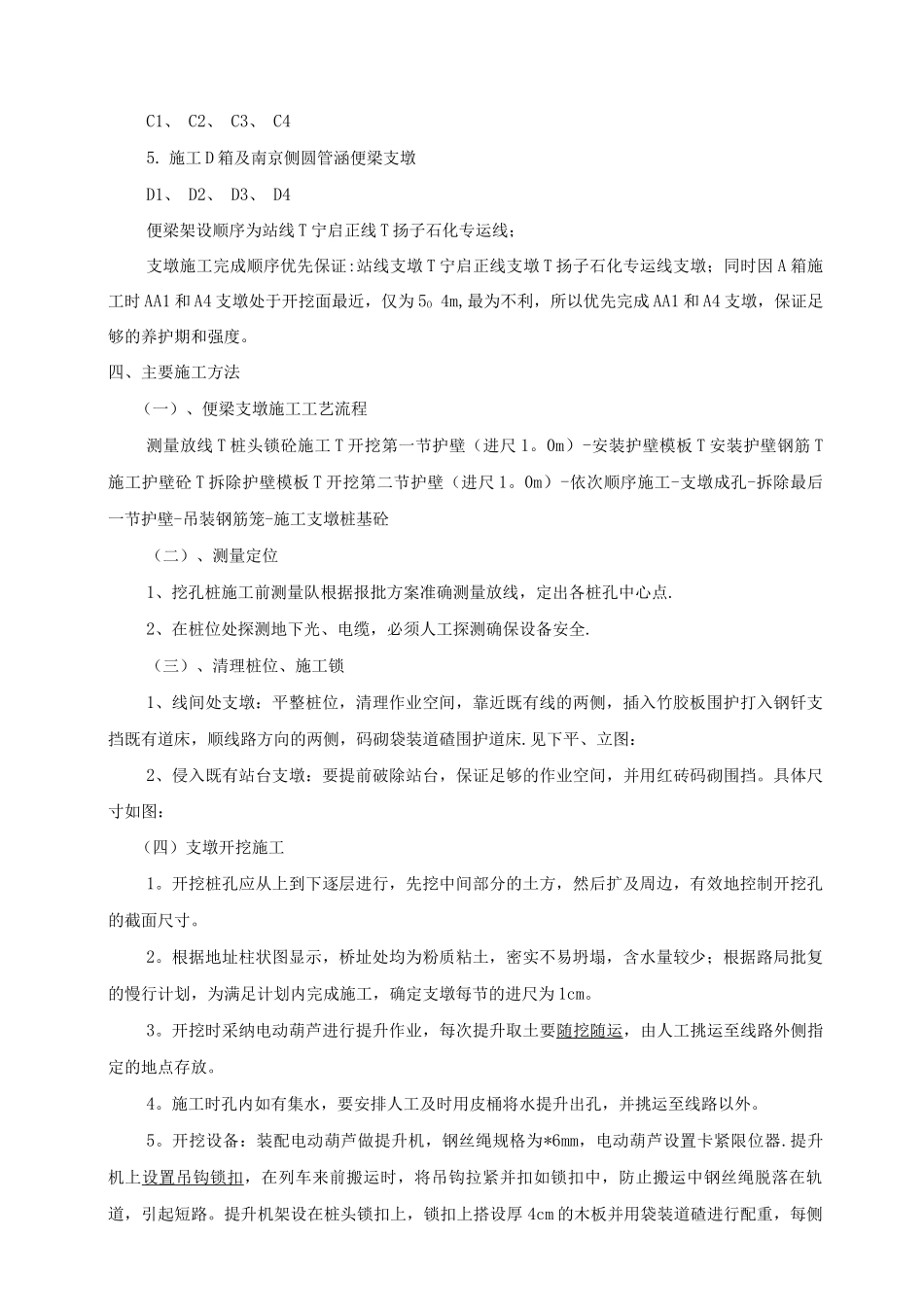

四、主要施工方法(一)、便梁支墩施工工艺流程测量放线 T 桩头锁砼施工 T 开挖第一节护壁(进尺 1

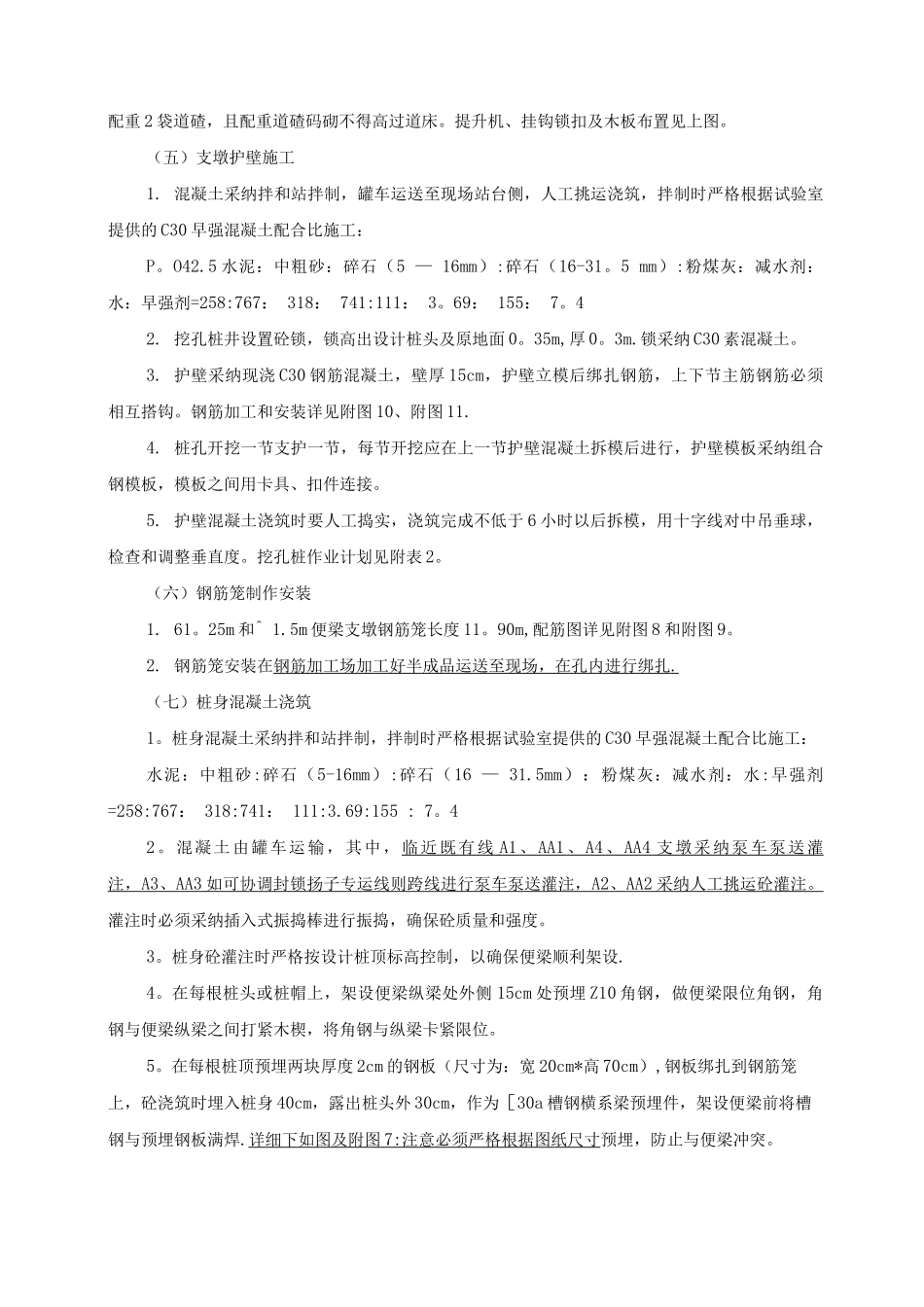

0m)-安装护壁模板 T 安装护壁钢筋 T施工护壁砼 T 拆除护壁模板 T
