308 国道绿化提升工程监理 3 标段监理实施细则编 制 人: 审 批 人: 编制单位: 河北方舟工程项目管理有限公司 编制日期: 目录1、编制依据2、工程概况3、监理机构的组织形式及人员配置情况4、监理工作范围5、监理工作内容6、监理工作目标7、监理工作程序8、监理工作方法及控制措施一、编制依据1、本工程招、投标文件

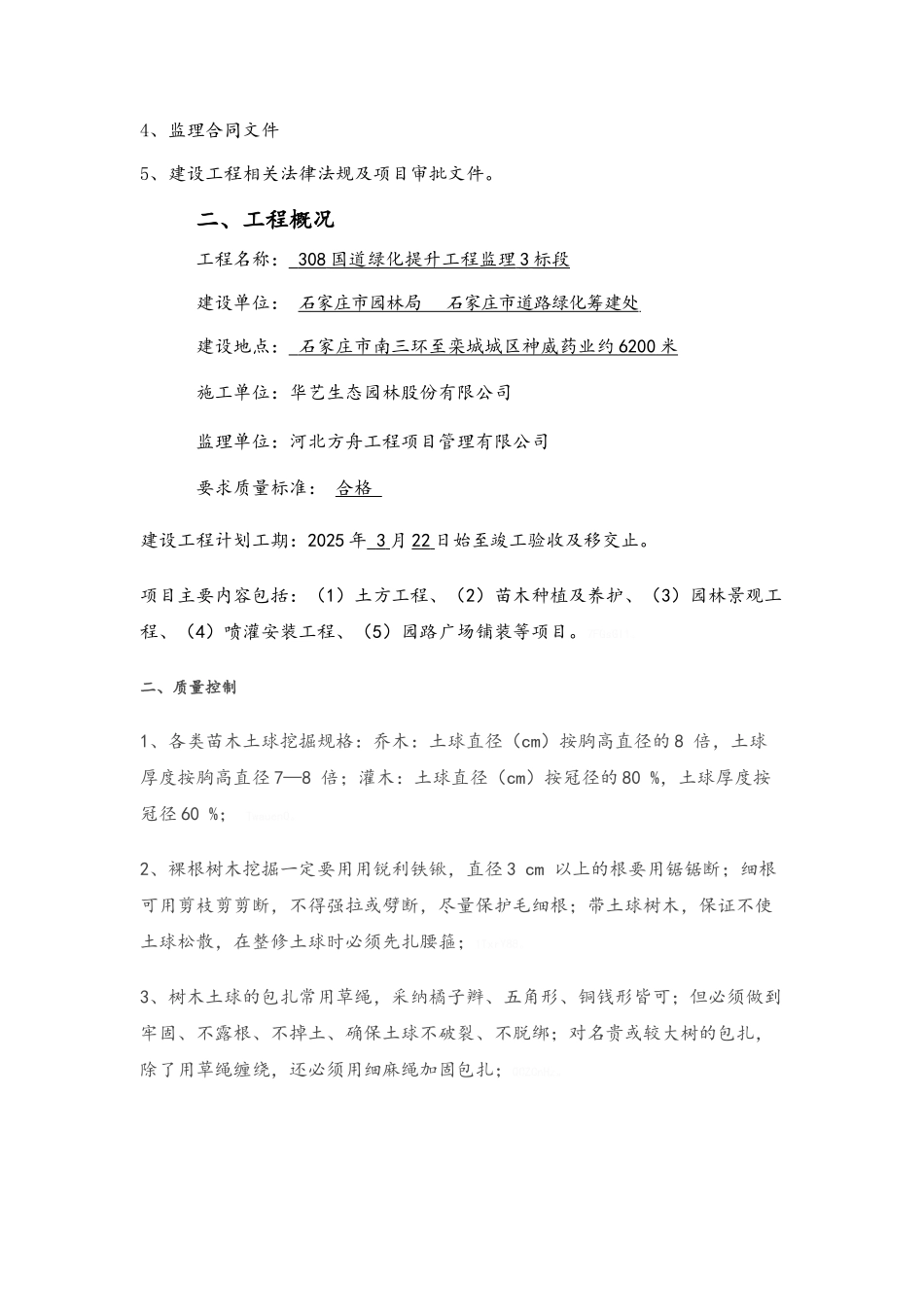

2、设计图纸及图纸所标示的现行法律规范
3、监理规划
4、监理合同文件5、建设工程相关法律法规及项目审批文件
二、工程概况工程名称: 308 国道绿化提升工程监理 3 标段 建设单位: 石家庄市园林局 石家庄市道路绿化筹建处 建设地点: 石家庄市南三环至栾城城区神威药业约 6200 米 施工单位:华艺生态园林股份有限公司监理单位:河北方舟工程项目管理有限公司要求质量标准: 合格 建设工程计划工期:2025 年 3 月 22 日始至竣工验收及移交止

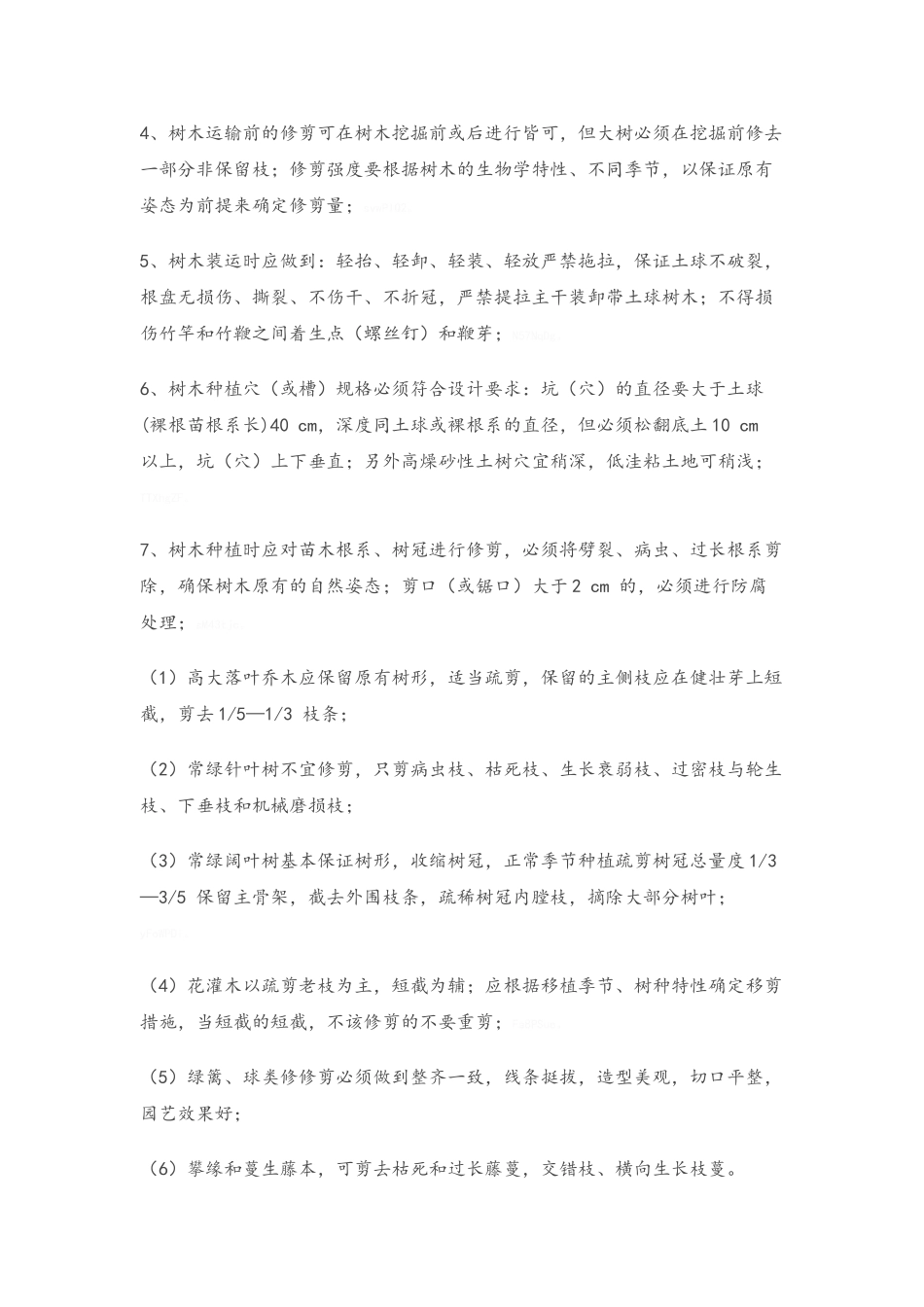

项目主要内容包括:(1)土方工程、(2)苗木种植及养护、(3)园林景观工程、(4)喷灌安装工程、(5)园路广场铺装等项目
7FGsGl1
二、质量控制1、各类苗木土球挖掘规格:乔木:土球直径(cm)按胸高直径的 8 倍,土球厚度按胸高直径 7—8 倍;灌木:土球直径(cm)按冠径的 80 %,土球厚度按冠径 60 %; Twauen0
2、裸根树木挖掘一定要用用锐利铁锹,直径 3 cm 以上的根要用锯锯断;细根可用剪枝剪剪断,不得强拉或劈断,尽量保护毛细根;带土球树木,保证不使土球松散,在整修土球时必须先扎腰箍;1TxrY88
3、树木土球的包扎常用草绳,采纳橘子辫、五角形、铜钱形皆可;但必须做到牢固、不露根、不掉土、确保土球不破裂、不脱绑;对名贵或较大树的包扎,除了用草绳缠绕,还必须用细麻绳加固包扎;QCZCnHz
4、树木运输前的修剪可在树木挖掘前或后进行皆可,但大树必须在挖掘前修去一部分非保留枝;修剪强度要根
