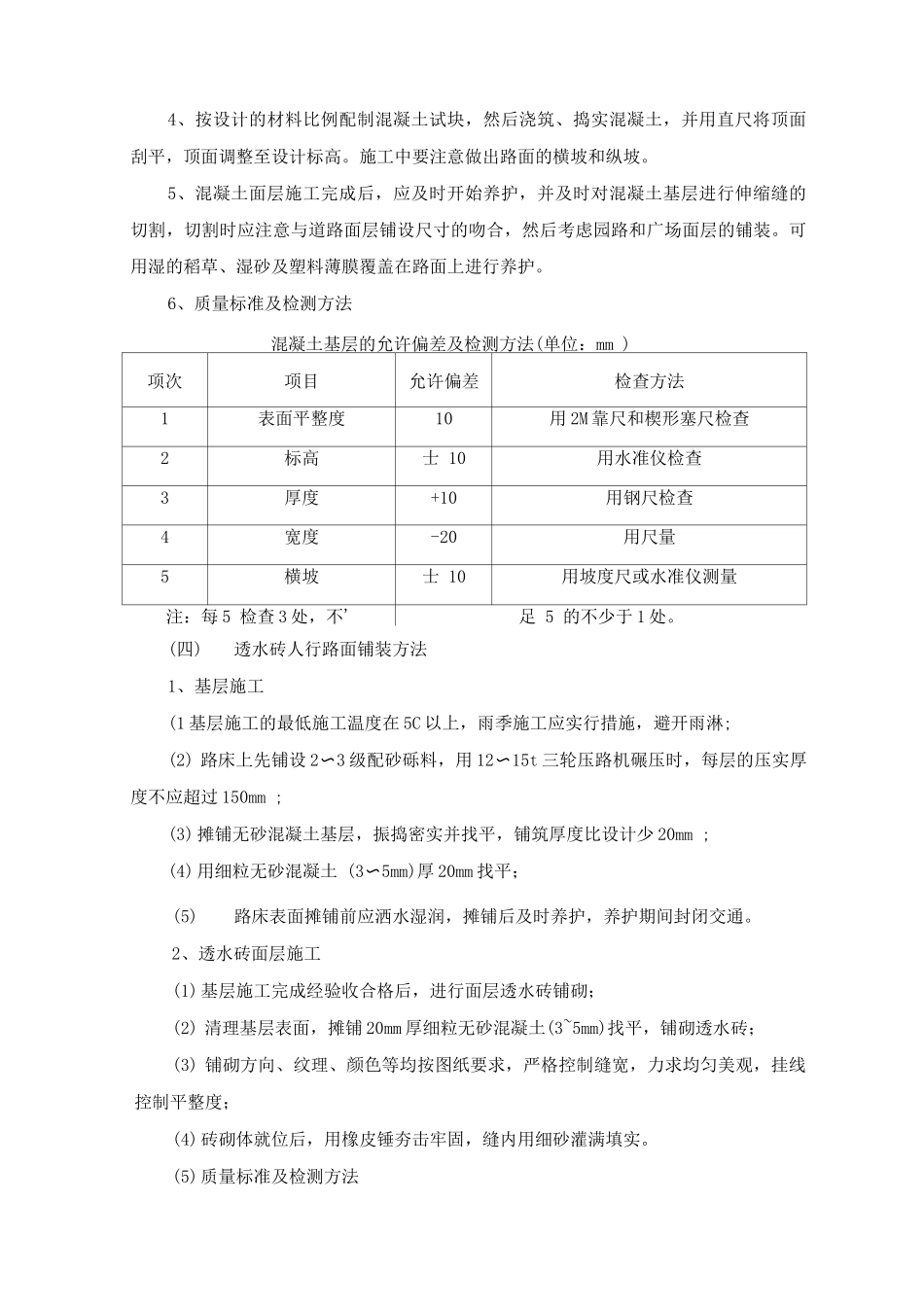

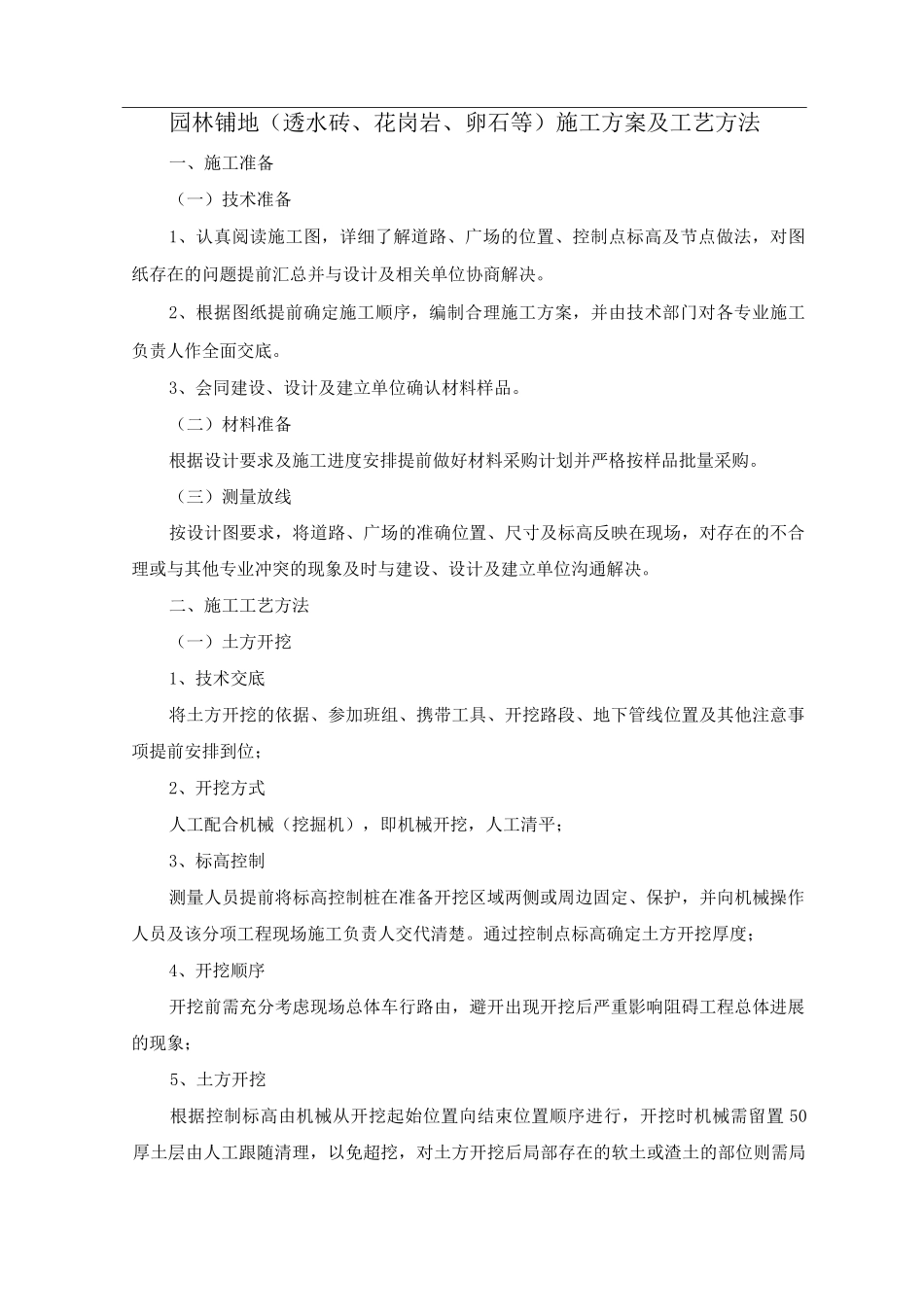

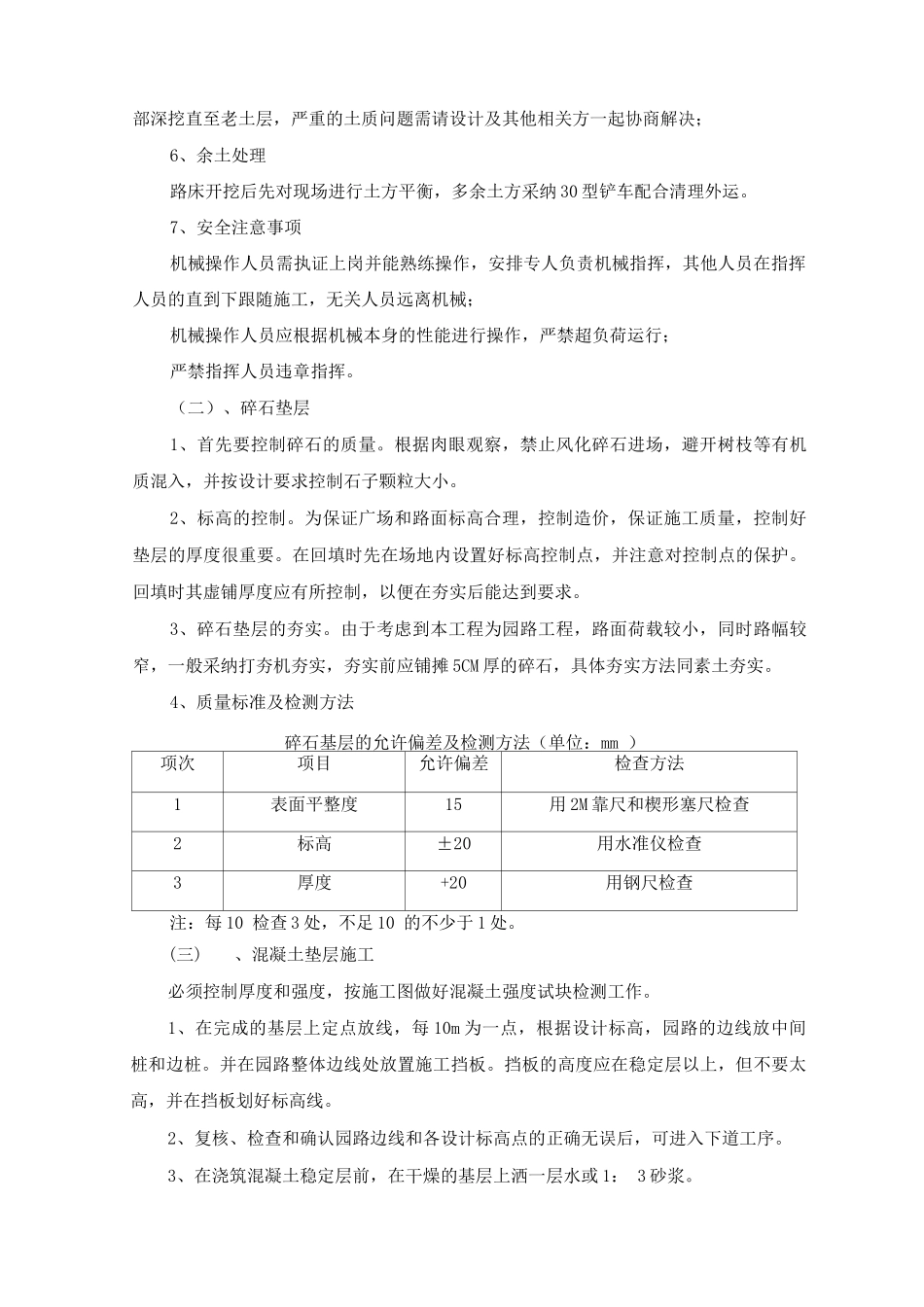

园林铺地(透水砖、花岗岩、卵石等)施工方案及工艺方法一、施工准备(一)技术准备1、认真阅读施工图,详细了解道路、广场的位置、控制点标高及节点做法,对图纸存在的问题提前汇总并与设计及相关单位协商解决
2、根据图纸提前确定施工顺序,编制合理施工方案,并由技术部门对各专业施工负责人作全面交底
3、会同建设、设计及建立单位确认材料样品
(二)材料准备根据设计要求及施工进度安排提前做好材料采购计划并严格按样品批量采购
(三)测量放线按设计图要求,将道路、广场的准确位置、尺寸及标高反映在现场,对存在的不合理或与其他专业冲突的现象及时与建设、设计及建立单位沟通解决
二、施工工艺方法(一)土方开挖1、技术交底将土方开挖的依据、参加班组、携带工具、开挖路段、地下管线位置及其他注意事项提前安排到位;2、开挖方式人工配合机械(挖掘机),即机械开挖,人工清平;3、标高控制测量人员提前将标高控制桩在准备开挖区域两侧或周边固定、保护,并向机械操作人员及该分项工程现场施工负责人交代清楚
通过控制点标高确定土方开挖厚度;4、开挖顺序开挖前需充分考虑现场总体车行路由,避开出现开挖后严重影响阻碍工程总体进展的现象;5、土方开挖根据控制标高由机械从开挖起始位置向结束位置顺序进行,开挖时机械需留置 50厚土层由人工跟随清理,以免超挖,对土方开挖后局部存在的软土或渣土的部位则需局部深挖直至老土层,严重的土质问题需请设计及其他相关方一起协商解决;6、余土处理路床开挖后先对现场进行土方平衡,多余土方采纳 30 型铲车配合清理外运
7、安全注意事项机械操作人员需执证上岗并能熟练操作,安排专人负责机械指挥,其他人员在指挥人员的直到下跟随施工,无关人员远离机械;机械操作人员应根据机械本身的性能进行操作,严禁超负荷运行;严禁指挥人员违章指挥
(二)、碎石垫层1、首先要控制碎石的质量
根据肉眼观察,禁止风化碎石进场,避开树枝等有
