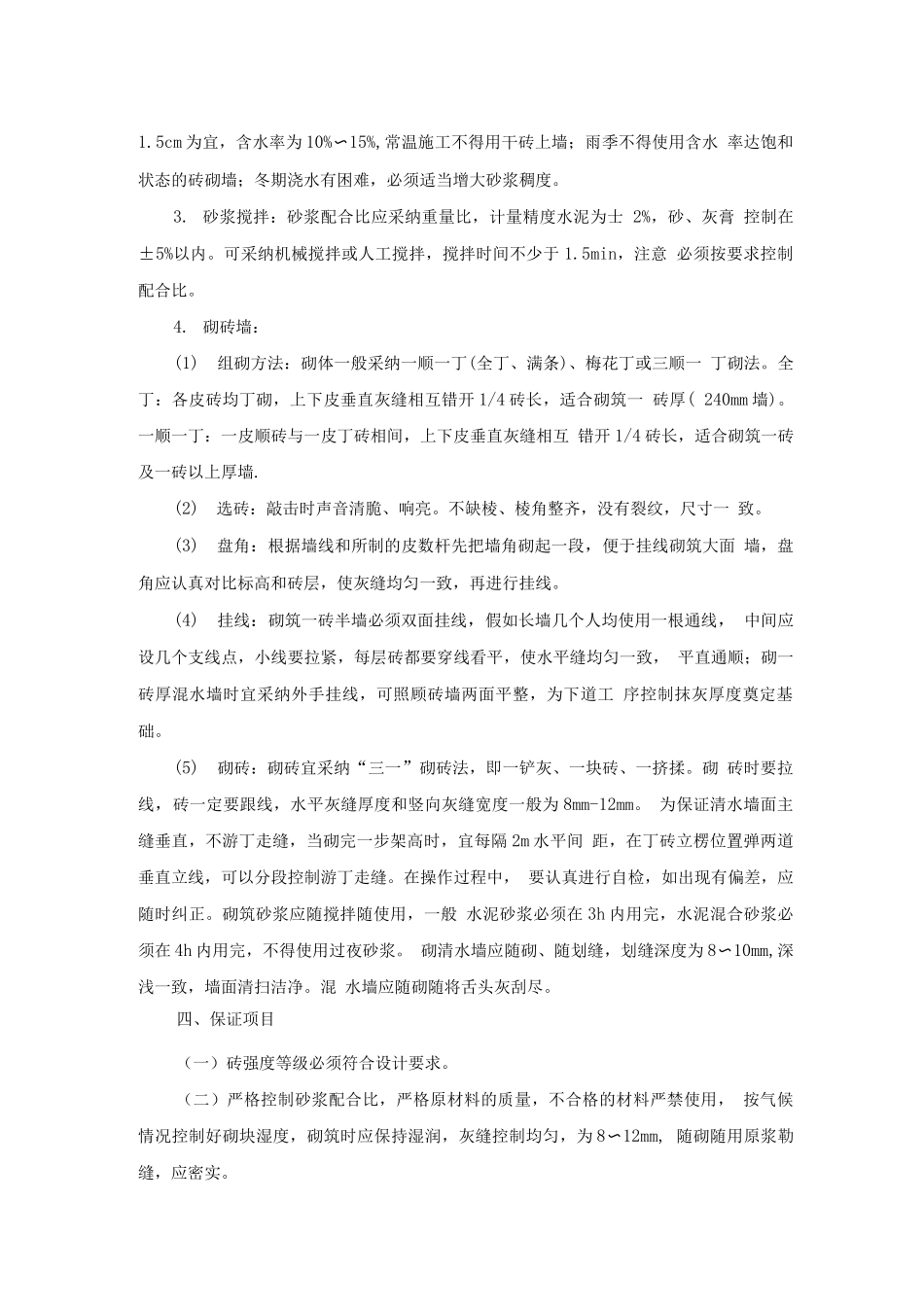

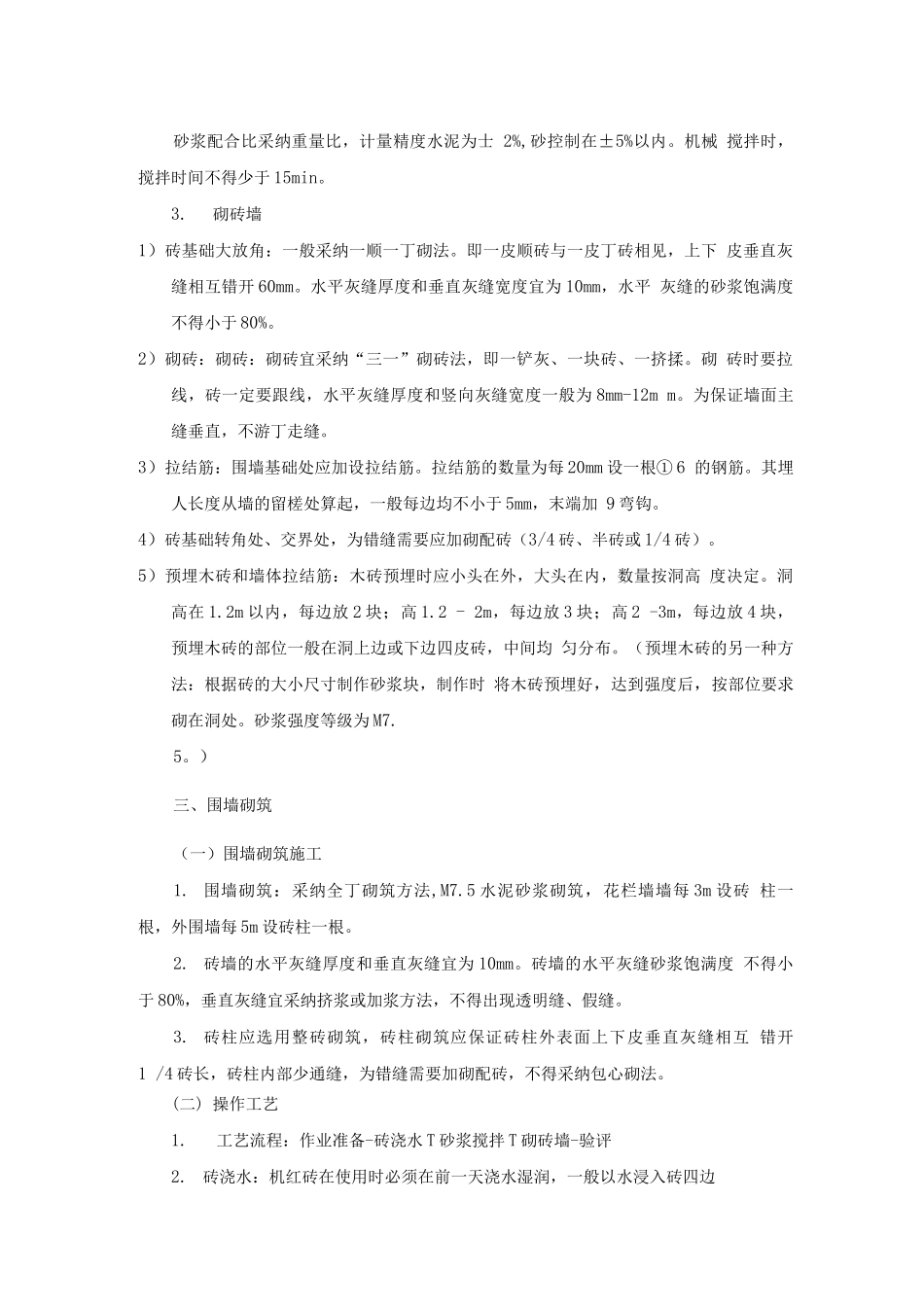

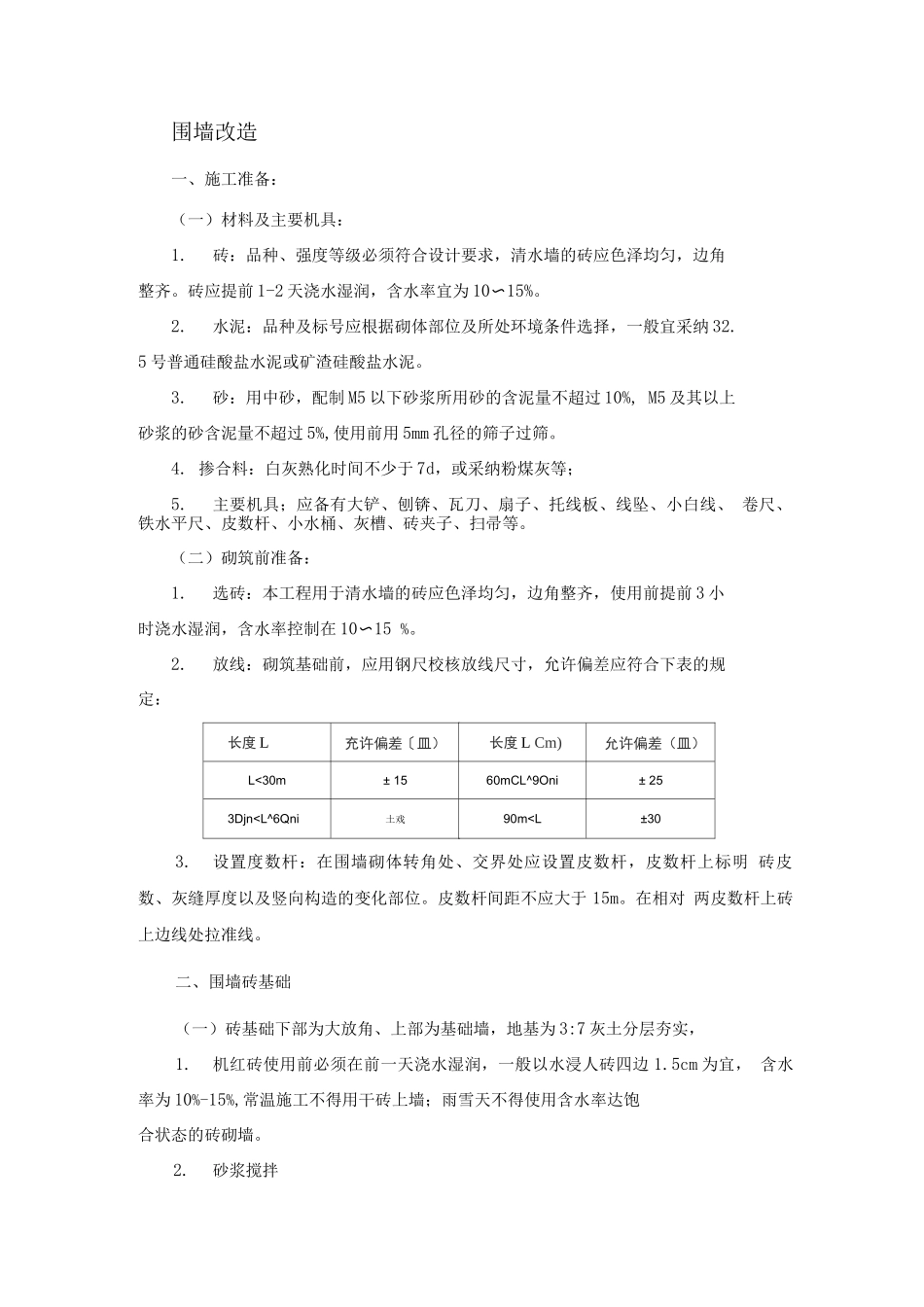

围墙改造一、施工准备:(一)材料及主要机具:1
砖:品种、强度等级必须符合设计要求,清水墙的砖应色泽均匀,边角整齐
砖应提前 1-2 天浇水湿润,含水率宜为 10〜15%
水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采纳 32
5 号普通硅酸盐水泥或矿渣硅酸盐水泥
砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过 10%, M5 及其以上砂浆的砂含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛
掺合料:白灰熟化时间不少于 7d,或采纳粉煤灰等;5
主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、 卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
(二)砌筑前准备:1
选砖:本工程用于清水墙的砖应色泽均匀,边角整齐,使用前提前 3 小时浇水湿润,含水率控制在 10〜15 %
放线:砌筑基础前,应用钢尺校核放线尺寸,允许偏差应符合下表的规定:3
设置度数杆:在围墙砌体转角处、交界处应设置皮数杆,皮数杆上标明 砖皮数、灰缝厚度以及竖向构造的变化部位
皮数杆间距不应大于 15m
在相对 两皮数杆上砖上边线处拉准线
二、围墙砖基础(一)砖基础下部为大放角、上部为基础墙,地基为 3:7 灰土分层夯实,1
机红砖使用前必须在前一天浇水湿润,一般以水浸人砖四边 1
5cm 为宜, 含水率为 10%-15%,常温施工不得用干砖上墙;雨雪天不得使用含水率达饱合状态的砖砌墙
砂浆搅拌长度 L充许偏差〔皿)L
