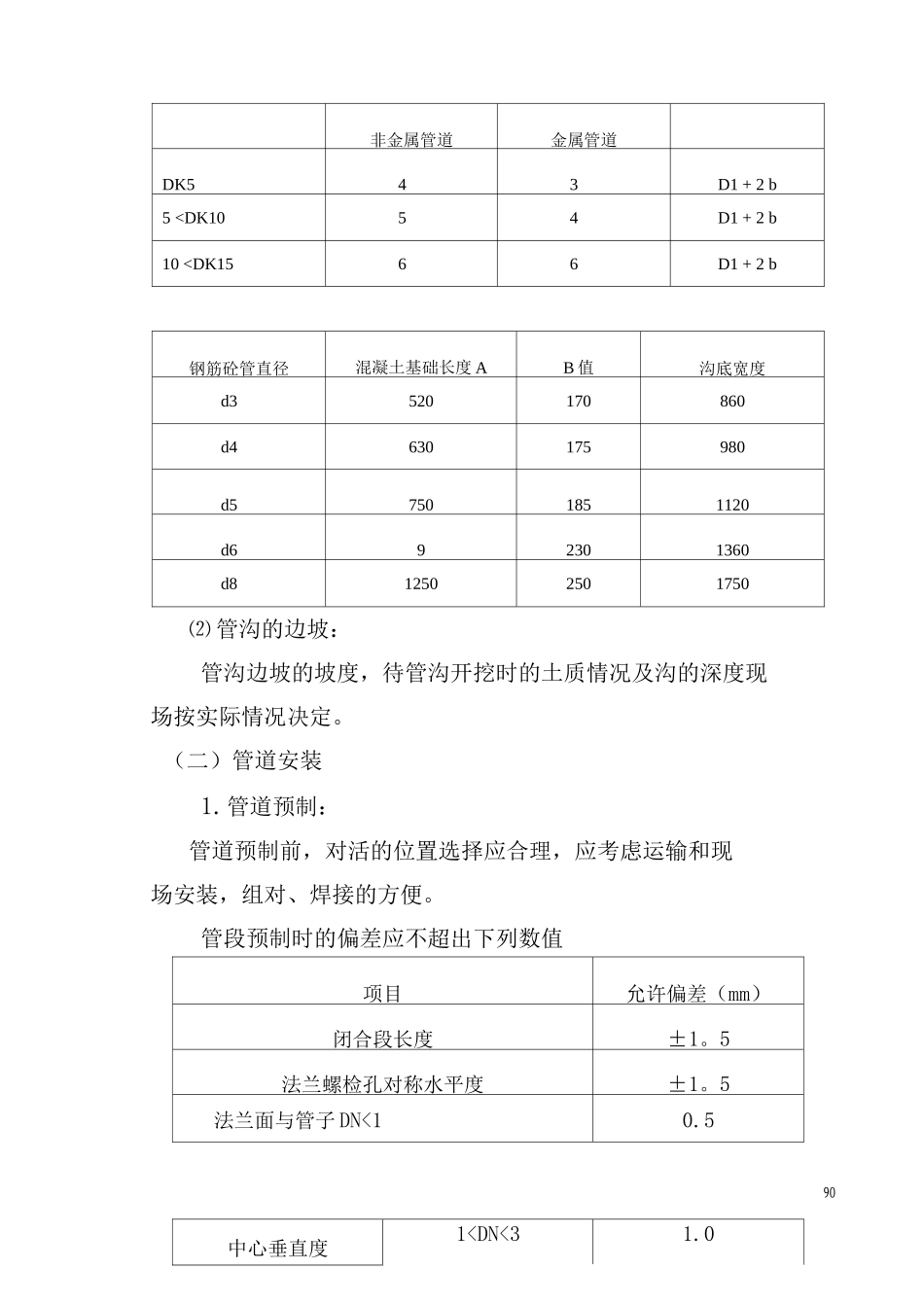

地下管网施工方案一、工程概况、编制依据:三、地下管安装施工程序技术交底管沟测量放线.1图纸核对1.1管沟开挖1防腐技术交底材料检验测量111表面处理-T 表面防腐垫层处理1防腐记录-防腐质量检验1管件制作 T 检验-T 管道预制-阀门试压(记录)11F下管^ 管沟验收一]焊接(接)I自检记录 I -焊外观检查1试压前检查试压记录 I - 压力试验 1焊防腐,,1隐蔽记录—隐蔽前检查复土夯实验槽记录88]质量评定 | - I 评定记录 I - I 交工验收 四、管道施工(一)、管沟开挖管沟开挖原则:先深后浅,先宽后窄,(管径由大到小),相隔近的管沟同时开挖,不影响交通和其他施工的先开,影响交通的管段开挖实行二十四小时施工。测量放线:根据总包商提供的坐标点放出管沟中心线和边线,并撒上白灰,同时利用已知水准点测设出管沟的自然地坪标高,经有关部分复核无误后方可进行管沟开沟,在开挖过程中随时复核坐标和标高,严禁超宽、超深。管沟一般实行人工开挖,土石方应堆放在管沟一侧,堆土高度不应该超过 1.5 米,且距沟边缘不应该小于 0。8 米.管沟沟壁应平整,边坡坡度根据开挖土质确定.管沟中心线每侧净宽度不应小于管沟槽底部开挖宽度的一半。管沟开挖出的土石方,假如影响其他专业施工,确实无法就地堆放,以及无法满足回填土要求(如石方居多等)等情况下,大部分需运至施工区域外,按总包商指定点堆放。对钢管在沟内的固定焊位置要增加焊工工作坑:8 x 5 x 5.⑴ 管沟底部开挖宽度:89管道结构直径 D1b值沟底宽度非金属管道金属管道DK543D1 + 2 b5
