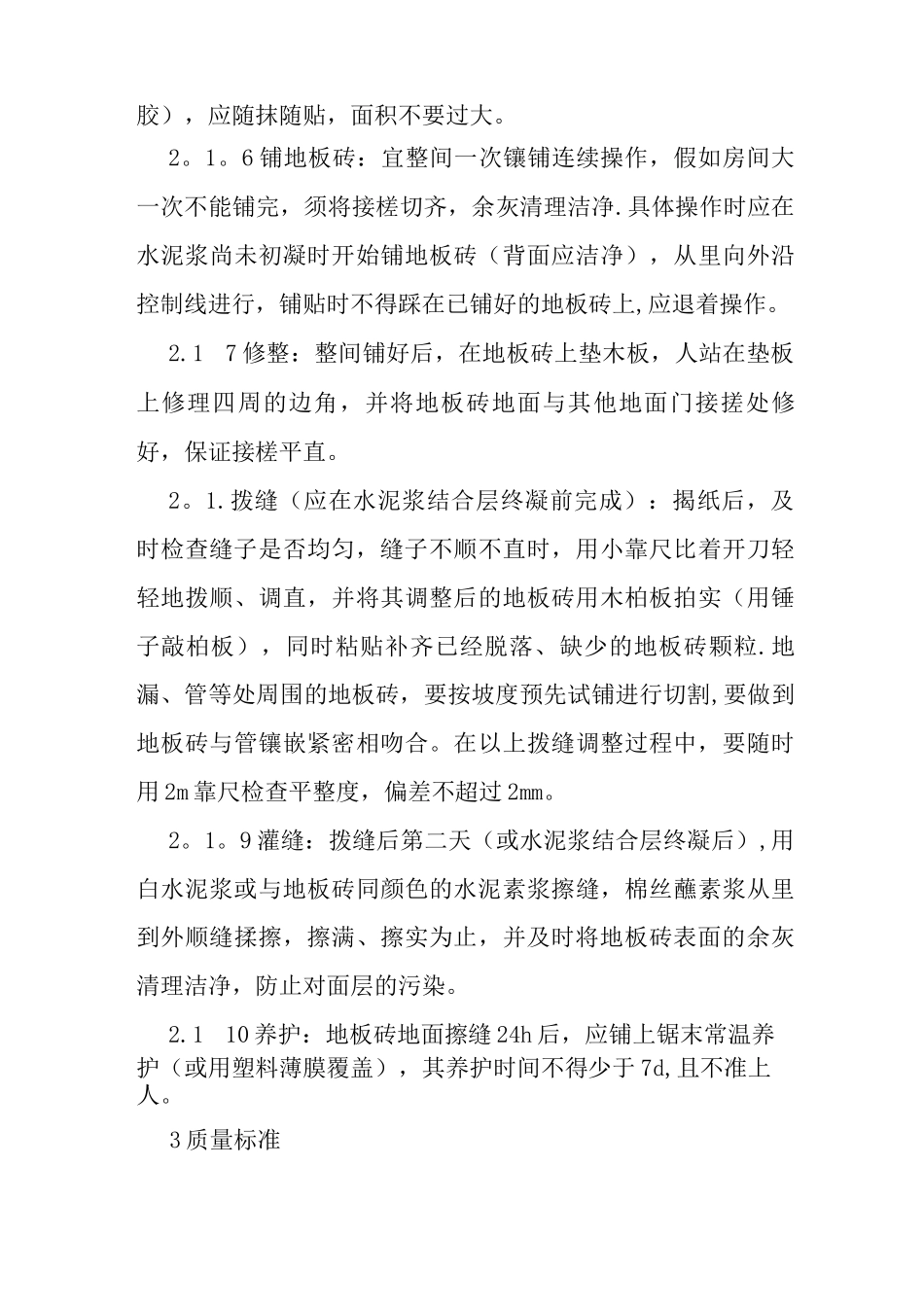

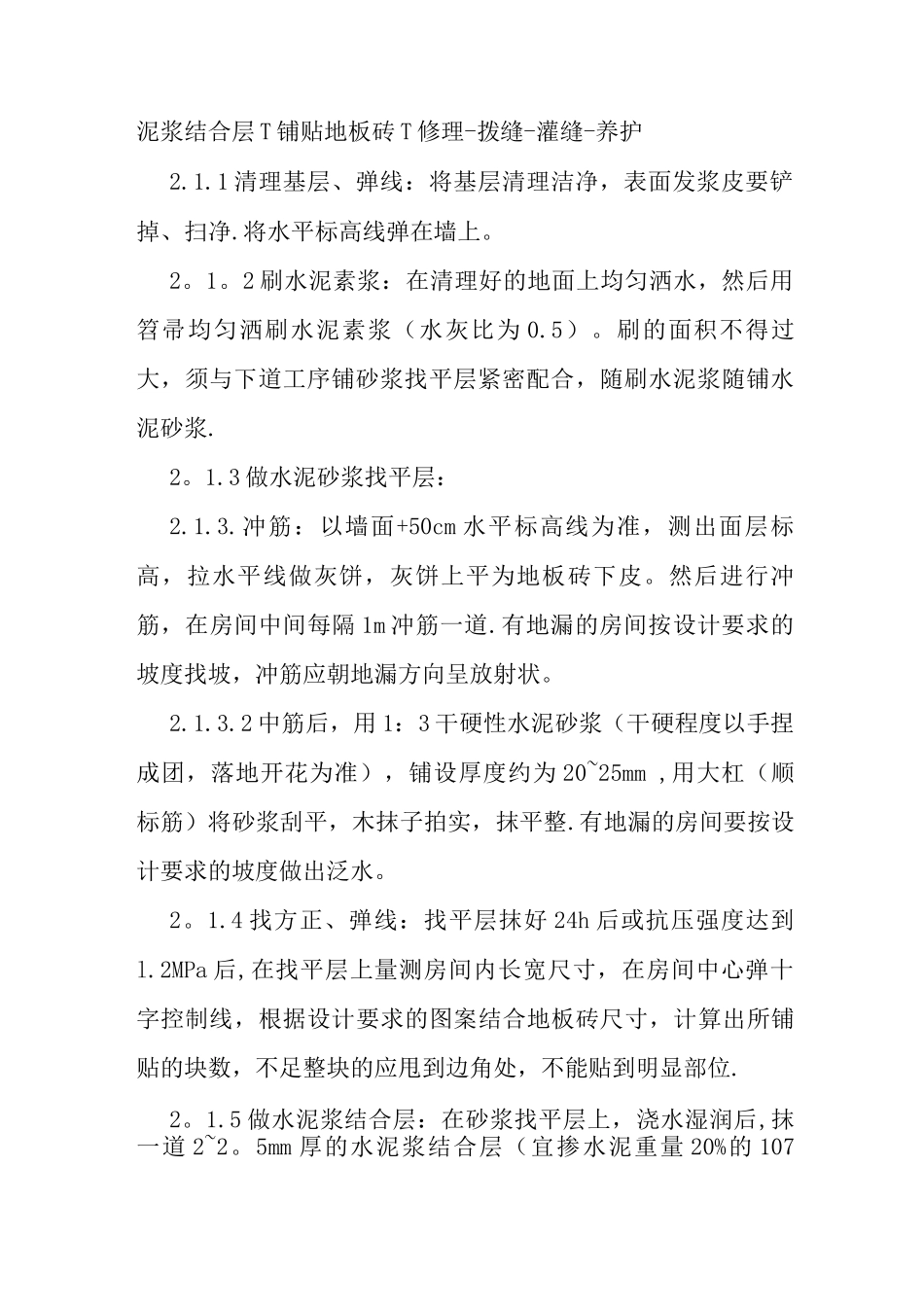

地板砖施工方案工程概况本工程为沁阳市计划生育服务站 2 #服务楼工程,位于团结路北侧,其基础形式为条型基础。地上四层,局部五层,总建筑面积 3505.82m2,为砖混结构。抗震设防烈度 7 度。抗震设防类别丙级。1. 施工准备1.1 材料及主要机具:1.11 水泥:32。5 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明。1。1.2 砂:粗砂或中砂,用时要过筛含泥量不大于 3% .1。1.3 地板砖:进场后应拆箱检查颜色、规格、形状等是否符合设计要求和有关标准的规定.1。1.4 主要机具:小水桶、半截桶、笤帚、方尺、手锹、铁抹子、大杠、中杠、小杠、筛子、窄手推车、钢丝刷、喷壶,锤子、橡皮锤、合金尖凿子、切割机、拨板 (2mm x70mm x lmm )、小型台式砂轮。1。2 作业条件1。2.1 墙面抹灰作完并已弹好+50cm 水平标高线。2 操作工艺2.1 工艺流程:清理基层、弹线 T 刷水泥素浆 T 水泥砂浆找平层 T 水泥浆结合层 T 铺贴地板砖 T 修理-拨缝-灌缝-养护2.1.1 清理基层、弹线:将基层清理洁净,表面发浆皮要铲掉、扫净.将水平标高线弹在墙上。2。1。2 刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比为 0.5)。刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆.2。1.3 做水泥砂浆找平层:2.1.3.冲筋:以墙面+50cm 水平标高线为准,测出面层标高,拉水平线做灰饼,灰饼上平为地板砖下皮。然后进行冲筋,在房间中间每隔 1m 冲筋一道.有地漏的房间按设计要求的坡度找坡,冲筋应朝地漏方向呈放射状。2.1.3.2 中筋后,用 1:3 干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准),铺设厚度约为 20~25mm ,用大杠(顺标筋)将砂浆刮平,木抹子拍实,抹平整.有地漏的房间要按设计要求的坡度做出泛水。2。1.4 找方正、弹线:找平层抹好 24h 后或抗压强度达到l.2MPa 后,在找平层上量测房间内长宽尺寸,在房间中心弹十字控制线,根据设计要求的图案结合地板砖尺寸,计算出所铺贴的块数,不足整块的应甩到边角处,不能贴到明显部位.2。1.5 做水泥浆结合层:在砂浆找平层上,浇水湿润后,抹一道 2~2。5mm 厚的水泥浆结合层(宜掺水泥重量 20%的 107胶),应随抹随贴,面积不要过大。2。1。6 铺地板砖:宜整间一次镶铺连续操作,假如房间大一次不能铺完,须将接槎切齐,余灰清理洁净.具体操作时应在水泥浆尚未初凝时开始铺地板砖(背面应洁净),从里向外沿...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地板砖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
