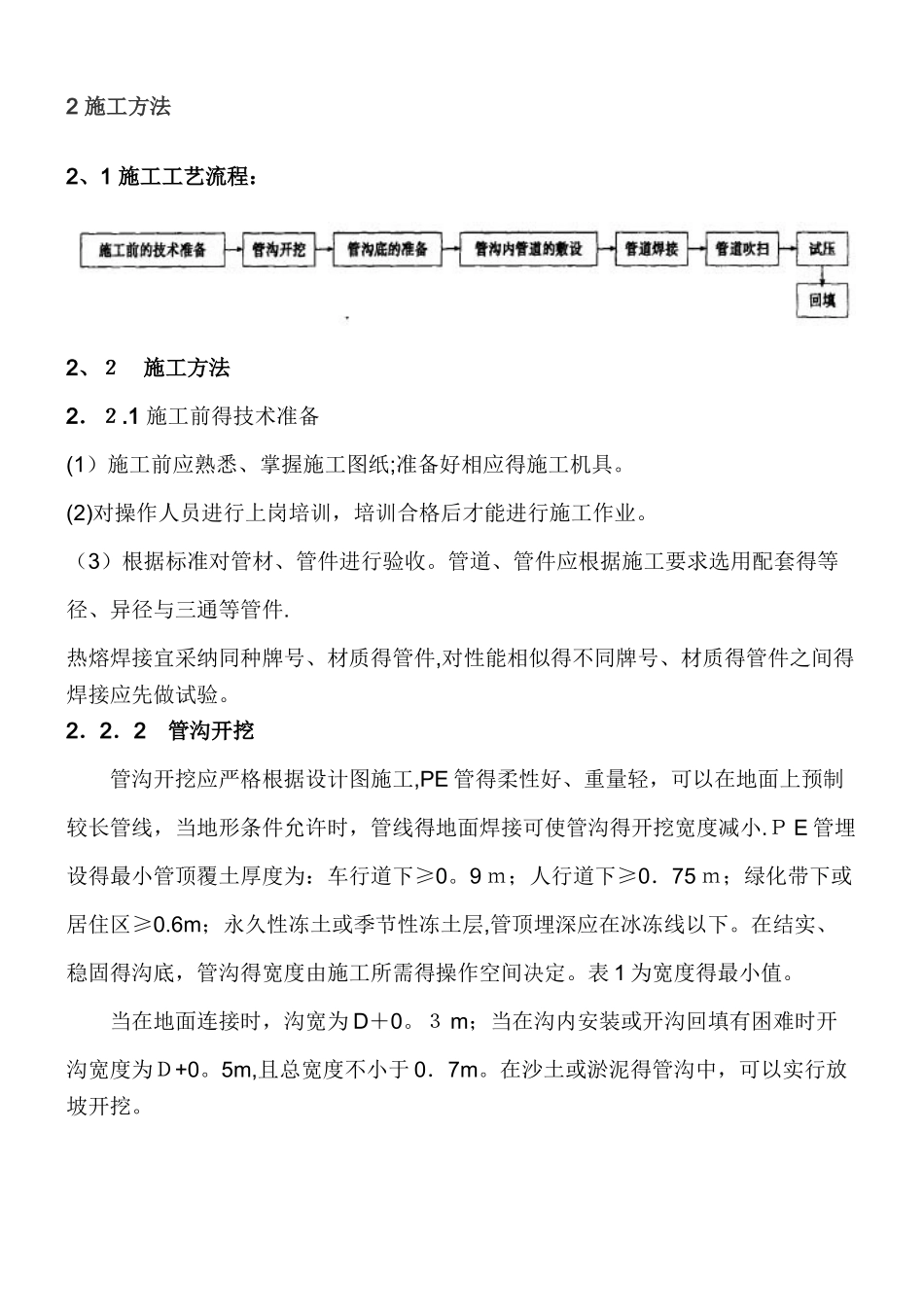

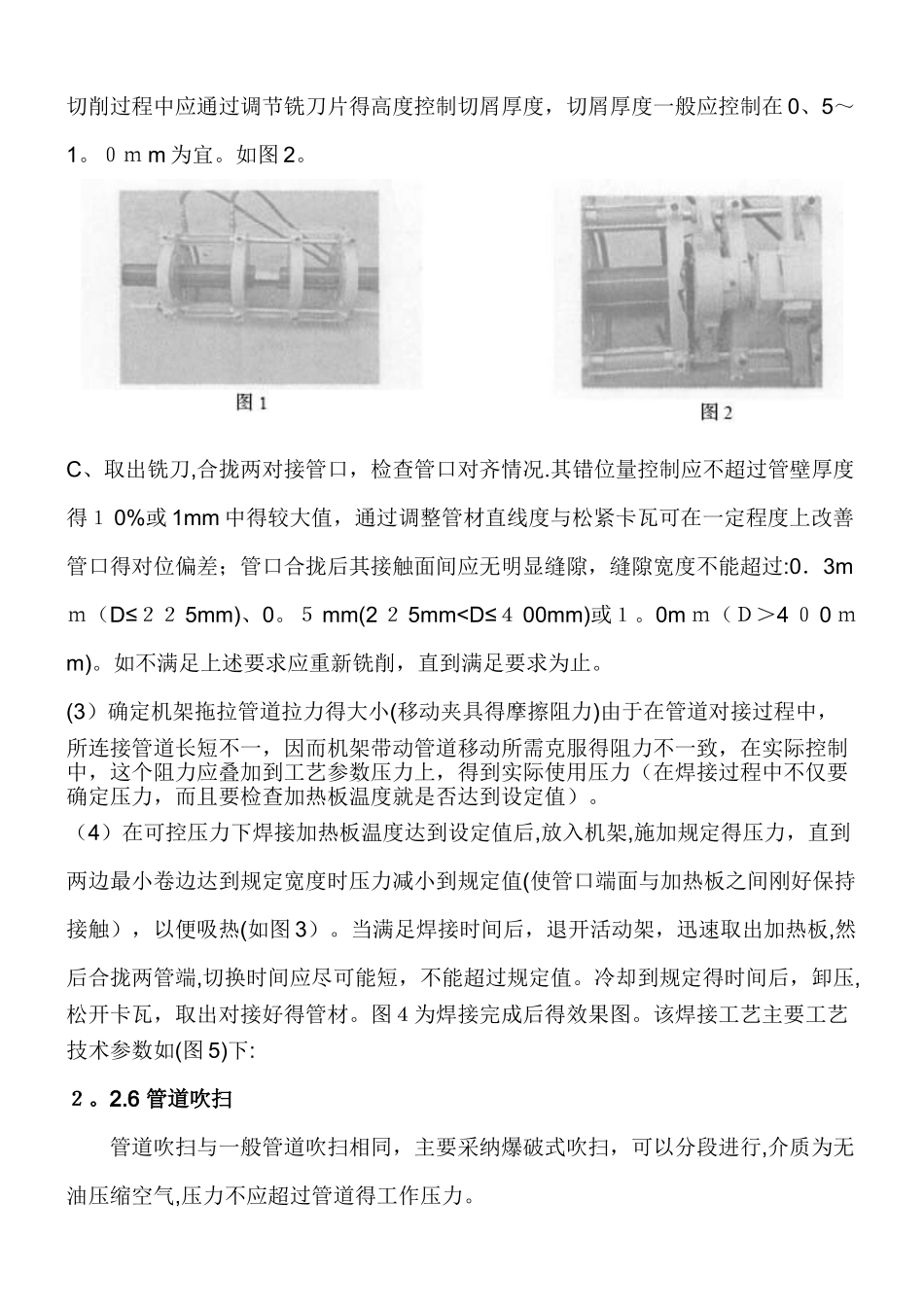

2 施工方法2、1 施工工艺流程:2、2 施工方法2.2.1 施工前得技术准备(1)施工前应熟悉、掌握施工图纸;准备好相应得施工机具。(2)对操作人员进行上岗培训,培训合格后才能进行施工作业。(3)根据标准对管材、管件进行验收。管道、管件应根据施工要求选用配套得等径、异径与三通等管件.热熔焊接宜采纳同种牌号、材质得管件,对性能相似得不同牌号、材质得管件之间得焊接应先做试验。2.2.2 管沟开挖管沟开挖应严格根据设计图施工,PE 管得柔性好、重量轻,可以在地面上预制较长管线,当地形条件允许时,管线得地面焊接可使管沟得开挖宽度减小.P E 管埋设得最小管顶覆土厚度为:车行道下≥0。9 m;人行道下≥0.75 m;绿化带下或居住区≥0.6m;永久性冻土或季节性冻土层,管顶埋深应在冰冻线以下。在结实、稳固得沟底,管沟得宽度由施工所需得操作空间决定。表 1 为宽度得最小值。当在地面连接时,沟宽为 D+0。3 m;当在沟内安装或开沟回填有困难时开沟宽度为D+0。5m,且总宽度不小于 0.7m。在沙土或淤泥得管沟中,可以实行放坡开挖。2.2.3 管沟底面得处理假如管沟底部平直且土壤中基本没有大石块或底部土层没有扰动,就无需平整;假如底部土层被扰动,则采纳直径 20~50m m级配碎石块混合沙土与粘土等材料垫平,垫层厚度为 150mm,夯实得密实度应大于 90%。应尽可能避开管道表面划伤。2.2。4 管道得敷设管道一般在地面预先焊接好(管径≤110mm 得管道应采纳电熔焊焊接;管径>11 0 mm 得管道可采纳电熔焊或热熔焊焊接)。在管道放入管沟之前,应对管道进行全面检查,在没有发现任何缺陷得情况下,方可下管(实行吊入或滚入法)。2。2.5 管道焊接(热熔焊接方法)(1)焊接准备焊接准备主要就是检查焊机状况就是否满足工作要求。如检查机具各个部位得紧固件有无脱落或松动;检查机电线路连接就是否正确、可靠;检查液压箱内液压油就是否充足;确认电源与机具输入要求就是否相匹配;加热板就是否符合要求(涂层就是否损伤);铣刀与油泵开关等得运行情况等。(2)管道焊接控制A、用净布清除两对接管口得污物.将管材置于机架卡瓦内,控制两端管口向内伸出得长度应基本相等(在满足铣削与加热要求得前提下应尽可能缩短,通常为 2 5~30 mm)。若伸出管材机架外得管道部分较长,应用支撑架托起外伸部位,使管材轴线与机架中心线处于同一高度,调整管道对接得同轴度,然后用卡瓦紧固好。如图 1.B、置入铣刀,开启铣刀电...
