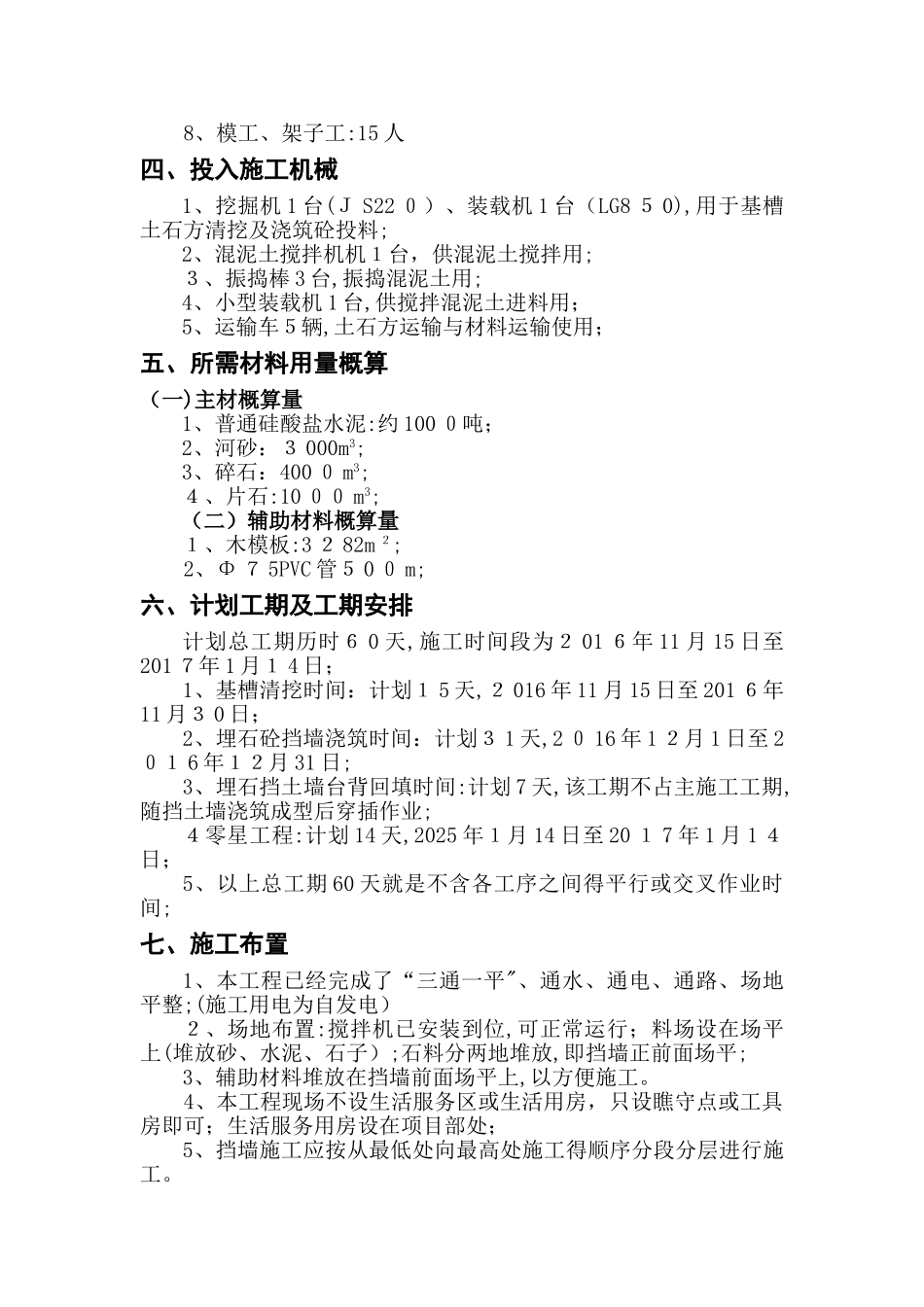

尤溪县洋中镇新岭溪洋板桥至攀登桥段防洪堤“7、9”水毁修复工程 施工组织设计编制单位: 福建东大建设有限公司编制日期: 二○一六年十一月十五日目 录一、工程概况....................................................................................3二、工程规模 ................................. Error: Reference source not found 三、管理人员及用工配置 ﻩ Error: Reference source not found 四、投入施工机械 ......................... Error: Reference source not found 五、所需材料用量概算 ................. Error: Reference source not found 六、计划工期及工期安排 ............. Error: Reference source not found 七、施工布置 ﻩ Error: Reference source not found 八、施工方案 ﻩ Error: Reference source not found 九、进度计划保证措施 ﻩ Error: Reference source not found 十、施工质量保证措施 ﻩ Error: Reference source not found 十一、安全文明施工措施 ﻩ Error: Reference source not found 十二、文明施工保证措施 ............. Error: Reference source not found 一、工程概况尤溪县洋中镇新岭溪洋板桥至攀登桥段防洪堤“7、9”水毁修复工程:该项目洋板桥至攀登桥段总长:21 3、4m。采纳断面为复式断面,结构形式 2 0年一遇洪水高程下采纳 C20 埋石砼并设计置亲水步道平台;20 年一遇洪水高程上采纳回填砂砾石草皮护坡.二、工程规模序号项目名称项目特征描述单位工程量1埋石挡土墙土方开挖(沟槽基础开挖)m³3 729、1C 20埋石混凝土块石强度要求大于M u 40,片石尺寸不大于浇筑部位得 1/3。m³4189Φ75PVC 管m4 9 5、3模板㎡3282、5三、管理人员及用工配置1、项目经理:刘永清2、技术负责人:阙耀登3、测量负责人: 谢龙强4、材料员 : 陈健华5、质量员 :吴光辉6、安全员 :蒋立德7、混凝土工:2 0 人(两个班)8、模工、架子工:15 人四、投入施工机械1、挖掘机 1 台(J S22 0)、装载机 1 台(LG8 5 0),用于基槽土石方清挖及浇筑砼投料;2、混泥土搅拌机机1台,供混泥土搅拌用;3、振捣棒 3 台,振捣混泥土用;4、小型装载机 1 台,供搅拌混泥土进料用;5、运输车5辆,土石方运输与材料运输使用;五、所需材料用量概算(一)主材概算量1、普通硅酸盐水泥:约 10...
