基础施工流程及要点(7 页)Good is good, but better carries it
精益求精,善益求善

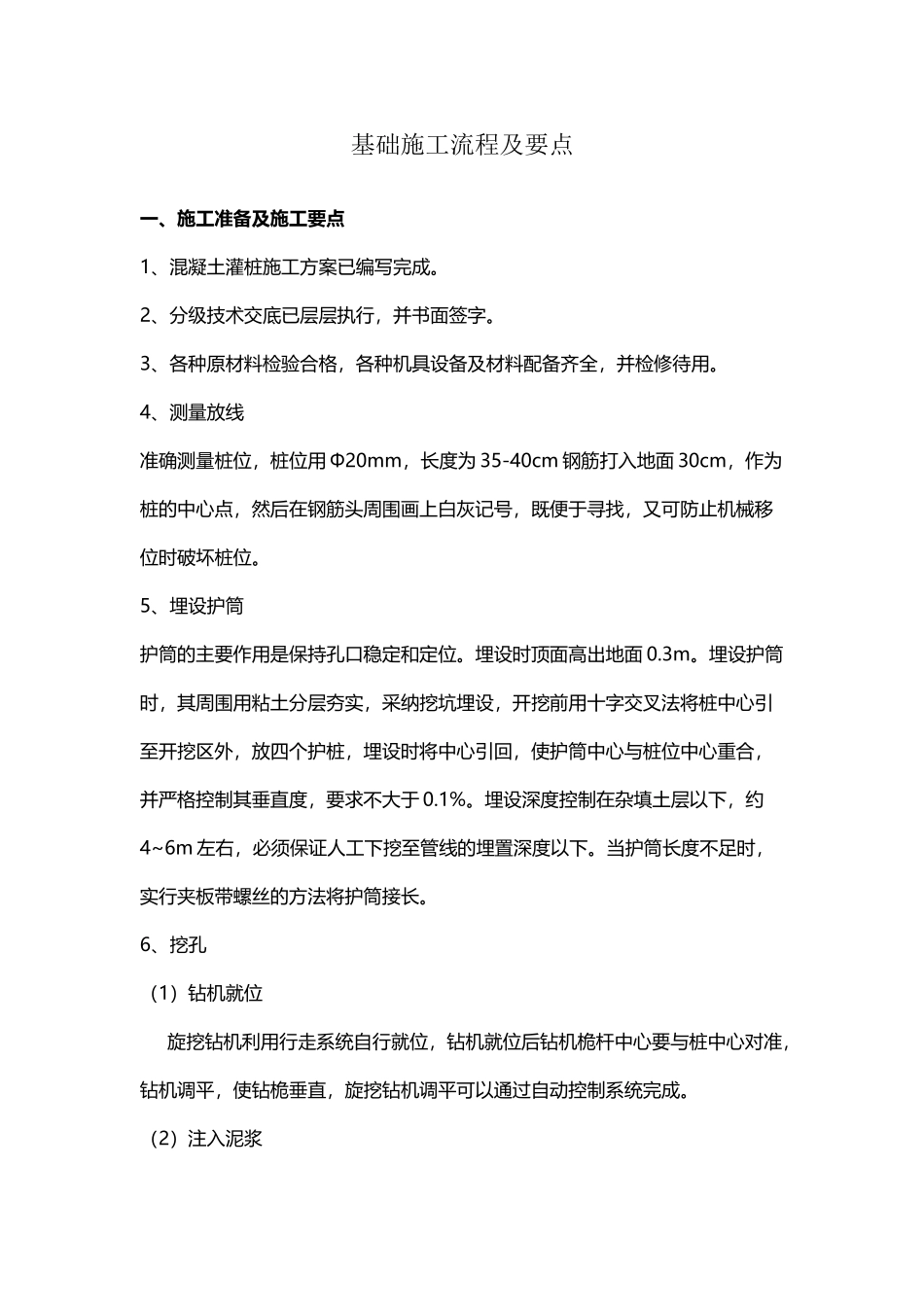

基础施工流程及要点一、施工准备及施工要点1、混凝土灌桩施工方案已编写完成
2、分级技术交底已层层执行,并书面签字
3、各种原材料检验合格,各种机具设备及材料配备齐全,并检修待用
4、测量放线准确测量桩位,桩位用 Φ20mm,长度为 35-40cm 钢筋打入地面 30cm,作为桩的中心点,然后在钢筋头周围画上白灰记号,既便于寻找,又可防止机械移位时破坏桩位
5、埋设护筒护筒的主要作用是保持孔口稳定和定位
埋设时顶面高出地面 0
埋设护筒时,其周围用粘土分层夯实,采纳挖坑埋设,开挖前用十字交叉法将桩中心引至开挖区外,放四个护桩,埋设时将中心引回,使护筒中心与桩位中心重合,并严格控制其垂直度,要求不大于 0
埋设深度控制在杂填土层以下,约4~6m 左右,必须保证人工下挖至管线的埋置深度以下
当护筒长度不足时,实行夹板带螺丝的方法将护筒接长
6、挖孔(1)钻机就位 旋挖钻机利用行走系统自行就位,钻机就位后钻机桅杆中心要与桩中心对准,钻机调平,使钻桅垂直,旋挖钻机调平可以通过自动控制系统完成

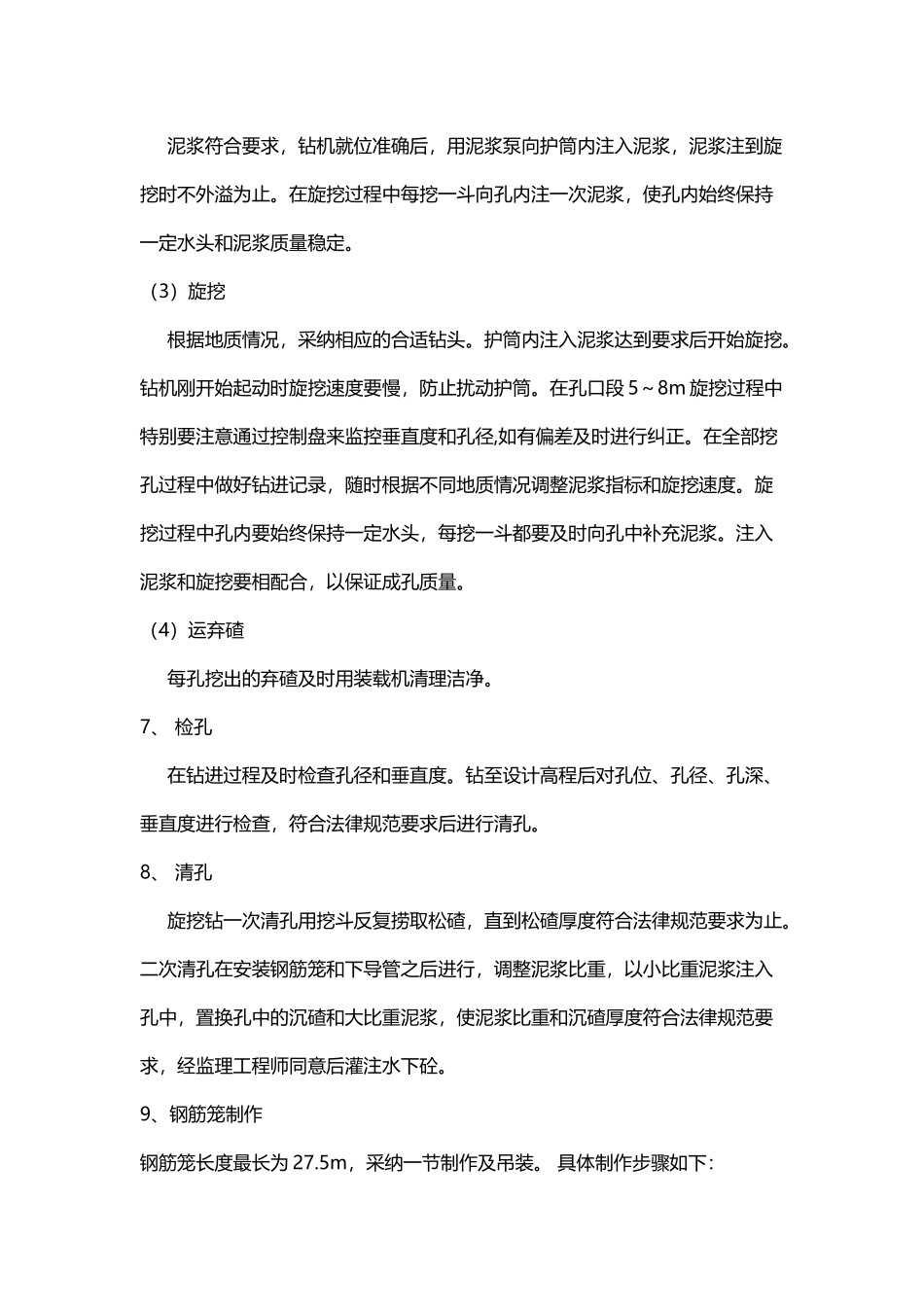

(2)注入泥浆 泥浆符合要求,钻机就位准确后,用泥浆泵向护筒内注入泥浆,泥浆注到旋挖时不外溢为止
在旋挖过程中每挖一斗向孔内注一次泥浆,使孔内始终保持一定水头和泥浆质量稳定
(3)旋挖 根据地质情况,采纳相应的合适钻头
护筒内注入泥浆达到要求后开始旋挖
钻机刚开始起动时旋挖速度要慢,防止扰动护筒
在孔口段 5~8m 旋挖过程中特别要注意通过控制盘来监控垂直度和孔径,如有偏差及时进行纠正
在全部挖孔过程中做好钻进记录,随时根据不同地质情况调整泥浆指标和旋挖速度
旋挖过程中孔内要始终保持一定水头,每挖一斗都要及时向孔中补充泥浆
注入泥浆和旋挖要相配合,以保证成孔质量
