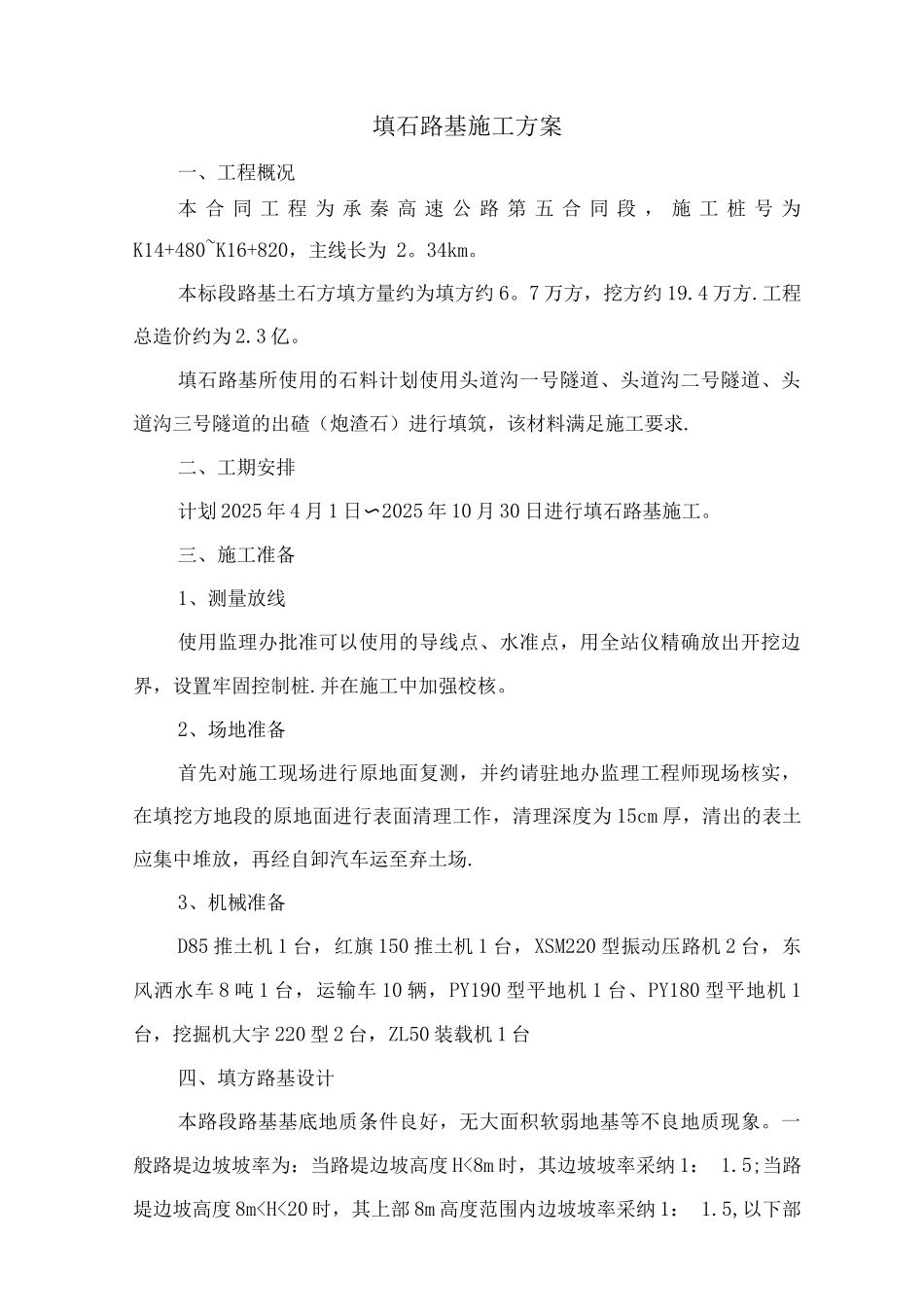

填石路基施工方案一、工程概况本 合 同 工 程 为 承 秦 高 速 公 路 第 五 合 同 段 , 施 工 桩 号 为K14+480~K16+820,主线长为 2
本标段路基土石方填方量约为填方约 6
7 万方,挖方约 19
工程总造价约为 2
填石路基所使用的石料计划使用头道沟一号隧道、头道沟二号隧道、头道沟三号隧道的出碴(炮渣石)进行填筑,该材料满足施工要求
二、工期安排计划 2025 年 4 月 1 日〜2025 年 10 月 30 日进行填石路基施工
三、施工准备1、测量放线使用监理办批准可以使用的导线点、水准点,用全站仪精确放出开挖边界,设置牢固控制桩
并在施工中加强校核
2、场地准备首先对施工现场进行原地面复测,并约请驻地办监理工程师现场核实,在填挖方地段的原地面进行表面清理工作,清理深度为 15cm 厚,清出的表土应集中堆放,再经自卸汽车运至弃土场
3、机械准备D85 推土机 1 台,红旗 150 推土机 1 台,XSM220 型振动压路机 2 台,东风洒水车 8 吨 1 台,运输车 10 辆,PY190 型平地机 1 台、PY180 型平地机 1台,挖掘机大宇 220 型 2 台,ZL50 装载机 1 台四、填方路基设计本路段路基基底地质条件良好,无大面积软弱地基等不良地质现象
一般路堤边坡坡率为:当路堤边坡高度 H
